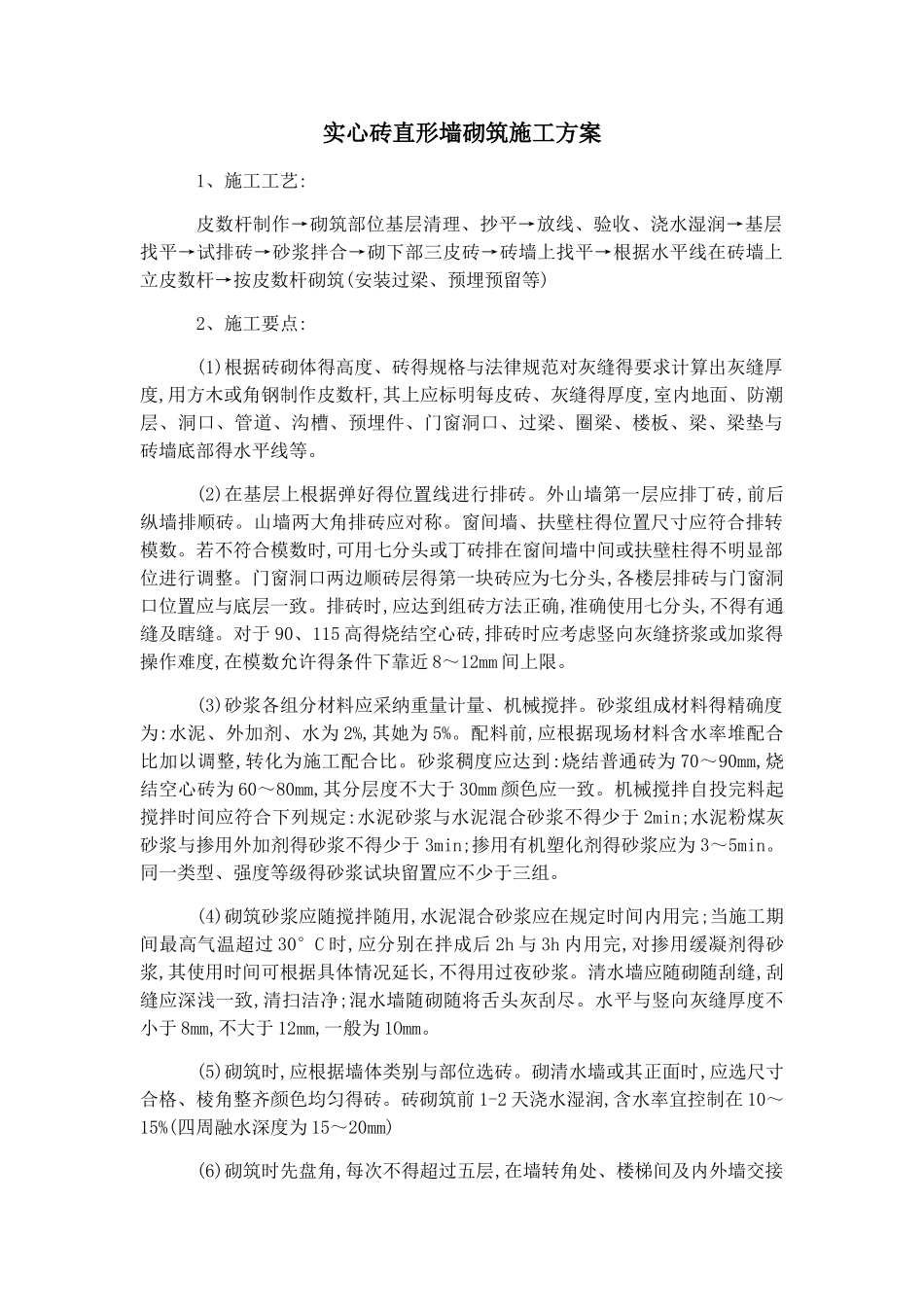

实心砖直形墙砌筑施工方案1、施工工艺:皮数杆制作→砌筑部位基层清理、抄平→放线、验收、浇水湿润→基层找平→试排砖→砂浆拌合→砌下部三皮砖→砖墙上找平→根据水平线在砖墙上立皮数杆→按皮数杆砌筑(安装过梁、预埋预留等)2、施工要点:(1)根据砖砌体得高度、砖得规格与法律规范对灰缝得要求计算出灰缝厚度,用方木或角钢制作皮数杆,其上应标明每皮砖、灰缝得厚度,室内地面、防潮层、洞口、管道、沟槽、预埋件、门窗洞口、过梁、圈梁、楼板、梁、梁垫与砖墙底部得水平线等
(2)在基层上根据弹好得位置线进行排砖
外山墙第一层应排丁砖,前后纵墙排顺砖
山墙两大角排砖应对称
窗间墙、扶壁柱得位置尺寸应符合排转模数
若不符合模数时,可用七分头或丁砖排在窗间墙中间或扶壁柱得不明显部位进行调整
门窗洞口两边顺砖层得第一块砖应为七分头,各楼层排砖与门窗洞口位置应与底层一致
排砖时,应达到组砖方法正确,准确使用七分头,不得有通缝及瞎缝
对于 90、115 高得烧结空心砖,排砖时应考虑竖向灰缝挤浆或加浆得操作难度,在模数允许得条件下靠近 8~12mm 间上限
(3)砂浆各组分材料应采纳重量计量、机械搅拌
砂浆组成材料得精确度为:水泥、外加剂、水为 2%,其她为 5%
配料前,应根据现场材料含水率堆配合比加以调整,转化为施工配合比
砂浆稠度应达到:烧结普通砖为 70~90mm,烧结空心砖为 60~80mm,其分层度不大于 30mm 颜色应一致
机械搅拌自投完料起搅拌时间应符合下列规定:水泥砂浆与水泥混合砂浆不得少于 2min;水泥粉煤灰砂浆与掺用外加剂得砂浆不得少于 3min;掺用有机塑化剂得砂浆应为 3~5min
同一类型、强度等级得砂浆试块留置应不少于三组
(4)砌筑砂浆应随搅拌随用,水泥混合砂浆应在规定时间内用完;当施工期间最高气温超过 30°C 时,应分别在拌成后 2h 与 3h 内用完,对掺用缓凝剂得砂浆
