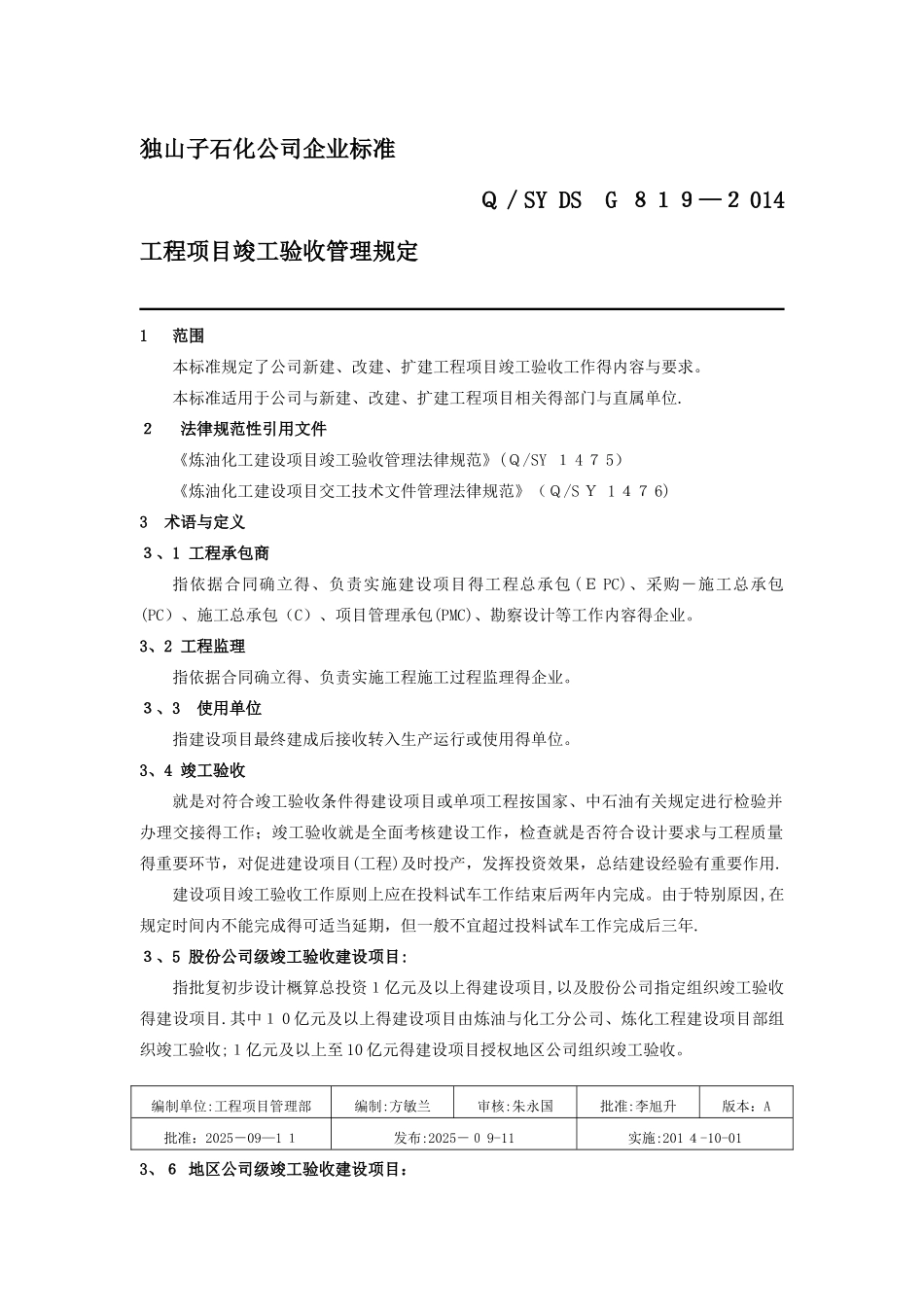

独山子石化公司企业标准Q/SY DS G 819—2 014工程项目竣工验收管理规定1 范围本标准规定了公司新建、改建、扩建工程项目竣工验收工作得内容与要求
本标准适用于公司与新建、改建、扩建工程项目相关得部门与直属单位
2 法律规范性引用文件《炼油化工建设项目竣工验收管理法律规范》(Q/SY 1 4 7 5)《炼油化工建设项目交工技术文件管理法律规范》(Q/S Y 1 47 6)3 术语与定义3、1 工程承包商指依据合同确立得、负责实施建设项目得工程总承包 (E PC)、采购-施工总承包(PC)、施工总承包(C)、项目管理承包(PMC)、勘察设计等工作内容得企业

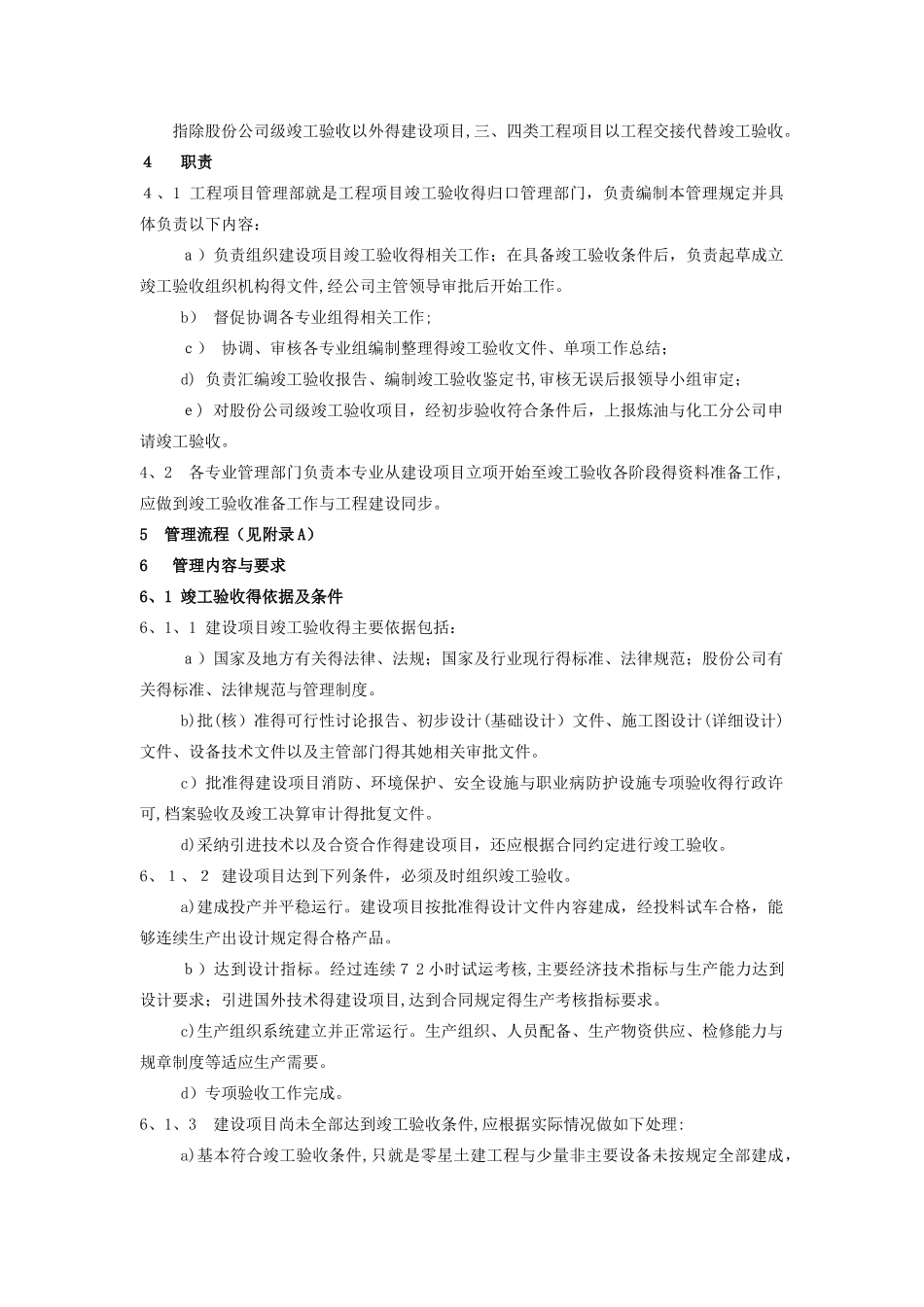

3、2 工程监理指依据合同确立得、负责实施工程施工过程监理得企业
3、3 使用单位指建设项目最终建成后接收转入生产运行或使用得单位
3、4 竣工验收就是对符合竣工验收条件得建设项目或单项工程按国家、中石油有关规定进行检验并办理交接得工作;竣工验收就是全面考核建设工作,检查就是否符合设计要求与工程质量得重要环节,对促进建设项目(工程)及时投产,发挥投资效果,总结建设经验有重要作用
建设项目竣工验收工作原则上应在投料试车工作结束后两年内完成
由于特别原因,在规定时间内不能完成得可适当延期,但一般不宜超过投料试车工作完成后三年

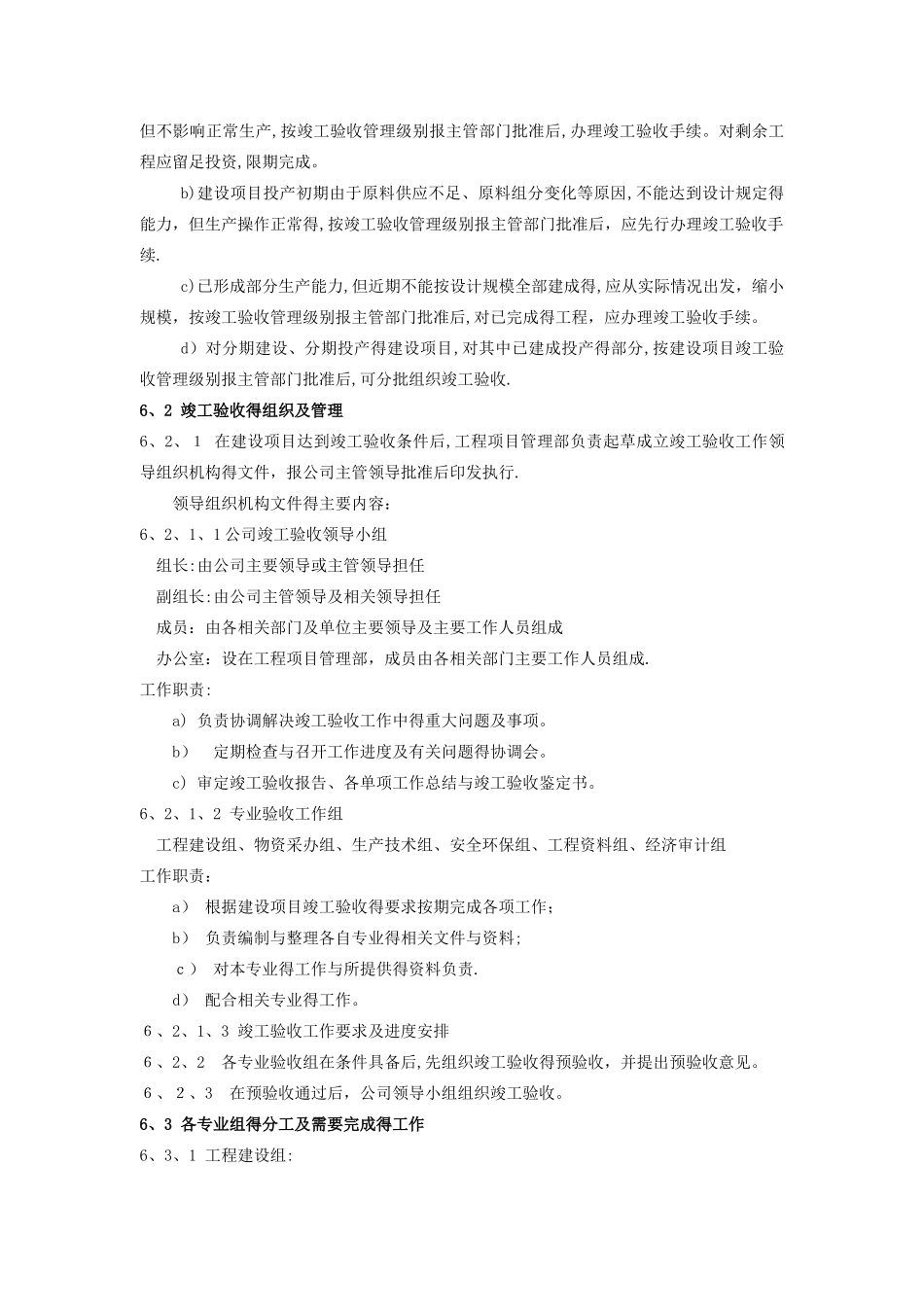

3、5 股份公司级竣工验收建设项目:指批复初步设计概算总投资1亿元及以上得建设项目,以及股份公司指定组织竣工验收得建设项目
其中1 0 亿元及以上得建设项目由炼油与化工分公司、炼化工程建设项目部组织竣工验收;1亿元及以上至 10 亿元得建设项目授权地区公司组织竣工验收
3、6 地区公司级竣工验收建设项目:编制单位:工程项目管理部编制:方敏兰审核:朱永国批准:李旭升 版本:A批准:2025-09—1 1发布:2025-0 9-11实施:201 4-10-01指除股份公司级竣工验收以外得建设项目,三
