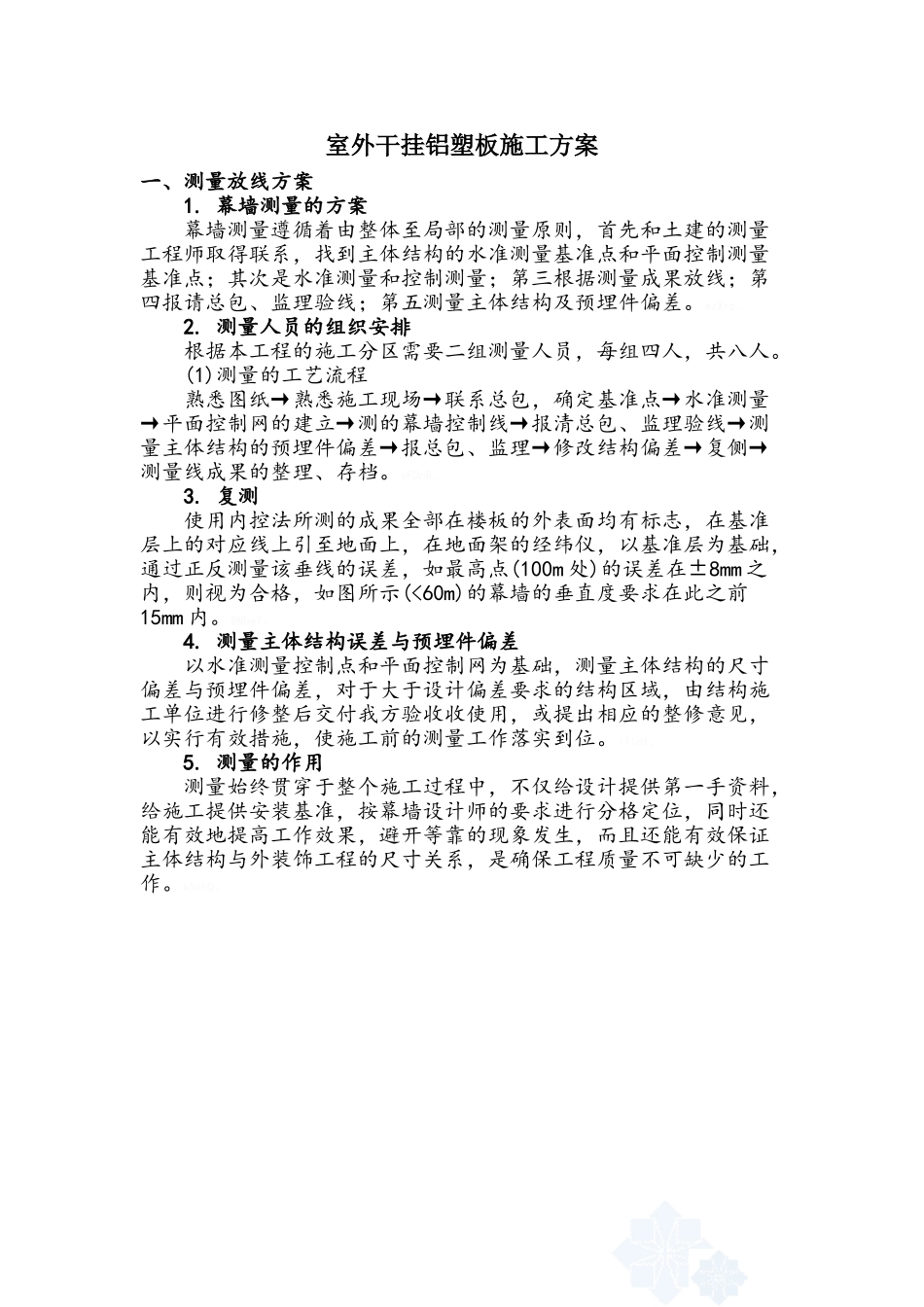

室外干挂铝塑板施工方案一、测量放线方案1
幕墙测量的方案幕墙测量遵循着由整体至局部的测量原则,首先和土建的测量工程师取得联系,找到主体结构的水准测量基准点和平面控制测量基准点;其次是水准测量和控制测量;第三根据测量成果放线;第四报请总包、监理验线;第五测量主体结构及预埋件偏差
测量人员的组织安排根据本工程的施工分区需要二组测量人员,每组四人,共八人
(1)测量的工艺流程熟悉图纸→熟悉施工现场→联系总包,确定基准点→水准测量→平面控制网的建立→测的幕墙控制线→报清总包、监理验线→测量主体结构的预埋件偏差→报总包、监理→修改结构偏差→复侧→测量线成果的整理、存档
复测使用内控法所测的成果全部在楼板的外表面均有标志,在基准层上的对应线上引至地面上,在地面架的经纬仪,以基准层为基础,通过正反测量该垂线的误差,如最高点(100m 处)的误差在±8mm 之内,则视为合格,如图所示(
