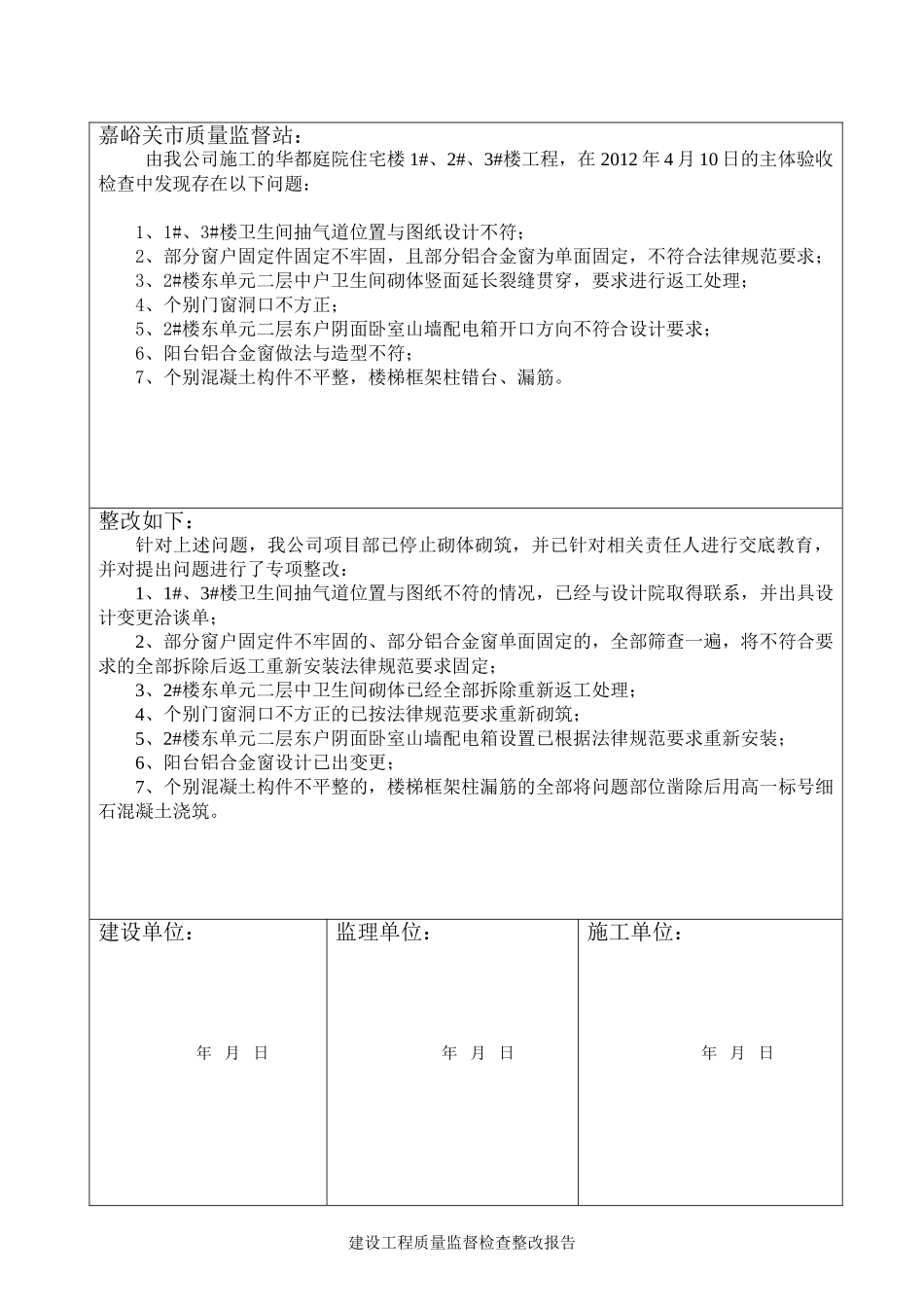

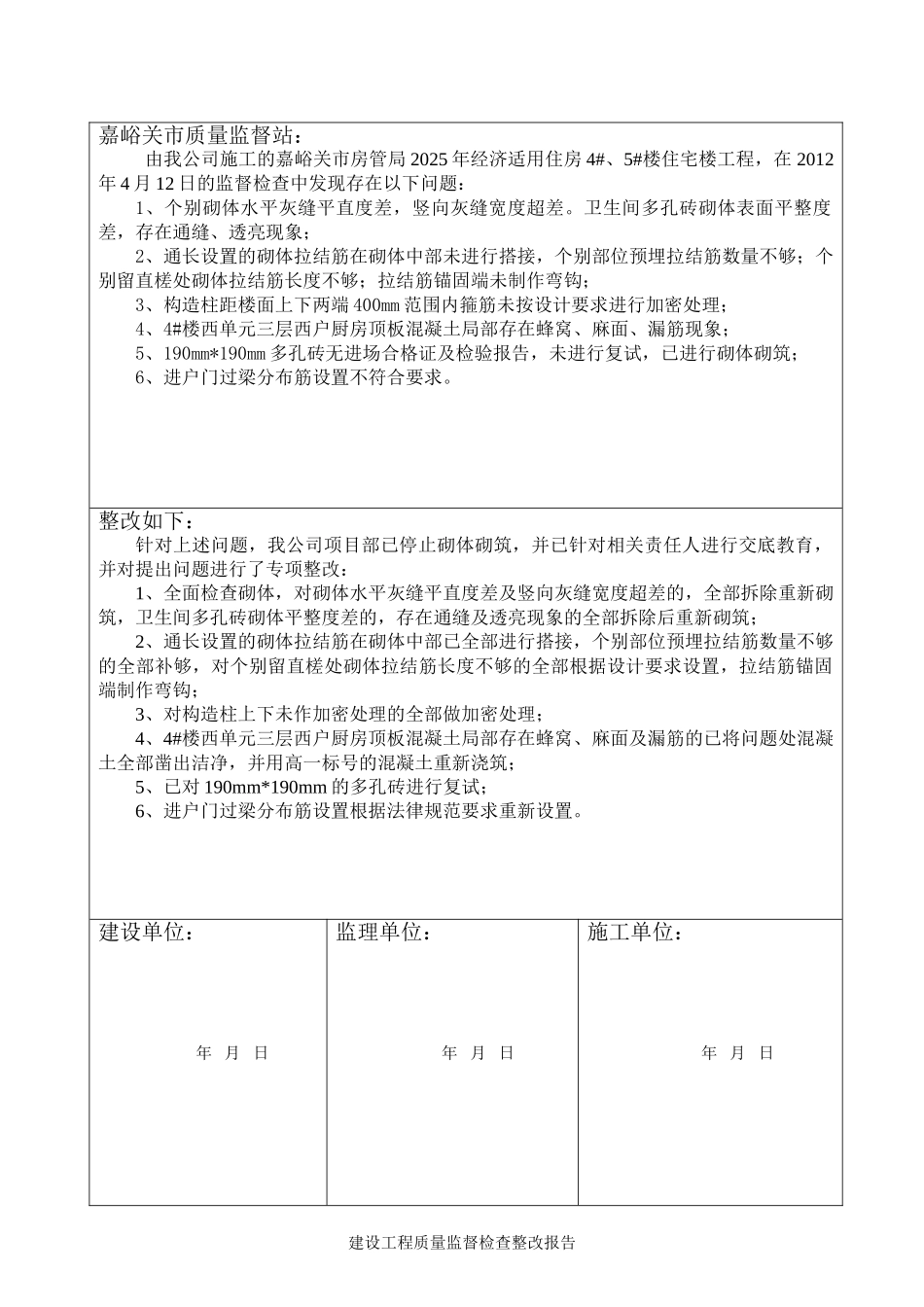

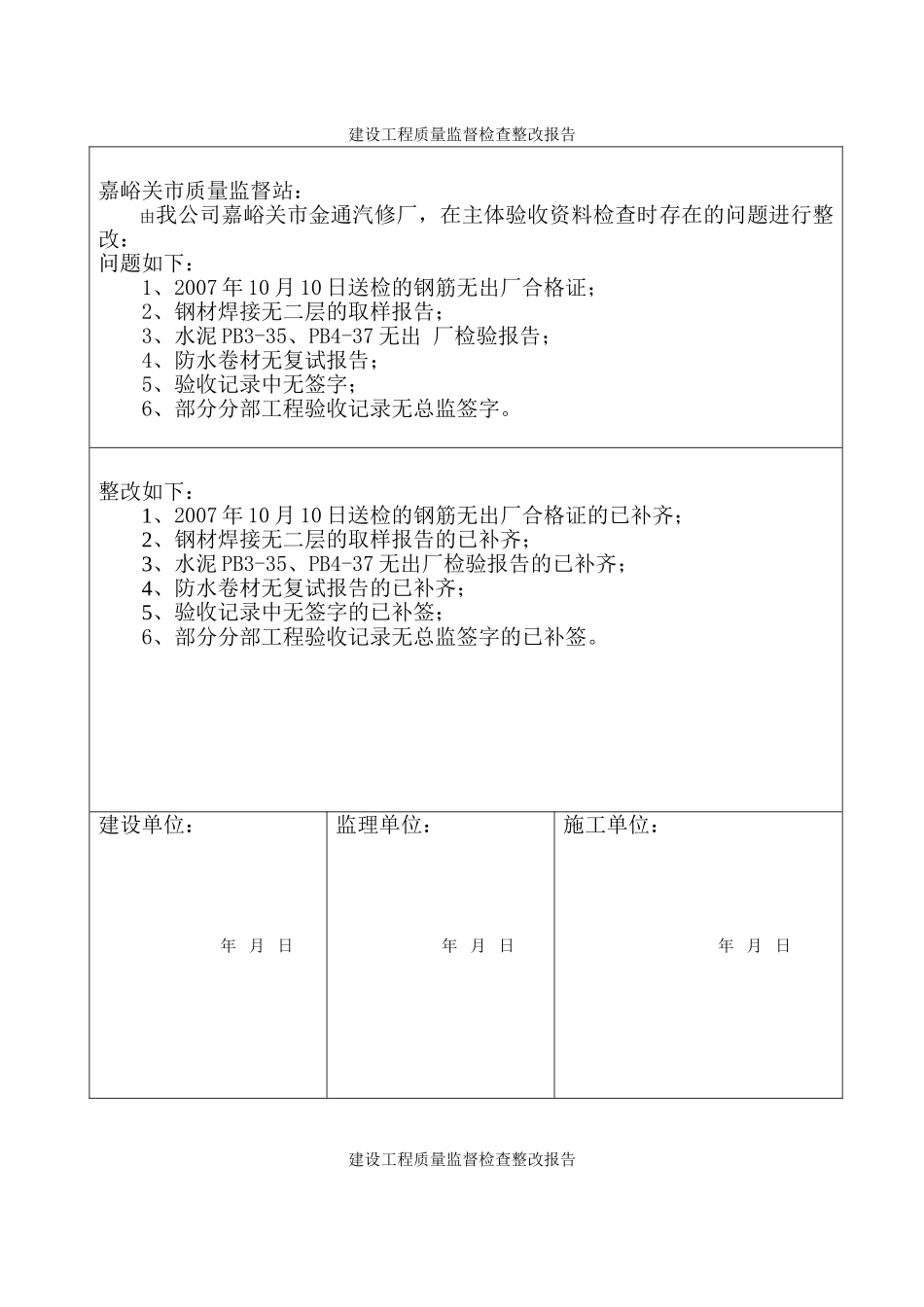

建设工程质量监督检查整改报告嘉峪关市质量监督站: 由我公司嘉峪关市金通汽修厂,在主体验收资料检查时存在的问题进行整改:问题如下:1、2007 年 10 月 10 日送检的钢筋无出厂合格证;2、钢材焊接无二层的取样报告;3、水泥 PB3-35、PB4-37 无出 厂检验报告; 4、防水卷材无复试报告;5、验收记录中无签字;6、部分分部工程验收记录无总监签字。整改如下:1、2007 年 10 月 10 日送检的钢筋无出厂合格证的已补齐;2、钢材焊接无二层的取样报告的已补齐;3、水泥 PB3-35、PB4-37 无出厂检验报告的已补齐;4、防水卷材无复试报告的已补齐;5、验收记录中无签字的已补签;6、部分分部工程验收记录无总监签字的已补签。建设单位:年 月 日监理单位:年 月 日施工单位:年 月 日建设工程质量监督检查整改报告嘉峪关市质量监督站: 由我公司施工的嘉峪关市房管局 2025 年经济适用住房 4#、5#楼住宅楼工程,在 2012年 4 月 12 日的监督检查中发现存在以下问题:1、个别砌体水平灰缝平直度差,竖向灰缝宽度超差。卫生间多孔砖砌体表面平整度差,存在通缝、透亮现象;2、通长设置的砌体拉结筋在砌体中部未进行搭接,个别部位预埋拉结筋数量不够;个别留直槎处砌体拉结筋长度不够;拉结筋锚固端未制作弯钩;3、构造柱距楼面上下两端 400mm 范围内箍筋未按设计要求进行加密处理; 4、4#楼西单元三层西户厨房顶板混凝土局部存在蜂窝、麻面、漏筋现象;5、190mm*190mm 多孔砖无进场合格证及检验报告,未进行复试,已进行砌体砌筑;6、进户门过梁分布筋设置不符合要求。整改如下:针对上述问题,我公司项目部已停止砌体砌筑,并已针对相关责任人进行交底教育,并对提出问题进行了专项整改:1、全面检查砌体,对砌体水平灰缝平直度差及竖向灰缝宽度超差的,全部拆除重新砌筑,卫生间多孔砖砌体平整度差的,存在通缝及透亮现象的全部拆除后重新砌筑;2、通长设置的砌体拉结筋在砌体中部已全部进行搭接,个别部位预埋拉结筋数量不够的全部补够,对个别留直槎处砌体拉结筋长度不够的全部根据设计要求设置,拉结筋锚固端制作弯钩;3、对构造柱上下未作加密处理的全部做加密处理;4、4#楼西单元三层西户厨房顶板混凝土局部存在蜂窝、麻面及漏筋的已将问题处混凝土全部凿出洁净,并用高一标号的混凝土重新浇筑;5、已对 190mm*190mm 的多孔砖进行复试;6、进户门过梁分布筋设置根据法律规范要求重新设置。建设单位:年 月 日...
