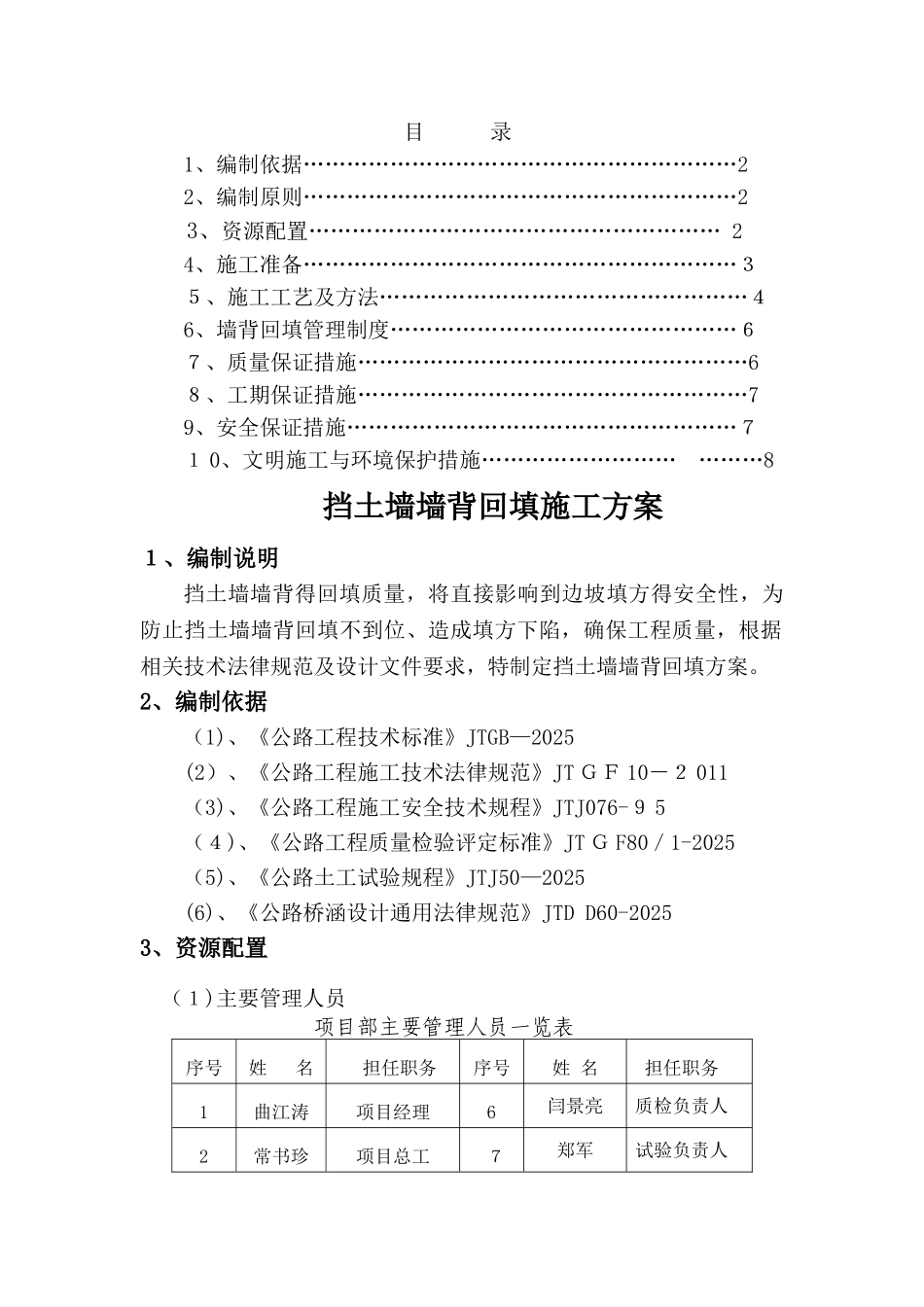

目 录1、编制依据……………………………………………………22、编制原则……………………………………………………23、资源配置………………………………………………… 24、施工准备……………………………………………………35、施工工艺及方法……………………………………………46、墙背回填管理制度…………………………………………67、质量保证措施………………………………………………68、工期保证措施………………………………………………79、安全保证措施………………………………………………71 0、文明施工与环境保护措施……………………… ………8挡土墙墙背回填施工方案1、编制说明挡土墙墙背得回填质量,将直接影响到边坡填方得安全性,为防止挡土墙墙背回填不到位、造成填方下陷,确保工程质量,根据相关技术法律规范及设计文件要求,特制定挡土墙墙背回填方案。2、编制依据(1)、《公路工程技术标准》JTGB—2025(2)、《公路工程施工技术法律规范》JT GF 10-2 011(3)、《公路工程施工安全技术规程》JTJ076-9 5(4)、《公路工程质量检验评定标准》JT G F80/1-2025(5)、《公路土工试验规程》JTJ50—2025(6)、《公路桥涵设计通用法律规范》JTD D60-20253、资源配置(1)主要管理人员项目部主要管理人员一览表序号姓 名担任职务序号姓 名担任职务1曲江涛项目经理6闫景亮质检负责人2常书珍项目总工7郑军试验负责人3宋进美安全负责人8王多志施工负责人4秦荣技术负责人9孟铁林专职安全员5李财年物资负责人1 0王选测量负责人(2)测量仪器安排拟配置测量仪器设备表 序号检测仪器规格型号数量备注1ATK宾得 200 01台2水准仪DSZ23台3灌砂筒1 套4钢尺50 m1 把5直尺3m1 把(3)机械设备主要投入机械设备项次名称型号数量1挖掘机22 512装载机ZL5013振动压路机20T14手扶式振动压路机25蛙式打夯机24、施工准备①、回填前确认结构物得强度满足回填要求,隐蔽工程验收合格。②、确认回填原材料检验合格。③、确认试验室标准试验成果(包括填料得重型击实、含石量等).④、用红油漆在回填部位台背水平标出每层松铺厚度得控制线,5、施工工艺及方法1)、施工工艺工作准备→回填部位排水→测量放线以控制换填长度、宽度、高度→回填部位清理→开挖横向搭接→确认回填尺寸→基底夯实→检测合格→机械配合人工铺料→小型夯实机配合压路机碾压→检验合格→上层铺料墙背填筑施工工艺流程框图2...
