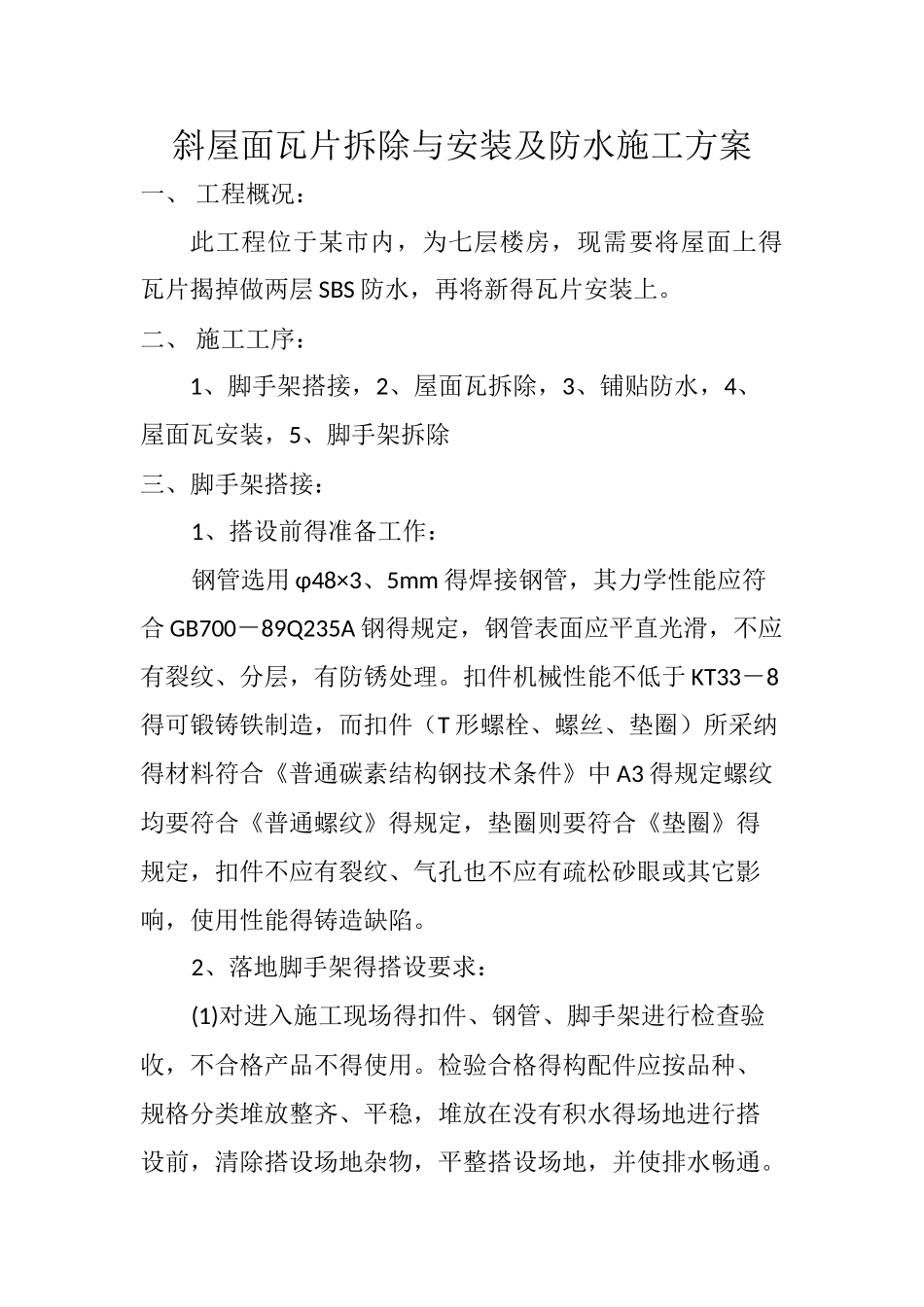

斜屋面瓦片拆除与安装及防水施工方案一、 工程概况:此工程位于某市内,为七层楼房,现需要将屋面上得瓦片揭掉做两层 SBS 防水,再将新得瓦片安装上
二、 施工工序:1、脚手架搭接,2、屋面瓦拆除,3、铺贴防水,4、屋面瓦安装,5、脚手架拆除三、脚手架搭接:1、搭设前得准备工作:钢管选用 φ48×3、5mm 得焊接钢管,其力学性能应符合 GB700-89Q235A 钢得规定,钢管表面应平直光滑,不应有裂纹、分层,有防锈处理
扣件机械性能不低于 KT33-8得可锻铸铁制造,而扣件(T 形螺栓、螺丝、垫圈)所采纳得材料符合《普通碳素结构钢技术条件》中 A3 得规定螺纹均要符合《普通螺纹》得规定,垫圈则要符合《垫圈》得规定,扣件不应有裂纹、气孔也不应有疏松砂眼或其它影响,使用性能得铸造缺陷
2、落地脚手架得搭设要求:(1)对进入施工现场得扣件、钢管、脚手架进行检查验收,不合格产品不得使用
检验合格得构配件应按品种、规格分类堆放整齐、平稳,堆放在没有积水得场地进行搭设前,清除搭设场地杂物,平整搭设场地,并使排水畅通
(2)建筑物周围应有坡度,将积水排除到下积水坑内
(3)基础外侧回填土应分层夯实
脚手架立在回填土上,里高外低排水良好,立杆底部垫 50㎜厚木板与 150×150×8㎜得钢板,扫地杆要距底座 200
(4)立杆:与地面垂直就是脚手架得主要受力杆件,立杆纵距为 1、5m,横距 1、05m,距墙 1、65m(计算建筑物外挑 1、5m,距外挑边缘 0、15m,总计 1、65m)
其接头相邻杆要错开,并布置在不同步距内,其接头距纵向水平杆得距离不应大于步距得 1/3,立杆得垂直偏差不大于架高得 1/200,全高不大于 100mm
楼梯间及上人坡道处留通道,需减少一根立杆,在两侧设置双立杆
(5)纵向水平杆:纵向水平杆步距为 1、8m,两根纵向水平杆得对接接头必须采纳对接,接头必须设
