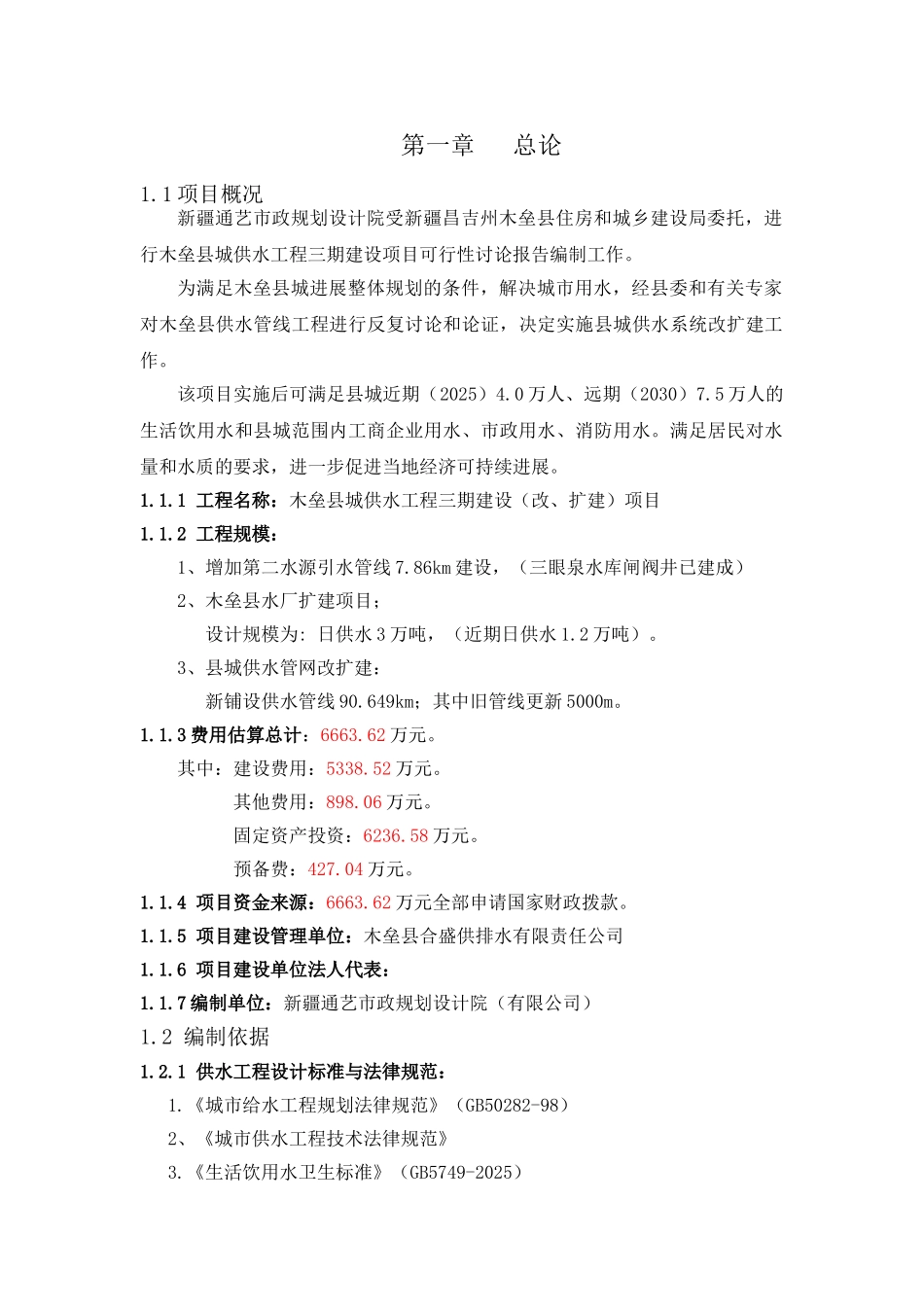

木垒县城供水工程三期改扩建项目可行性讨论报告第一章 总论1
1 项目概况新疆通艺市政规划设计院受新疆昌吉州木垒县住房和城乡建设局委托,进行木垒县城供水工程三期建设项目可行性讨论报告编制工作
为满足木垒县城进展整体规划的条件,解决城市用水,经县委和有关专家对木垒县供水管线工程进行反复讨论和论证,决定实施县城供水系统改扩建工作
该项目实施后可满足县城近期(2025)4
0 万人、远期(2030)7
5 万人的生活饮用水和县城范围内工商企业用水、市政用水、消防用水
满足居民对水量和水质的要求,进一步促进当地经济可持续进展
1 工程名称:木垒县城供水工程三期建设(改、扩建)项目1
2 工程规模:1、增加第二水源引水管线 7
86km 建设,(三眼泉水库闸阀井已建成)2、木垒县水厂扩建项目; 设计规模为: 日供水 3 万吨,(近期日供水 1
3、县城供水管网改扩建: 新铺设供水管线 90
649km;其中旧管线更新 5000m
3 费用估算总计:6663
其中:建设费用:5338
其他费用:898
固定资产投资:6236
预备费:427
4 项目资金来源:6663
62 万元全部申请国家财政拨款
5 项目建设管理单位:木垒县合盛供排水有限责任公司1
6 项目建设单位法人代表:1
7 编制单位:新疆通艺市政规划设计院(有限公司)1
2 编制依据1
1 供水工程设计标准与法律规范:1
《城市给水工程规划法律规范》(GB50282-98)2、《城市供水工程技术法律规范》3
《生活饮用水卫生标准》(GB5749-2025)4
《室外给水工程设计法律规范》1997 年局部修订条文
2 有关资料文件:1、《木垒县城总体规划修编(2025-2030)》2、《征用土地批准
