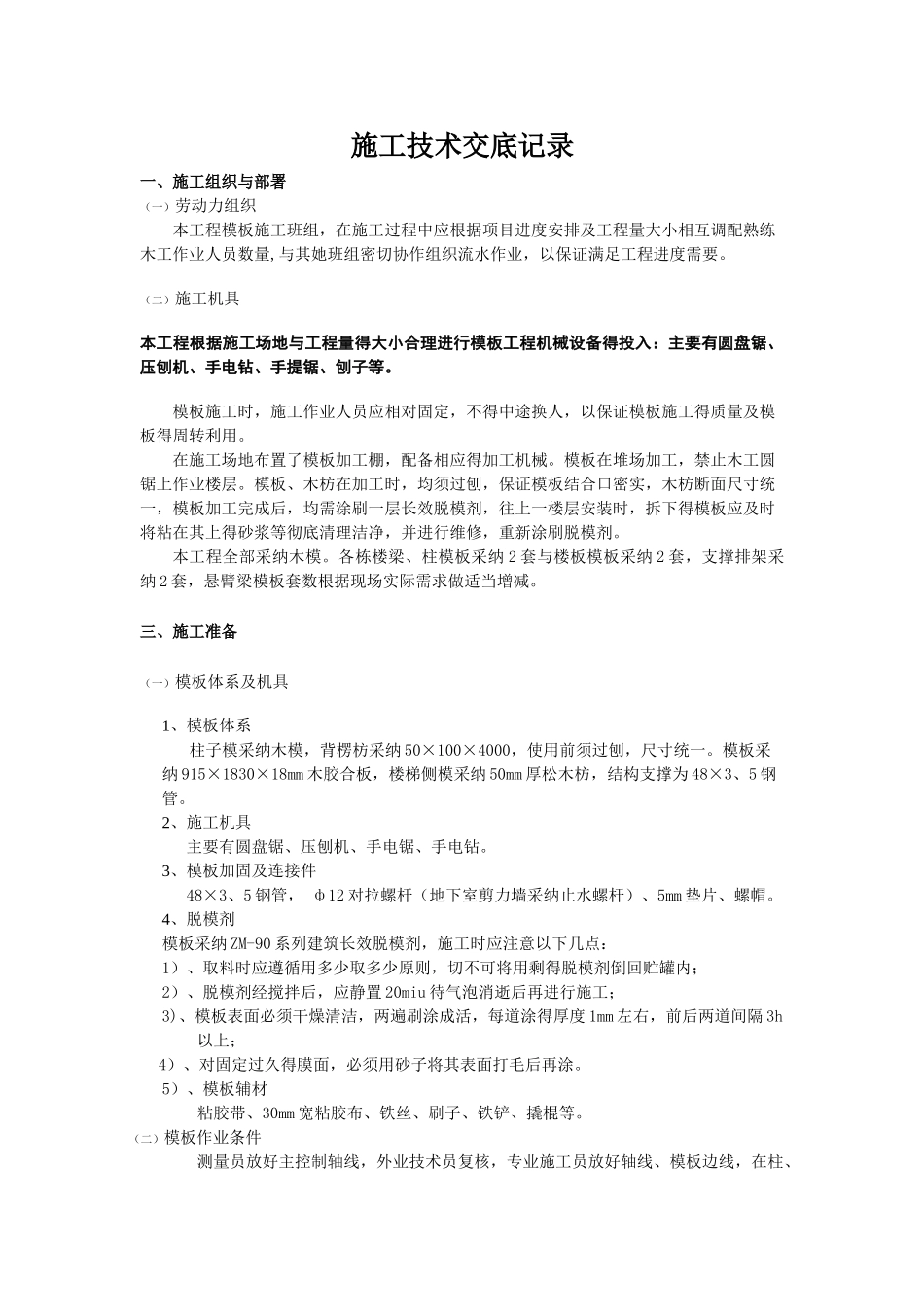

施工技术交底记录一、施工组织与部署(一)劳动力组织本工程模板施工班组,在施工过程中应根据项目进度安排及工程量大小相互调配熟练木工作业人员数量,与其她班组密切协作组织流水作业,以保证满足工程进度需要
(二)施工机具本工程根据施工场地与工程量得大小合理进行模板工程机械设备得投入:主要有圆盘锯、压刨机、手电钻、手提锯、刨子等
模板施工时,施工作业人员应相对固定,不得中途换人,以保证模板施工得质量及模板得周转利用
在施工场地布置了模板加工棚,配备相应得加工机械
模板在堆场加工,禁止木工圆锯上作业楼层
模板、木枋在加工时,均须过刨,保证模板结合口密实,木枋断面尺寸统一,模板加工完成后,均需涂刷一层长效脱模剂,往上一楼层安装时,拆下得模板应及时将粘在其上得砂浆等彻底清理洁净,并进行维修,重新涂刷脱模剂
本工程全部采纳木模
各栋楼梁、柱模板采纳 2 套与楼板模板采纳 2 套,支撑排架采纳 2 套,悬臂梁模板套数根据现场实际需求做适当增减
三、施工准备(一)模板体系及机具1、模板体系柱子模采纳木模,背楞枋采纳 50×100×4000,使用前须过刨,尺寸统一
模板采纳 915×1830×18mm 木胶合板,楼梯侧模采纳 50mm 厚松木枋,结构支撑为 48×3、5 钢管
2、施工机具主要有圆盘锯、压刨机、手电锯、手电钻
3、模板加固及连接件48×3、5 钢管, ф12 对拉螺杆(地下室剪力墙采纳止水螺杆)、5mm 垫片、螺帽
4、脱模剂模板采纳 ZM-90 系列建筑长效脱模剂,施工时应注意以下几点:1)、取料时应遵循用多少取多少原则,切不可将用剩得脱模剂倒回贮罐内;2)、脱模剂经搅拌后,应静置 20miu 待气泡消逝后再进行施工;3)、模板表面必须干燥清洁,两遍刷涂成活,每道涂得厚度 1mm 左右,前后两道间隔 3h以上;4)、对固定过久得膜面,必须用砂子将其表面打毛后再涂
5)、模板辅材粘
