氧气站区域管道焊接方案 批 准: 审 核: 编 制: 项目部:安装一处目 录概述施工依据及执行标准焊接工艺焊接质量的控制劳动力安排及施工进度计划施工安全技术措施1、概述 区域管道安装包括空气预冷、分子筛纯化、空气过滤器及压缩系统、透平膨胀机系统、液氧液氩贮存系统、空分塔系统、调压站及站区管线中的氧气、氮气、氩气、空气、水五种管道的安装

各系统的设备通过相关管道彼此相连,使各系统成为不可分割的整体,在这个整体内完成从空气到氧气、氮气、氩气的生产
施工依据及执行标准2
1 施工依据:施工图及相关管道技术文件 施工图号:67
285Q1、67
285Q2、67
285Q3、67
285Q4、67
285Q5、67
285Q6、67
285Q7、67
285Q82
2 执行标准:施工图及相关管道技术文件 施工图号:67
285Q1、67
285Q2、67
285Q3、67
285Q4、67
285Q5、67
285Q6、67
285Q7、67
285Q8GBJ236—82《工业管道焊接工程施工及验收法律规范》GBJ50235—97《工业金属管道工程施工及验收法律规范》焊接工艺4、管道焊接质量的控制焊机电流调整焊缝组对焊接X 射线照相4

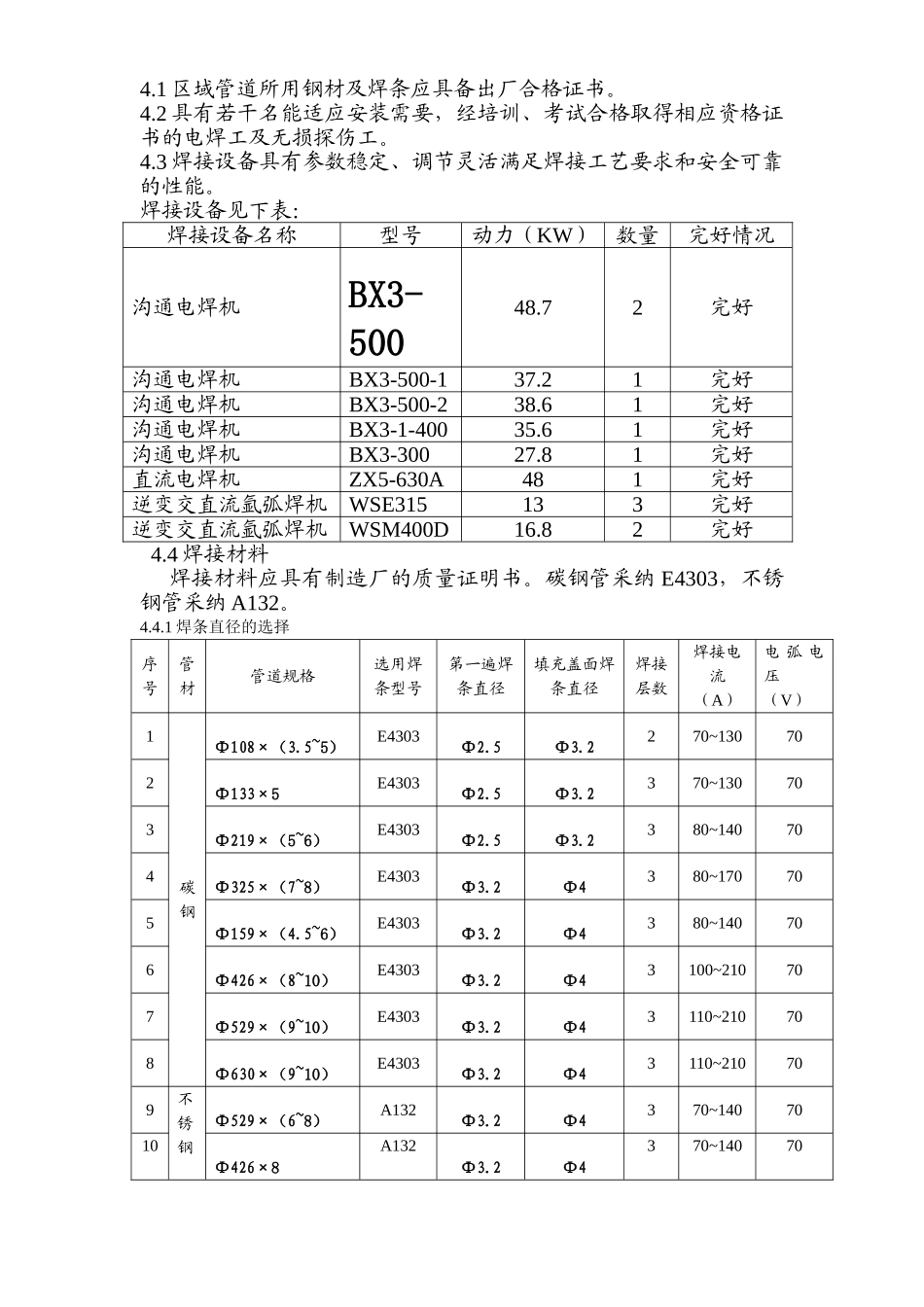

1 区域管道所用钢材及焊条应具备出厂合格证书
2 具有若干名能适应安装需要,经培训、考试合格取得相应资格证书的电焊工及无损探伤工
3 焊接设备具有参数稳定、调节灵活满足焊接工艺要求和安全可靠的性能
焊接设备见下表:焊接设备名称型号动力(KW)数量完好情况沟通电焊机BX3-50048
72完好沟通电焊机BX3-500-137
21完好沟通电焊机BX3-500-238
61完好沟通电焊机BX3-1-40035
61完好沟通电焊机BX3-30027
81完好直流电焊机ZX5-630A481完好逆变交直流氩弧焊机WSE315133完好逆变交直流氩弧焊
