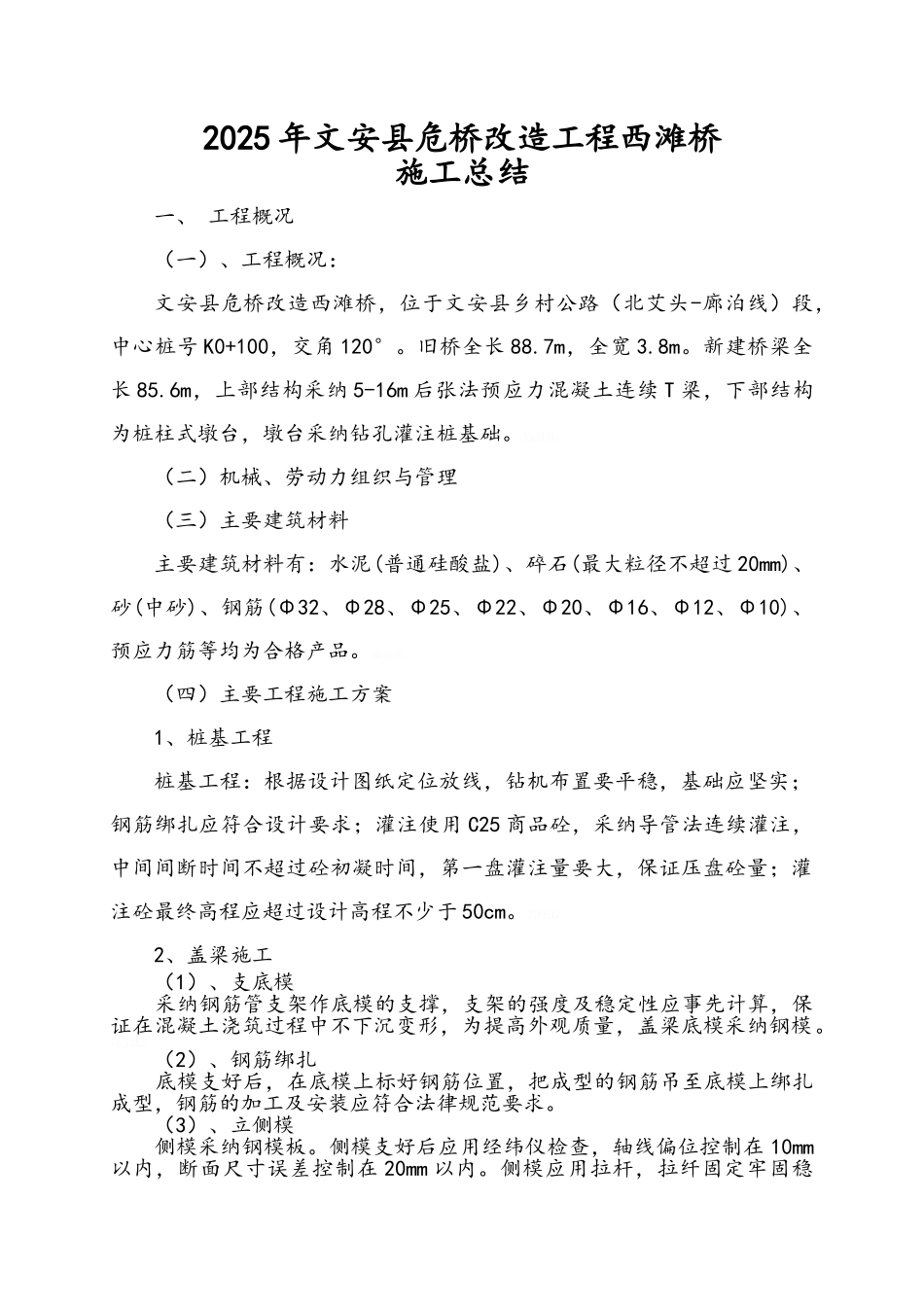

2025 年文安县危桥改造工程西滩桥施工总结一、 工程概况(一)、工程概况:文安县危桥改造西滩桥,位于文安县乡村公路(北艾头-廊泊线)段,中心桩号 K0+100,交角 120°
旧桥全长 88
7m,全宽 3
新建桥梁全长 85
6m,上部结构采纳 5-16m 后张法预应力混凝土连续 T 梁,下部结构为桩柱式墩台,墩台采纳钻孔灌注桩基础
(二)机械、劳动力组织与管理(三)主要建筑材料主要建筑材料有:水泥(普通硅酸盐)、碎石(最大粒径不超过 20mm)、砂(中砂)、钢筋(Φ32、Φ28、Φ25、Φ22、Φ20、Φ16、Φ12、Φ10)、预应力筋等均为合格产品
(四)主要工程施工方案1、桩基工程桩基工程:根据设计图纸定位放线,钻机布置要平稳,基础应坚实;钢筋绑扎应符合设计要求;灌注使用 C25 商品砼,采纳导管法连续灌注,中间间断时间不超过砼初凝时间,第一盘灌注量要大,保证压盘砼量;灌注砼最终高程应超过设计高程不少于 50cm
2、盖梁施工 (1)、支底模 采纳钢筋管支架作底模的支撑,支架的强度及稳定性应事先计算,保证在混凝土浇筑过程中不下沉变形,为提高外观质量,盖梁底模采纳钢模
(2)、钢筋绑扎 底模支好后,在底模上标好钢筋位置,把成型的钢筋吊至底模上绑扎成型,钢筋的加工及安装应符合法律规范要求
(3)、立侧模 侧模采纳钢模板
侧模支好后应用经纬仪检查,轴线偏位控制在 10mm以内,断面尺寸误差控制在 20mm 以内
侧模应用拉杆,拉纤固定牢固稳定,确保在浇筑过程中不变形
(4)、混凝土浇筑浇筑盖梁混凝土采纳混凝土运输车和混凝土输送泵配合使用的方法
混凝土分层浇筑振捣,强度达到标准后,拆模洒水养生
3、后张法预应力 T 梁 (1)T 梁预制施工工艺 ① 首先规划预制厂地,平整压实,处理好场地地
