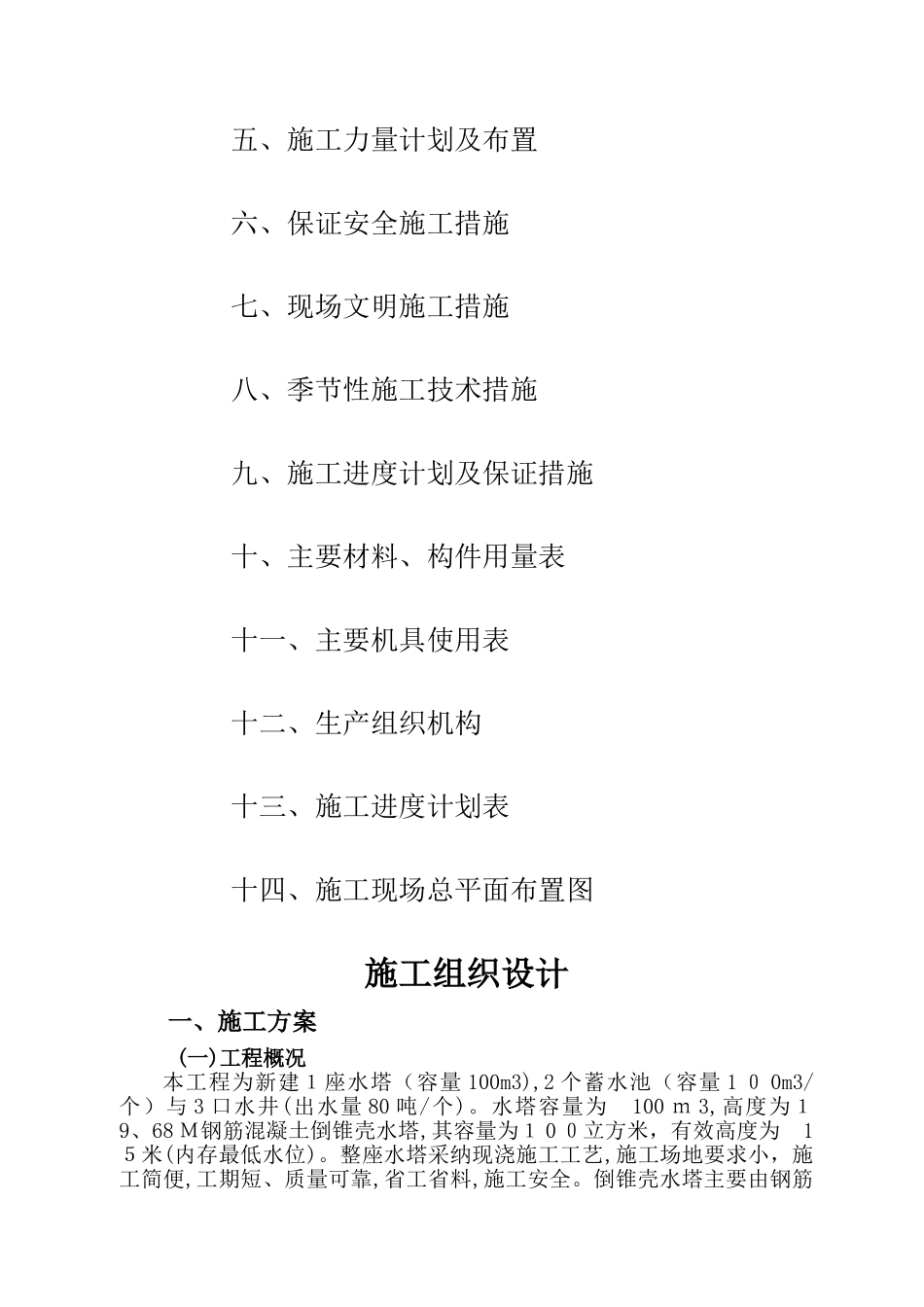

金溪炮兵训练基地生活用水工程施工组织设计2 013 年 7 月 8 日目 录一、施工方案 (一)、工程概况 (二)、施工部署二、施工现场平面布置三、工程质量保证体系及措施四、关键部位得施工工艺方案措施五、施工力量计划及布置六、保证安全施工措施七、现场文明施工措施八、季节性施工技术措施九、施工进度计划及保证措施十、主要材料、构件用量表十一、主要机具使用表十二、生产组织机构十三、施工进度计划表十四、施工现场总平面布置图施工组织设计一、施工方案(一)工程概况本工程为新建1座水塔(容量 100m3),2 个蓄水池(容量 1 0 0m3/个)与 3 口水井(出水量 80 吨/个)
水塔容量为 100 m 3,高度为19、68 M钢筋混凝土倒锥壳水塔,其容量为1 0 0立方米,有效高度为 15米(内存最低水位)
整座水塔采纳现浇施工工艺,施工场地要求小,施工简便,工期短、质量可靠,省工省料,施工安全
倒锥壳水塔主要由钢筋混凝土基础,筒身与水柜三大部分组成
(1)基础:基础为圆形板式钢筋混凝土结构,基础埋深 2、6 米,底板外缘半径4米 ,砼标号 C30
(2) 筒身为等截面筒体现浇钢筋混凝土结构,直径为 24 00 m m,壁厚为 180 m m, 筒身纵向两侧每隔2、5 米设有园形窗1个,内设有平台、爬梯等
砼标号 C 3 5;C40
(3)水柜为倒锥壳整体现浇钢筋混凝土结构
水柜外部由气窗顶盖、上环梁、正锥壳(水柜上壳)、中环梁、倒锥壳(水柜下壳)及下环梁 组合而成
水柜上面外缘直径为 89 0 0 mm,上壳厚 120 m m,下壳厚 2 50 m m
下壳壳体角度为45 度
上壳壳体矢跨比为1:4,顶盖厚8 0 m m,壳体矢跨比为 1:5 ,水柜混凝土标号为 C30

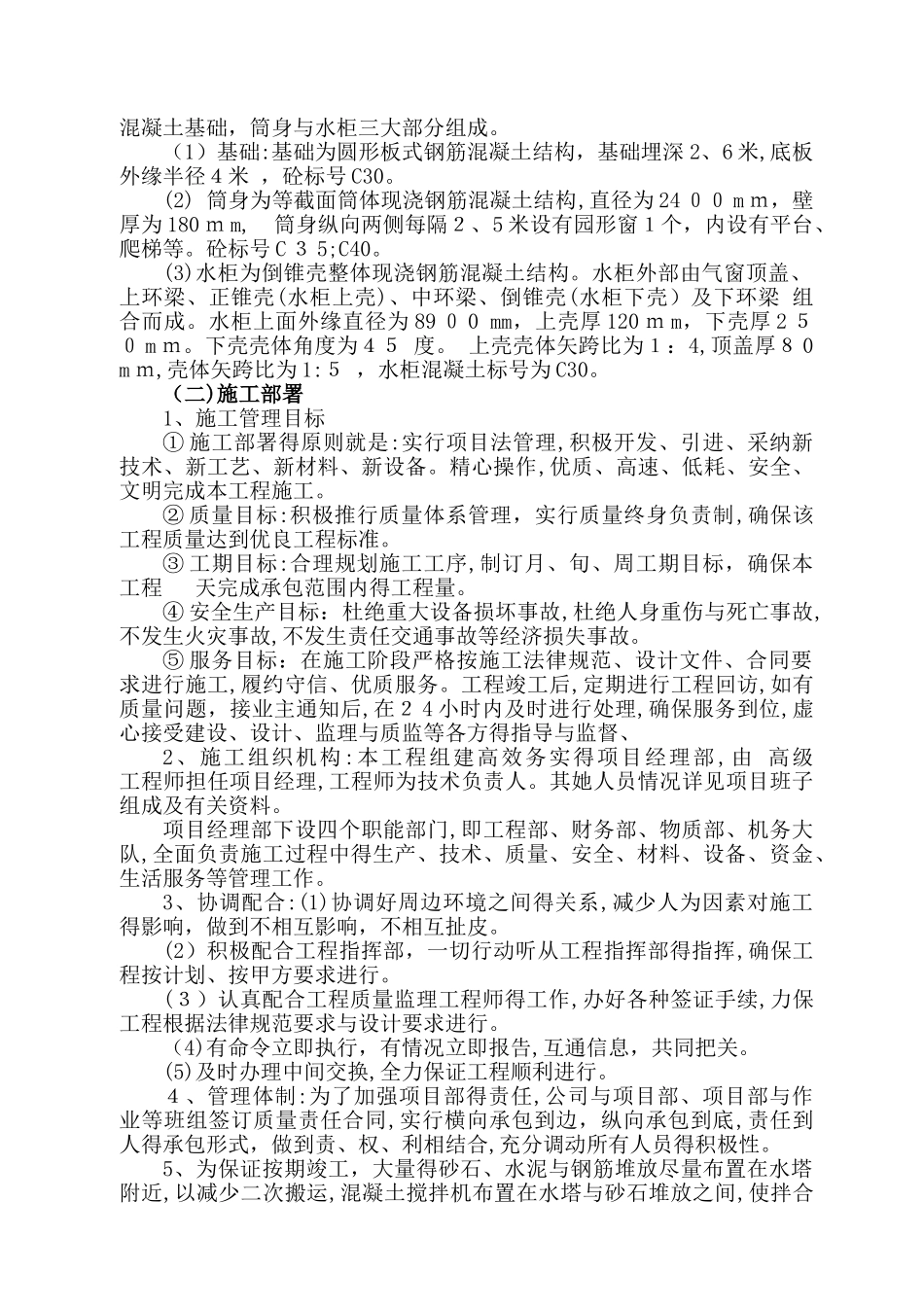

(二)施工部署1、施工管理目标① 施工部署得原则就是:实行项目法管理,积极开发、引进、采纳新技术、新工艺、
