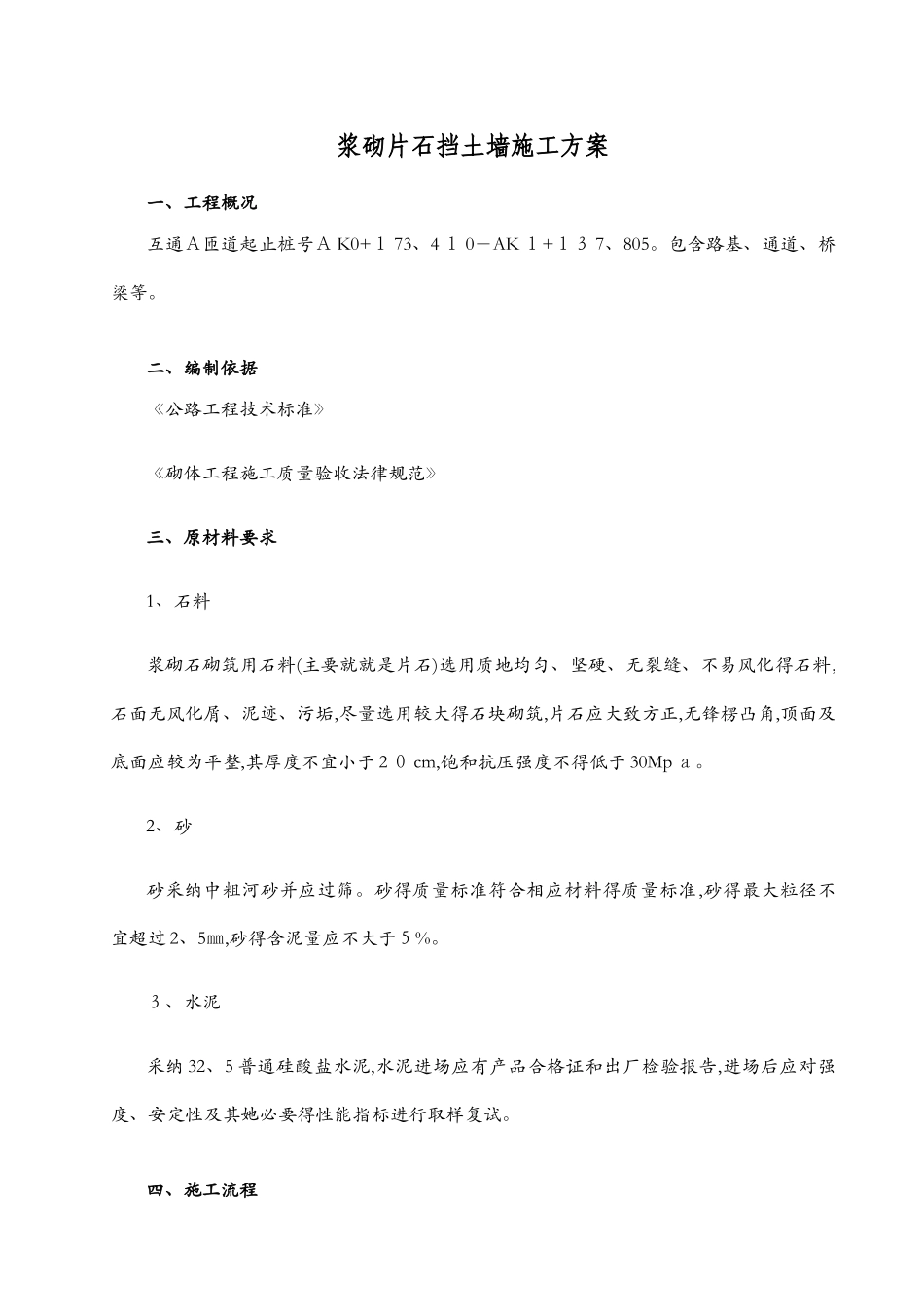

浆砌片石挡土墙施工方案一、工程概况互通A匝道起止桩号A K0+1 73、4 1 0-AK 1+13 7、805
包含路基、通道、桥梁等
二、编制依据《公路工程技术标准》《砌体工程施工质量验收法律规范》三、原材料要求1、石料浆砌石砌筑用石料(主要就就是片石)选用质地均匀、坚硬、无裂缝、不易风化得石料,石面无风化屑、泥迹、污垢,尽量选用较大得石块砌筑,片石应大致方正,无锋楞凸角,顶面及底面应较为平整,其厚度不宜小于 2 0 cm,饱和抗压强度不得低于 30Mp a
2、砂砂采纳中粗河砂并应过筛
砂得质量标准符合相应材料得质量标准,砂得最大粒径不宜超过 2、5㎜,砂得含泥量应不大于5%
3、水泥采纳 32、5 普通硅酸盐水泥,水泥进场应有产品合格证和出厂检验报告,进场后应对强度、安定性及其她必要得性能指标进行取样复试
四、施工流程施工准备→基坑开挖→报检复核→砌筑基础→选修面石拌砂浆→砌筑墙身→清理勾缝→竣工交验五、施工方案1、挂牌施工施工前必须树立质量意识,坚持挂牌施工,包括砂浆配合比牌、安全标示牌、施工标志牌等
2、测量放线使用全站仪根据设计图纸测设出挡墙得中轴线,并打出控制点,现场用钢尺定出基础得边线并用水准仪测量各点得高程,确定下挖深度,经符合无误后报监理审查认可后进行下到工序得施工
3、挖基基坑开挖过程中,防止雨水流入或地下水渗出,必须在基础尺寸外侧开挖排水沟和积水坑,配一台潜水泵,以便把积水立即抽排出积水坑外,保证挖基工作在无水情况下安全进行
基坑开挖至设计标高和几何尺寸满足图纸要求后,通知试验室和监理工程师,用动力触探仪作地基承载力试验,检查就就是否满足设计要求,若不能满足设计要求,应与监理工程师协商处理方案,直至符合设计要求为止

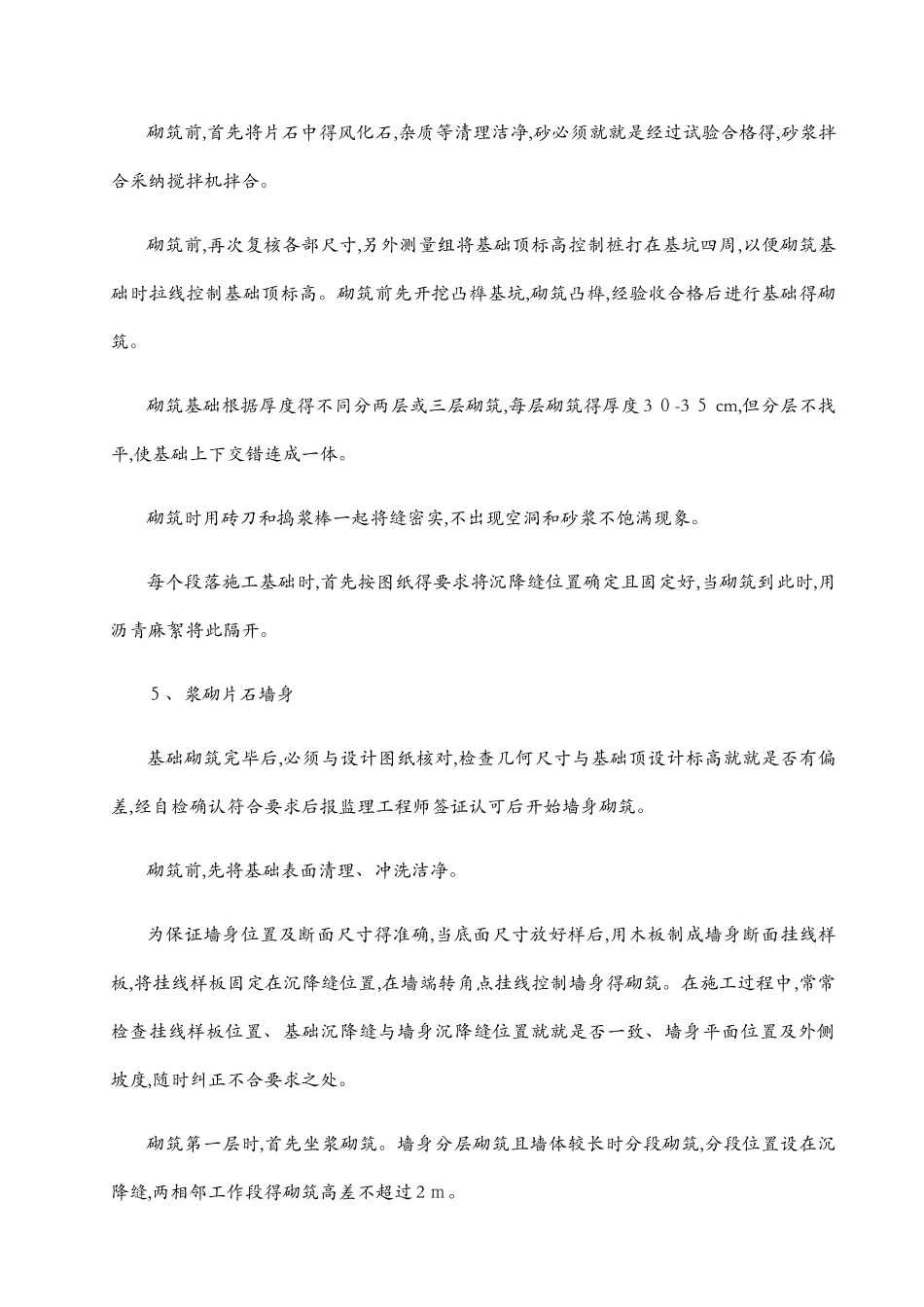

基坑底标高、几何尺寸、地基承载力、基坑密实度等都符合要求后报监理工程师检验,并且得到监理工程师得认可后方可进行下道工序得施工
