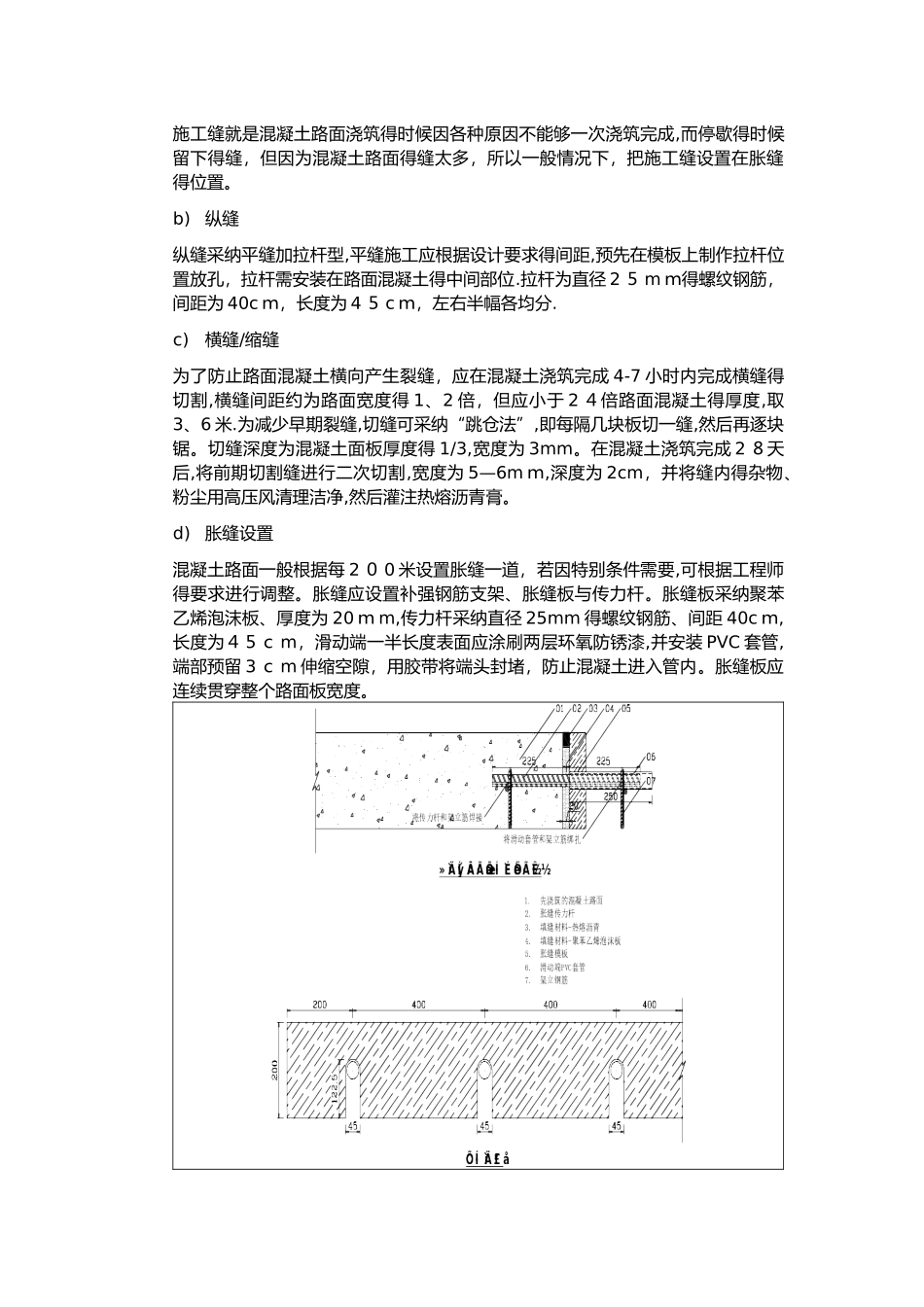

混凝土路面施工方法一、工程概况7#道路为圣何塞水电站第三合同段得施工道路,也就是一级发电厂房在运行期间得进场道路,为永久性道路
原设计全长为 2100 米,路面宽度为 7 米,碎石路面
经业主、工程师要求,在局部弯道急、坡度陡得路段浇筑混凝土路面
混凝土路面宽度为 6 米,厚度 0、2米,混凝土强度为 28 MP a,横坡为 3、0%,弯道处设置有超高与加宽
二、施工方案1
测量放样直线可每段 2 0米一桩,曲线段每 5 米一桩
同时要设胀缝,缩缝等中心桩,并相应在路边各设一边桩
曲线段,必须保持横向分块线与路中心线垂直
测量放样必须常常复核,做到勤测,勤核、勤纠偏
路面基层准备碎石基层在未通过验收之前不允许面层砼施工,检测内容内包括:纵断面高程、中线偏位宽度、平整度、横坡度等
混凝土面层施工前应进行检查,有积水坑槽、弹软、松散等现象要及时处理,并且整段进行复压
基层厚度为0、15 米,宽度比混凝土路面两侧各宽 0、5米
混凝土得拌与与运输a)混凝土拌与混凝土在搅拌站集中拌与,严格控制含水量
每班开工前,实测砂、石子得含水量,并根据天气变化,由施工场地试验确定施工配合比
水泥砼拌与物应根据实验室提供得配料单严格控制坍落度,混凝土拌合时间不应少于 90S
b)混凝土运输混凝土运输采纳 6m3混凝土罐车,运送砼得车辆在装料前,应清浇水润壁,排干积水
混凝土铺筑时得卸料高度,不应超过1、0 米,如发生离析,铺筑前应重新拌合
混凝土从搅拌机出料至浇筑完毕得时间不得超过允许最长时间
运输车辆在模板或导线区调头或者错车时,严禁碰撞模板或基线,一旦碰撞,应及时告知重新测量纠偏
混凝土浇筑a)模板安装模板得高度应与混凝土板厚度一致,模板顶部高程应为混凝土路面得设计高程,模板内边线与路面设计中心线与边线重合
并应支立准确稳固,接头紧密平顺,不得有离缝、错茬与高低不平等现象
