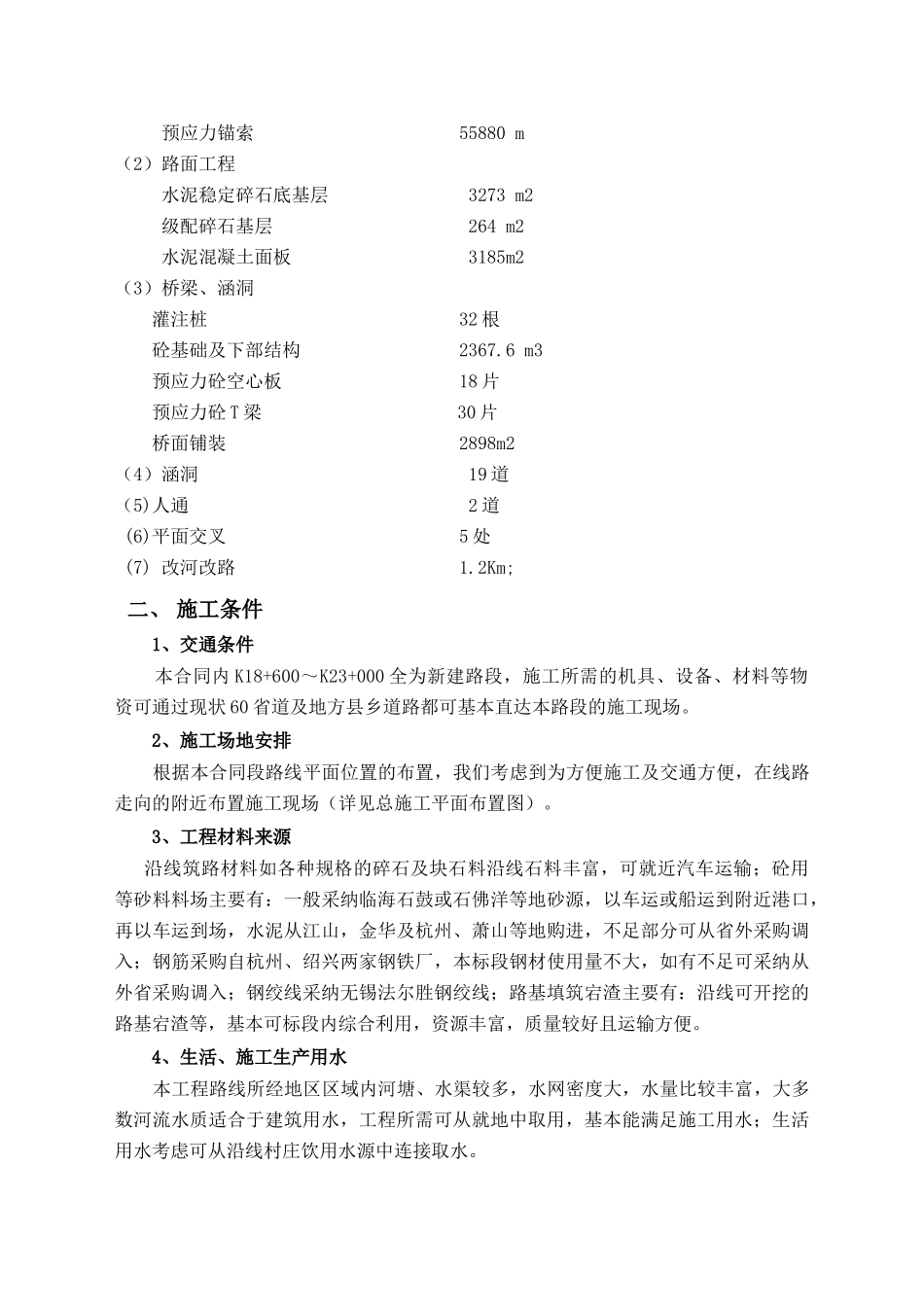

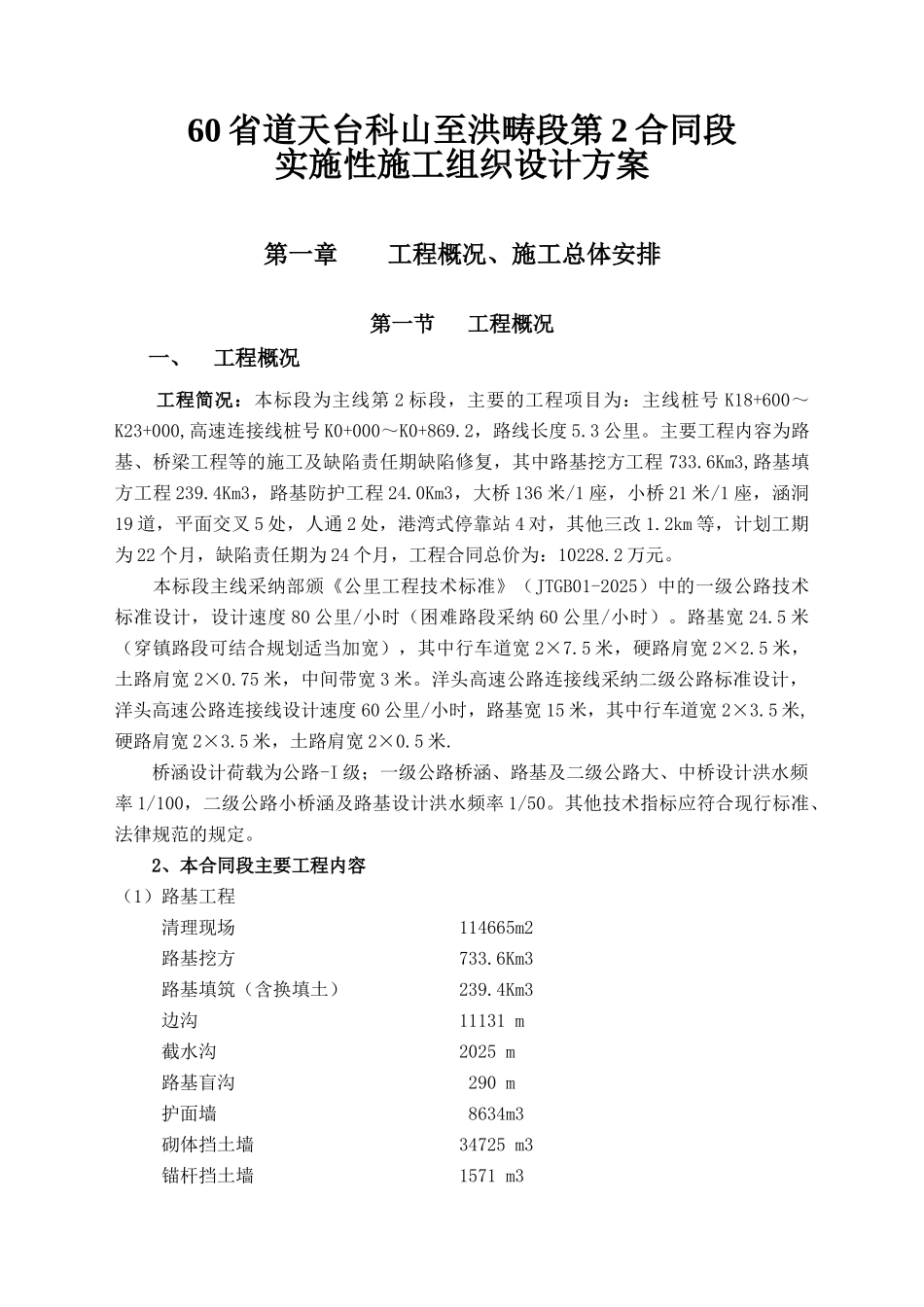

60 省道天台科山至洪畴段第 2 合同段实施性施工组织设计方案第一章 工程概况、施工总体安排第一节 工程概况一、工程概况 工程简况:本标段为主线第 2 标段,主要的工程项目为:主线桩号 K18+600~K23+000,高速连接线桩号 K0+000~K0+869
2,路线长度 5
主要工程内容为路基、桥梁工程等的施工及缺陷责任期缺陷修复,其中路基挖方工程 733
6Km3,路基填方工程 239
4Km3,路基防护工程 24
0Km3,大桥 136 米/1 座,小桥 21 米/1 座,涵洞19 道,平面交叉 5 处,人通 2 处,港湾式停靠站 4 对,其他三改 1
2km 等,计划工期为 22 个月,缺陷责任期为 24 个月,工程合同总价为:10228
本标段主线采纳部颁《公里工程技术标准》(JTGB01-2025)中的一级公路技术标准设计,设计速度 80 公里/小时(困难路段采纳 60 公里/小时)
路基宽 24
5 米(穿镇路段可结合规划适当加宽),其中行车道宽 2×7
5 米,硬路肩宽 2×2
5 米,土路肩宽 2×0
75 米,中间带宽 3 米
洋头高速公路连接线采纳二级公路标准设计,洋头高速公路连接线设计速度 60 公里/小时,路基宽 15 米,其中行车道宽 2×3
5 米,硬路肩宽 2×3
5 米,土路肩宽 2×0
桥涵设计荷载为公路-I 级;一级公路桥涵、路基及二级公路大、中桥设计洪水频率 1/100,二级公路小桥涵及路基设计洪水频率 1/50
其他技术指标应符合现行标准、法律规范的规定
2、本合同段主要工程内容(1)路基工程 清理现场 114665m2 路基挖方 733
6Km3 路基填筑(含换填土) 239
4Km3 边沟 11131 m 截水沟 2025 m 路基盲沟 290 m 护面墙 8634m3 砌体挡土墙 34725
