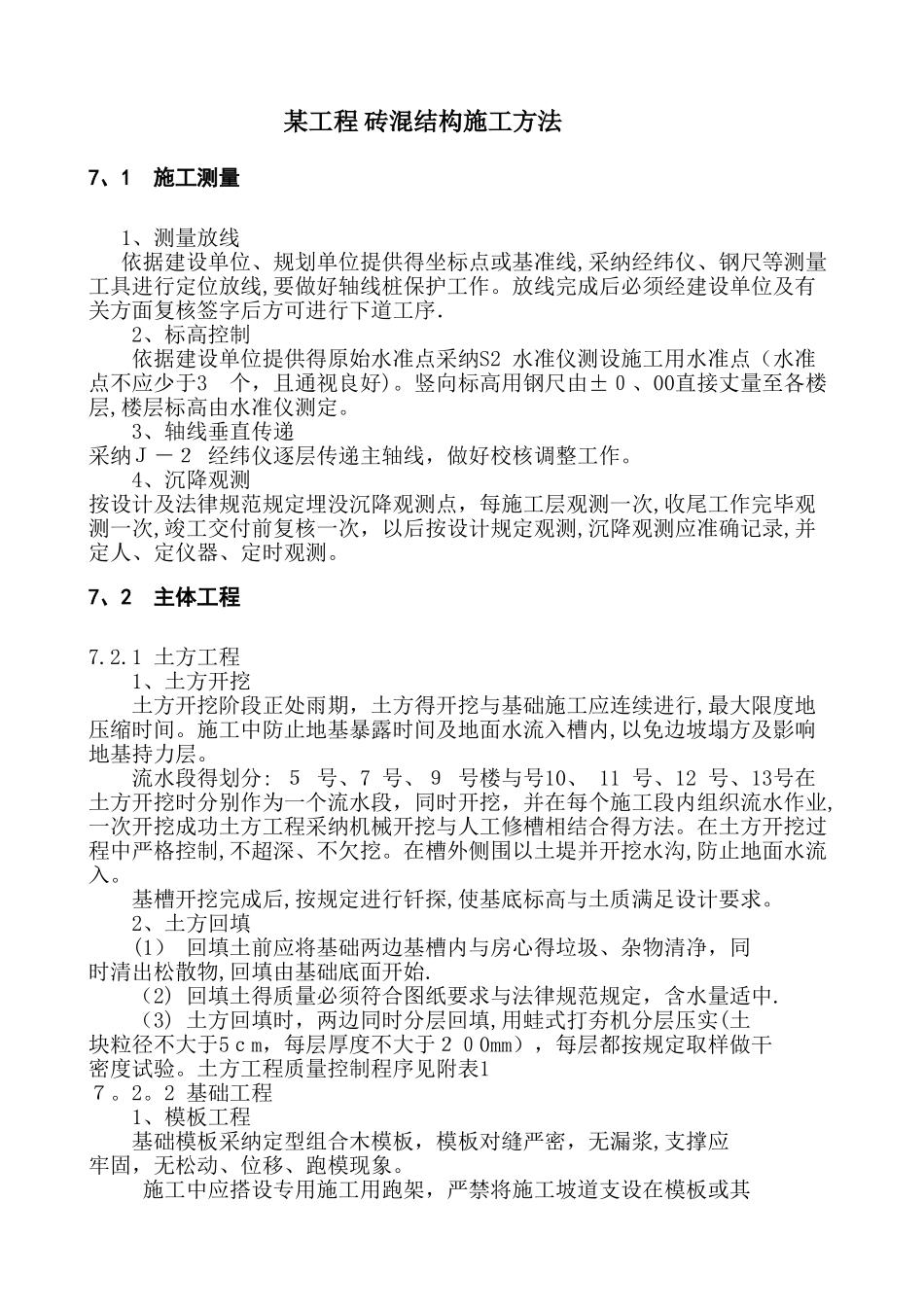

某工程 砖混结构施工方法7、1 施工测量1、测量放线依据建设单位、规划单位提供得坐标点或基准线,采纳经纬仪、钢尺等测量工具进行定位放线,要做好轴线桩保护工作
放线完成后必须经建设单位及有关方面复核签字后方可进行下道工序.2、标高控制依据建设单位提供得原始水准点采纳S2 水准仪测设施工用水准点(水准点不应少于3 个,且通视良好)
竖向标高用钢尺由±0、00直接丈量至各楼层,楼层标高由水准仪测定
3、轴线垂直传递采纳J-2 经纬仪逐层传递主轴线,做好校核调整工作
4、沉降观测按设计及法律规范规定埋没沉降观测点,每施工层观测一次,收尾工作完毕观测一次,竣工交付前复核一次,以后按设计规定观测,沉降观测应准确记录,并定人、定仪器、定时观测
7、2 主体工程7
1 土方工程1、土方开挖土方开挖阶段正处雨期,土方得开挖与基础施工应连续进行,最大限度地压缩时间
施工中防止地基暴露时间及地面水流入槽内,以免边坡塌方及影响地基持力层
流水段得划分: 5 号、7 号、9 号楼与号10、 11 号、12 号、13号在土方开挖时分别作为一个流水段,同时开挖,并在每个施工段内组织流水作业,一次开挖成功土方工程采纳机械开挖与人工修槽相结合得方法
在土方开挖过程中严格控制,不超深、不欠挖
在槽外侧围以土堤并开挖水沟,防止地面水流入
基槽开挖完成后,按规定进行钎探,使基底标高与土质满足设计要求
2、土方回填(1) 回填土前应将基础两边基槽内与房心得垃圾、杂物清净,同时清出松散物,回填由基础底面开始
(2) 回填土得质量必须符合图纸要求与法律规范规定,含水量适中
(3) 土方回填时,两边同时分层回填,用蛙式打夯机分层压实(土块粒径不大于5cm,每层厚度不大于200mm),每层都按规定取样做干密度试验
土方工程质量控制程序见附表17
2 基础工程1、模板工程基础模板采纳定型组合木模板,模板对缝严密,无漏
