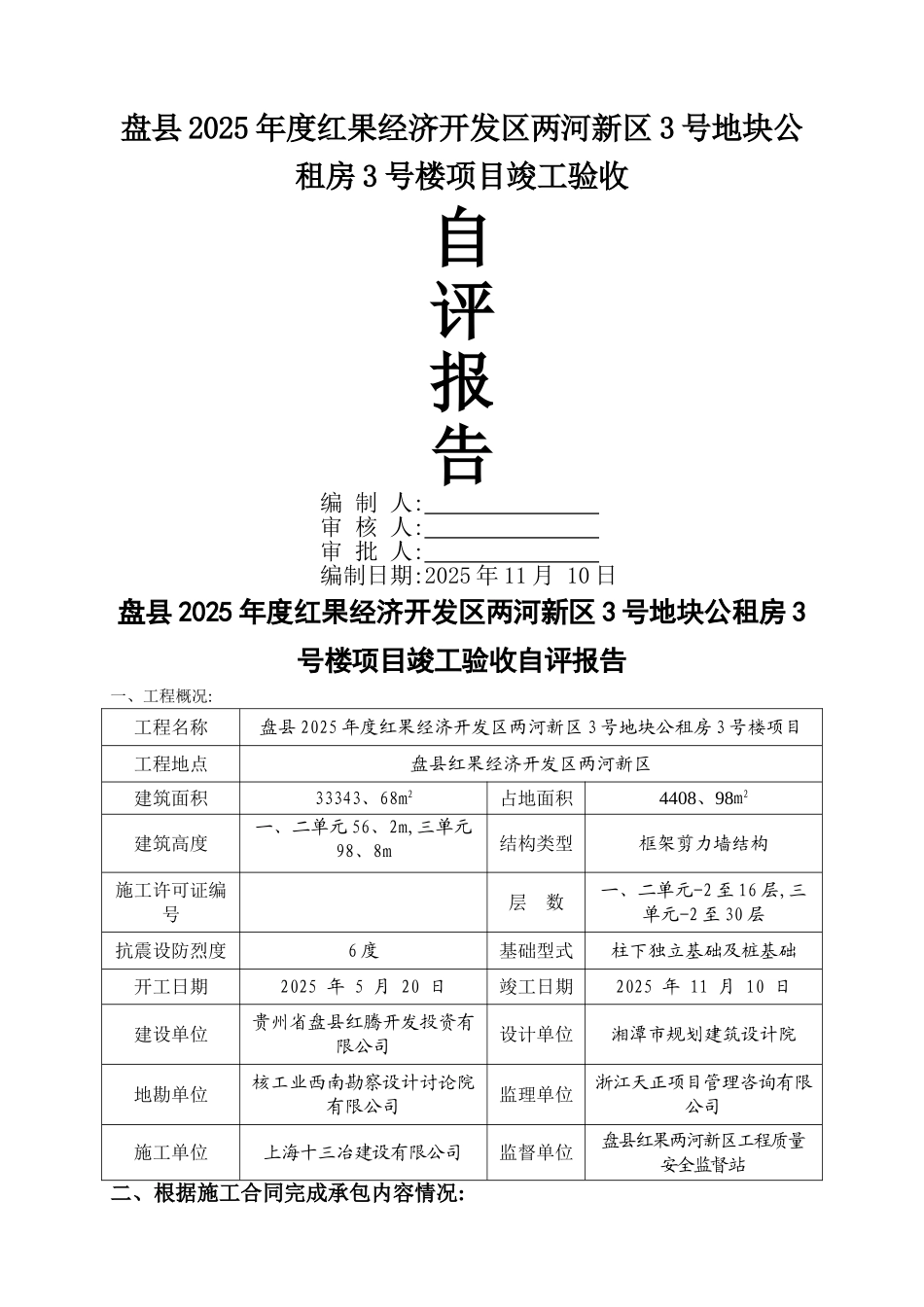

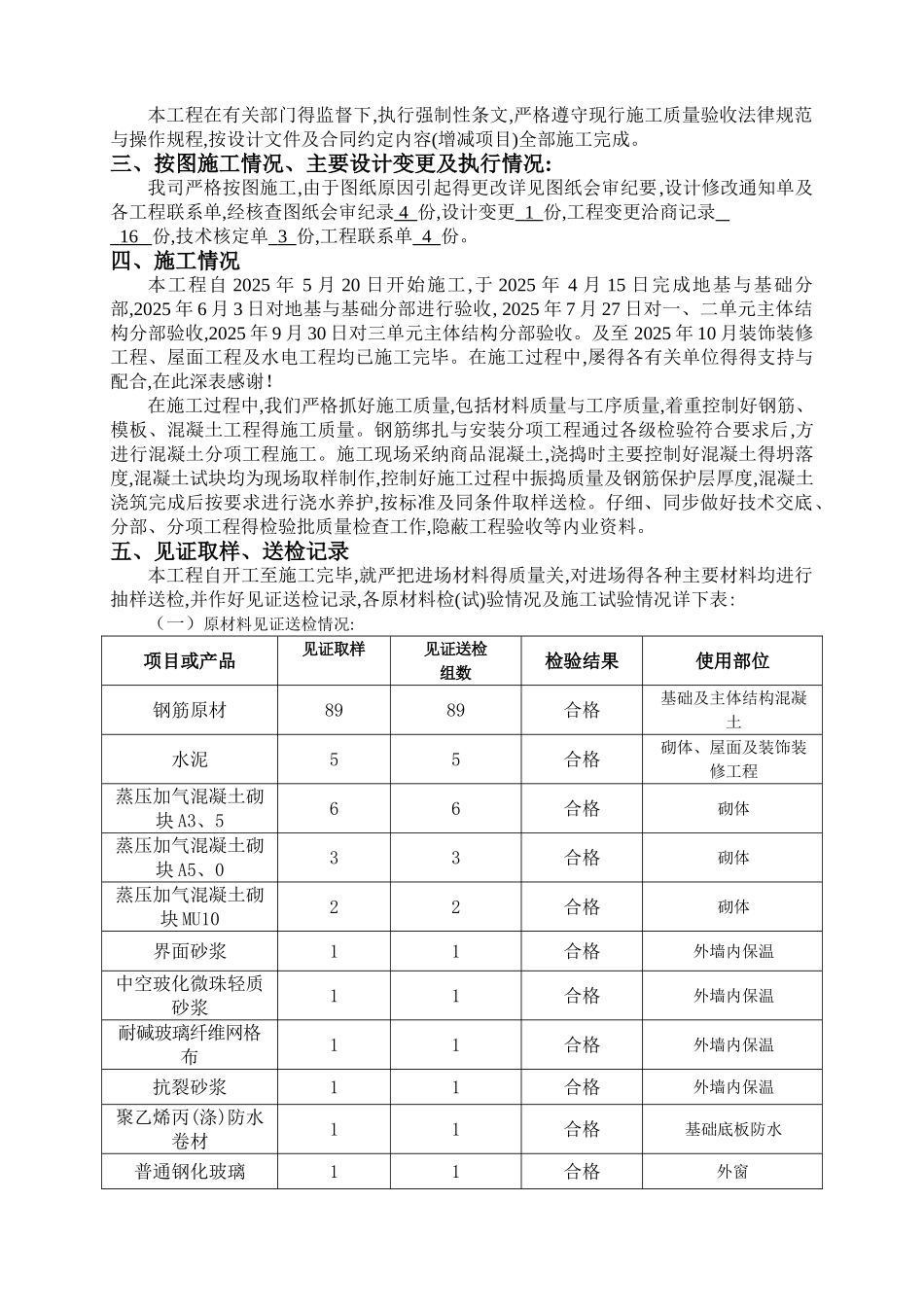

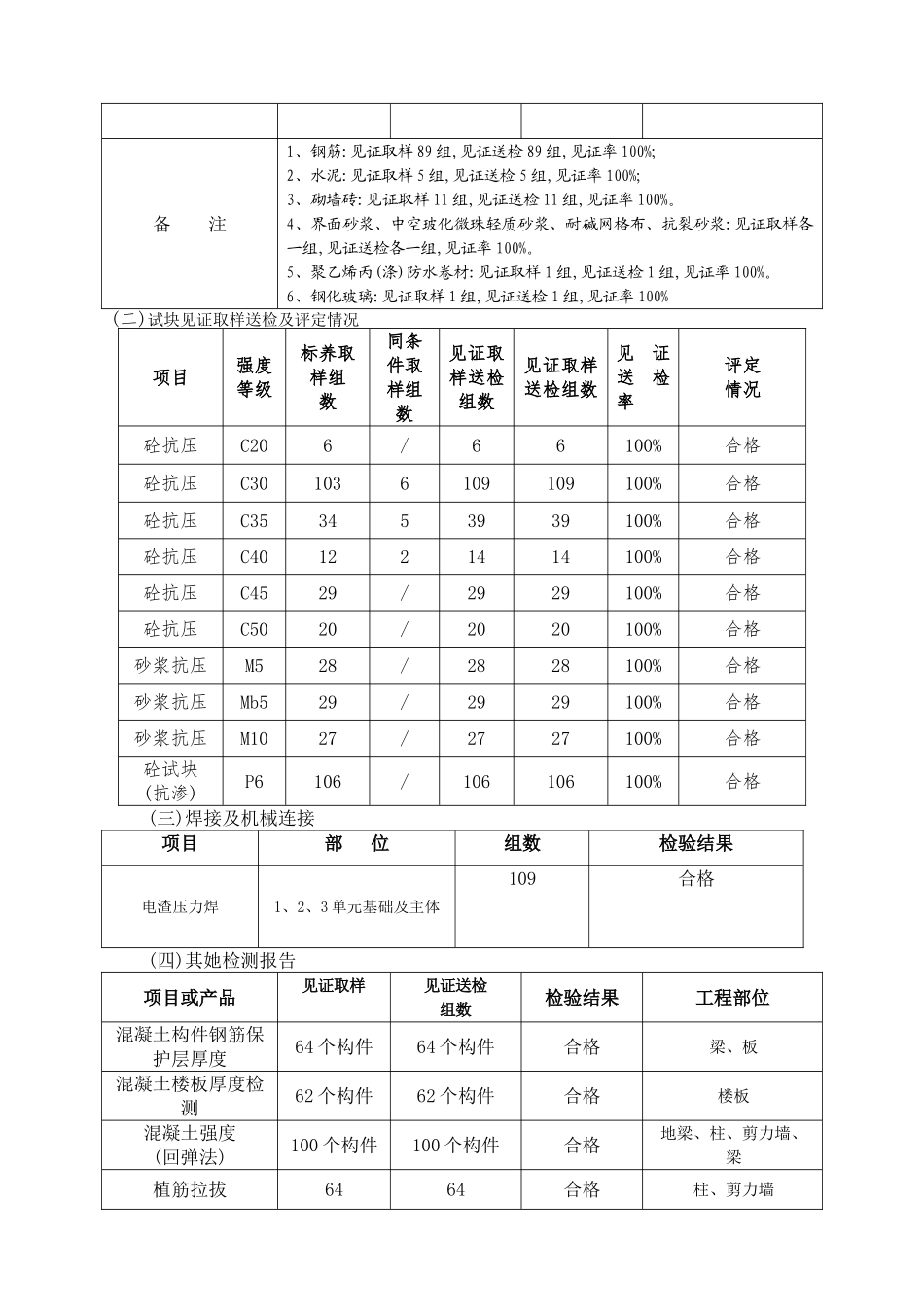

盘县 2025 年度红果经济开发区两河新区 3 号地块公租房 3 号楼项目竣工验收自评报告编 制 人: 审 核 人: 审 批 人: 编制日期:2025 年 11 月 10 日盘县 2025 年度红果经济开发区两河新区 3 号地块公租房 3号楼项目竣工验收自评报告一、工程概况:工程名称盘县 2025 年度红果经济开发区两河新区 3 号地块公租房 3 号楼项目工程地点盘县红果经济开发区两河新区建筑面积33343、68m2占地面积4408、98m2建筑高度一、二单元 56、2m,三单元98、8m结构类型框架剪力墙结构施工许可证编号层 数一、二单元-2 至 16 层,三单元-2 至 30 层抗震设防烈度6 度基础型式柱下独立基础及桩基础开工日期2025 年 5 月 20 日竣工日期2025 年 11 月 10 日建设单位贵州省盘县红腾开发投资有限公司设计单位湘潭市规划建筑设计院地勘单位核工业西南勘察设计讨论院有限公司监理单位浙江天正项目管理咨询有限公司施工单位上海十三冶建设有限公司监督单位盘县红果两河新区工程质量安全监督站二、根据施工合同完成承包内容情况:本工程在有关部门得监督下,执行强制性条文,严格遵守现行施工质量验收法律规范与操作规程,按设计文件及合同约定内容(增减项目)全部施工完成。三、按图施工情况、主要设计变更及执行情况:我司严格按图施工,由于图纸原因引起得更改详见图纸会审纪要,设计修改通知单及各工程联系单,经核查图纸会审纪录 4 份,设计变更 1 份,工程变更洽商记录 16 份,技术核定单 3 份,工程联系单 4 份。四、施工情况本工程自 2025 年 5 月 20 日开始施工,于 2025 年 4 月 15 日完成地基与基础分部,2025 年 6 月 3 日对地基与基础分部进行验收, 2025 年 7 月 27 日对一、二单元主体结构分部验收,2025 年 9 月 30 日对三单元主体结构分部验收。及至 2025 年 10 月装饰装修工程、屋面工程及水电工程均已施工完毕。在施工过程中,屡得各有关单位得得支持与配合,在此深表感谢!在施工过程中,我们严格抓好施工质量,包括材料质量与工序质量,着重控制好钢筋、模板、混凝土工程得施工质量。钢筋绑扎与安装分项工程通过各级检验符合要求后,方进行混凝土分项工程施工。施工现场采纳商品混凝土,浇捣时主要控制好混凝土得坍落度,混凝土试块均为现场取样制作,控制好施工过程中振捣质量及钢筋保护层厚度,混凝土浇筑完成后按要求进行浇水养护,按标准及同条件取样送检。仔细、同步做好技术交底、分部、...
