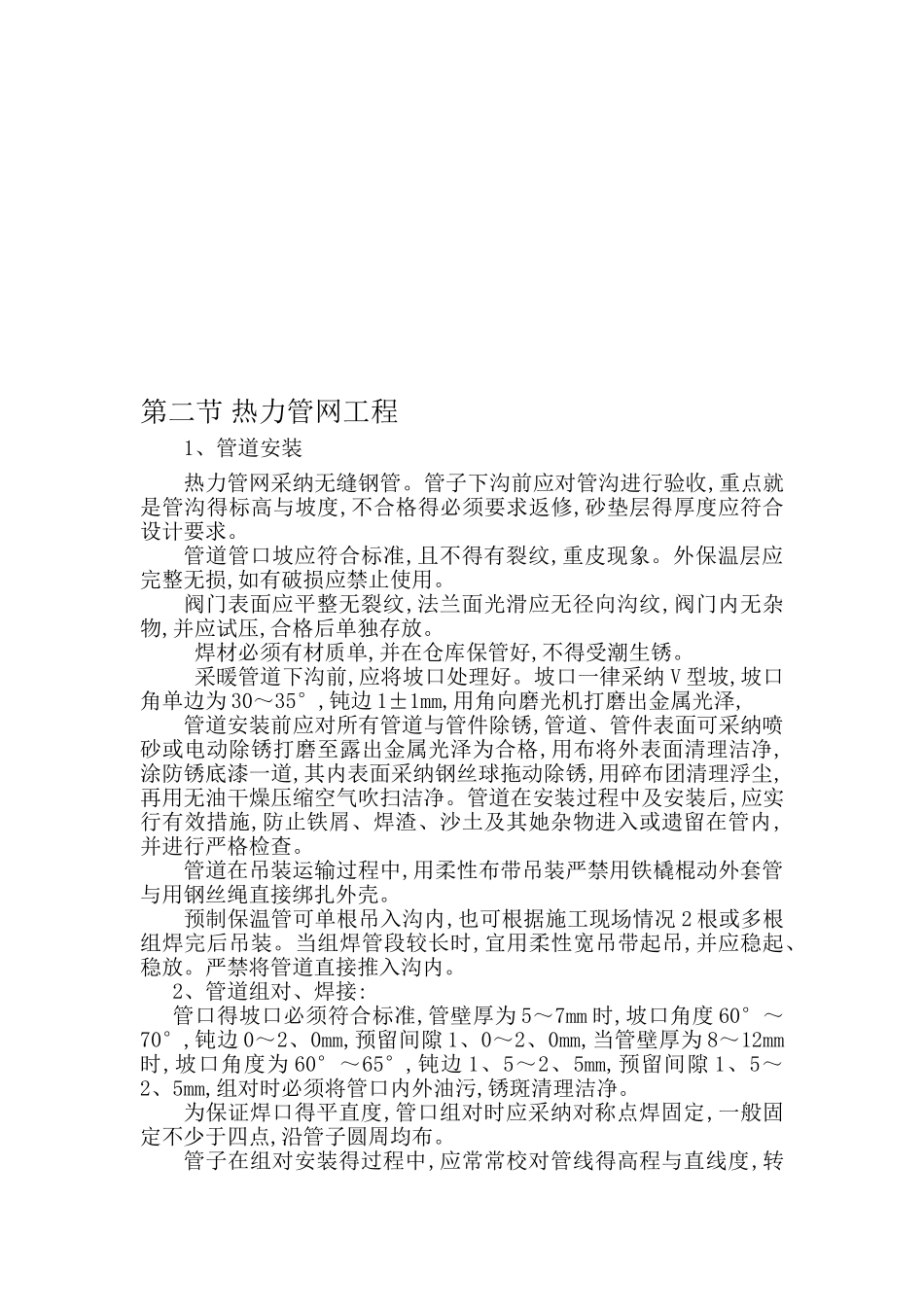

第二节 热力管网工程1、管道安装热力管网采纳无缝钢管
管子下沟前应对管沟进行验收,重点就是管沟得标高与坡度,不合格得必须要求返修,砂垫层得厚度应符合设计要求
管道管口坡应符合标准,且不得有裂纹,重皮现象
外保温层应完整无损,如有破损应禁止使用
阀门表面应平整无裂纹,法兰面光滑应无径向沟纹,阀门内无杂物,并应试压,合格后单独存放
焊材必须有材质单,并在仓库保管好,不得受潮生锈
采暖管道下沟前,应将坡口处理好
坡口一律采纳 V 型坡,坡口角单边为 30~35°,钝边 1±1mm,用角向磨光机打磨出金属光泽,管道安装前应对所有管道与管件除锈,管道、管件表面可采纳喷砂或电动除锈打磨至露出金属光泽为合格,用布将外表面清理洁净,涂防锈底漆一道,其内表面采纳钢丝球拖动除锈,用碎布团清理浮尘,再用无油干燥压缩空气吹扫洁净
管道在安装过程中及安装后,应实行有效措施,防止铁屑、焊渣、沙土及其她杂物进入或遗留在管内,并进行严格检查
管道在吊装运输过程中,用柔性布带吊装严禁用铁橇棍动外套管与用钢丝绳直接绑扎外壳
预制保温管可单根吊入沟内,也可根据施工现场情况 2 根或多根组焊完后吊装
当组焊管段较长时,宜用柔性宽吊带起吊,并应稳起、稳放
严禁将管道直接推入沟内
2、管道组对、焊接:管口得坡口必须符合标准,管壁厚为 5~7mm 时,坡口角度 60°~70°,钝边 0~2、0mm,预留间隙 1、0~2、0mm,当管壁厚为 8~12mm时,坡口角度为 60°~65°,钝边 1、5~2、5mm,预留间隙 1、5~2、5mm,组对时必须将管口内外油污,锈斑清理洁净
为保证焊口得平直度,管口组对时应采纳对称点焊固定,一般固定不少于四点,沿管子圆周均布
管子在组对安装得过程中,应常常校对管线得高程与直线度,转角度,其轴线位置允差±20mm
焊条型号采纳 J422 焊条
焊条烘干,焊工携带保温筒进行施捍,焊缝焊
