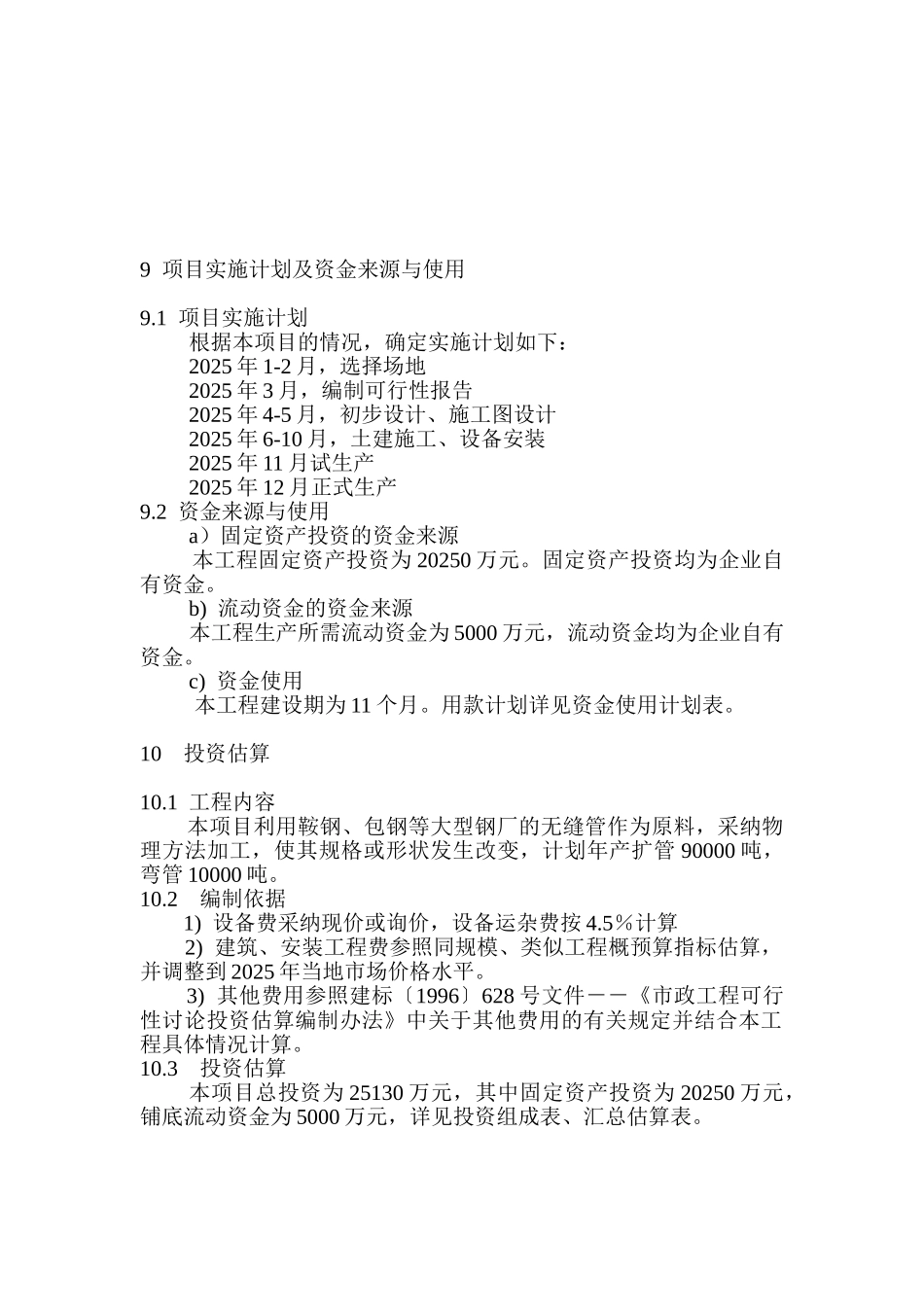

9 项目实施计划及资金来源与使用9
1 项目实施计划 根据本项目的情况,确定实施计划如下: 2025 年 1-2 月,选择场地 2025 年 3 月,编制可行性报告 2025 年 4-5 月,初步设计、施工图设计 2025 年 6-10 月,土建施工、设备安装 2025 年 11 月试生产 2025 年 12 月正式生产9
2 资金来源与使用 a)固定资产投资的资金来源 本工程固定资产投资为 20250 万元
固定资产投资均为企业自有资金
b) 流动资金的资金来源 本工程生产所需流动资金为 5000 万元,流动资金均为企业自有资金
c) 资金使用 本工程建设期为 11 个月
用款计划详见资金使用计划表
10 投资估算10
1 工程内容 本项目利用鞍钢、包钢等大型钢厂的无缝管作为原料,采纳物理方法加工,使其规格或形状发生改变,计划年产扩管 90000 吨,弯管 10000 吨
2 编制依据 1) 设备费采纳现价或询价,设备运杂费按 4
5%计算 2) 建筑、安装工程费参照同规模、类似工程概预算指标估算,并调整到 2025 年当地市场价格水平
3) 其他费用参照建标〔1996〕628 号文件--《市政工程可行性讨论投资估算编制办法》中关于其他费用的有关规定并结合本工程具体情况计算
3 投资估算 本项目总投资为 25130 万元,其中固定资产投资为 20250 万元,铺底流动资金为 5000 万元,详见投资组成表、汇总估算表

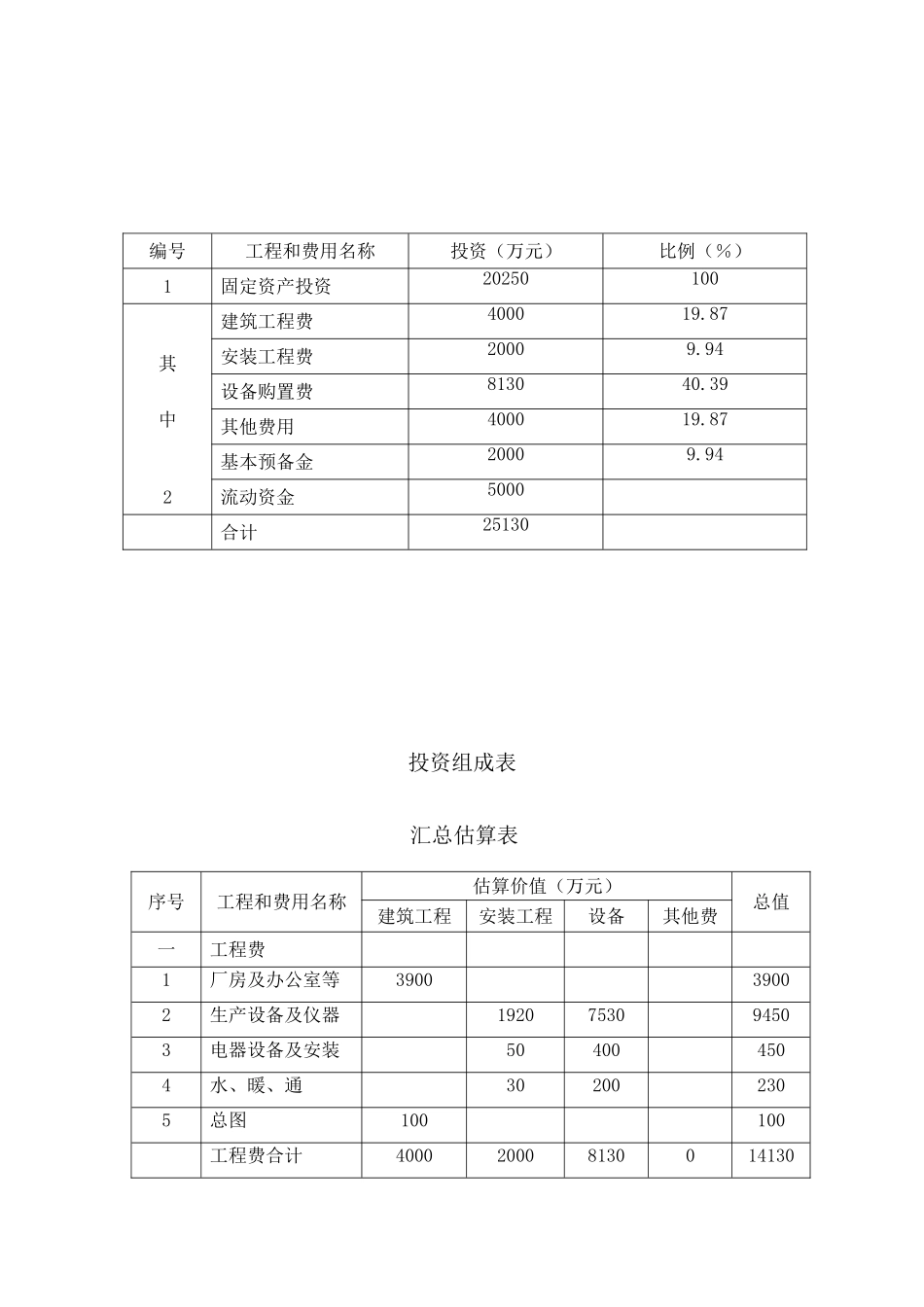

投资组成表汇总估算表序号工程和费用名称估算价值(万元)总值建筑工程安装工程设备其他费一工程费1厂房及办公室等390039002生产设备及仪器1920753094503电器设备及安装504004504水、暖、通302002305总图100100工程费合计400020008130014130编号工程和费用名称投资(万元)比例(%)1固定资产投资
