西班牙筒瓦湿铺施工方案一、 施工准备:材料准备:PO32、5 水泥,中砂、红色西班牙筒瓦、麻刀、铁钉;工具准备:墨斗、灰铲、小线、钉子、直尺、切割机;技术准备:审查图纸与制定施工方案,保温防水工程已验收完毕
二、 安装前得要求及准备工作 基层不得有裂缝,平整度不大于 10mm
在刚性层上铺设 φ6@500X500 钢筋网(应骑跨屋脊并绷直)作挂瓦层
三、施工工艺: 基层清理→弹线→试铺→铺瓦→检查验收1、处理屋面垫层包括防水层与保护层,然后认真找平(屋面不得有凹凸现象)弹线待铺
1、1 屋面横向弹线:檐口线根据瓦长度(370mm)减去挑出檐口长度定距弹线,然后从下往上根据瓦有效长度(310mm)得间距弹线至屋脊部位
1、2 屋面纵向弹线:根据瓦有效宽度(205~220mm)得间距弹线
2、安装铺设瓦片:挂瓦得顺序为面对屋面从右往左,由下到上进行铺设,要求每片挂线铺设,搭接部位得缝隙越小越好

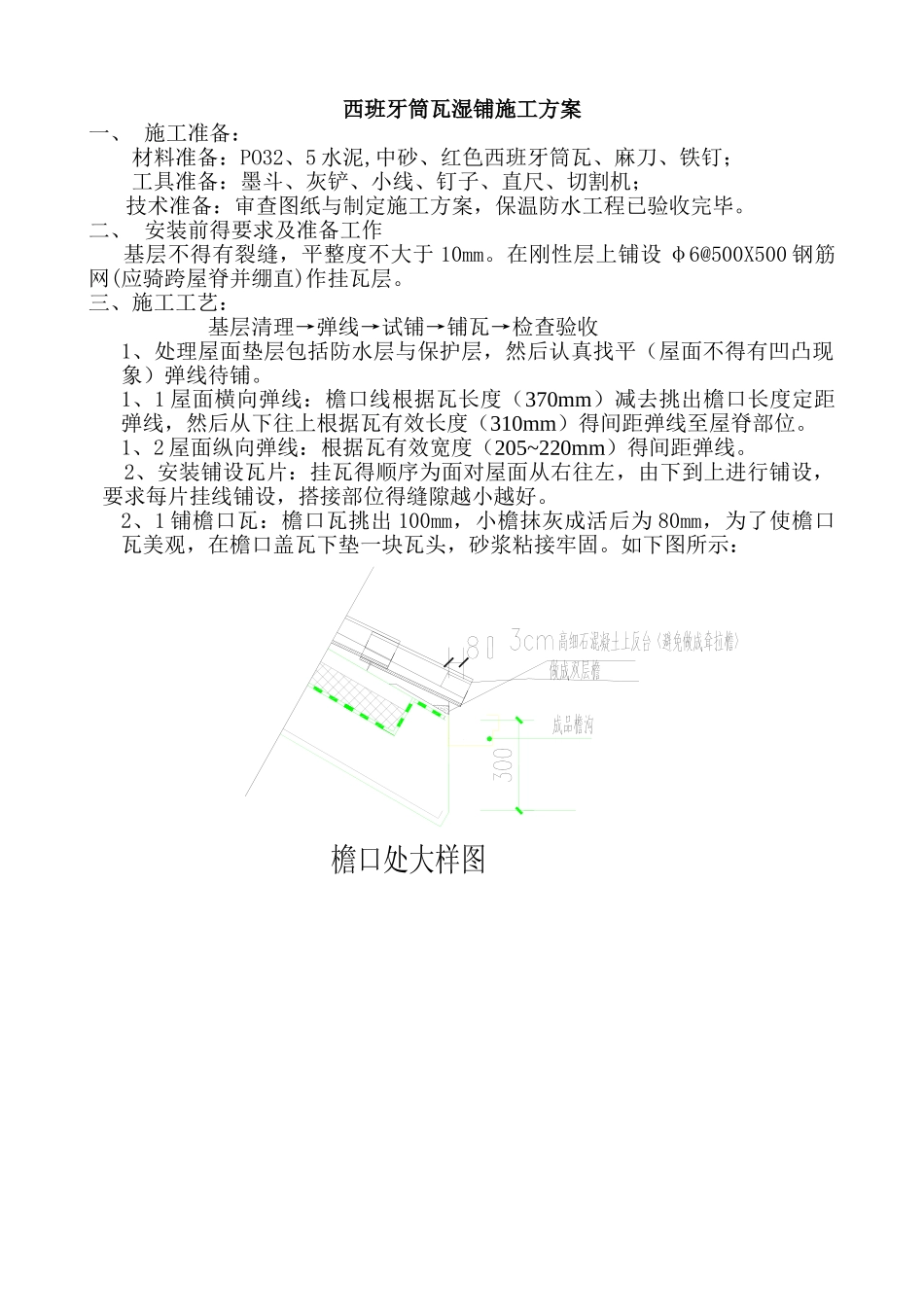

2、1 铺檐口瓦:檐口瓦挑出 100mm,小檐抹灰成活后为 80mm,为了使檐口瓦美观,在檐口盖瓦下垫一块瓦头,砂浆粘接牢固

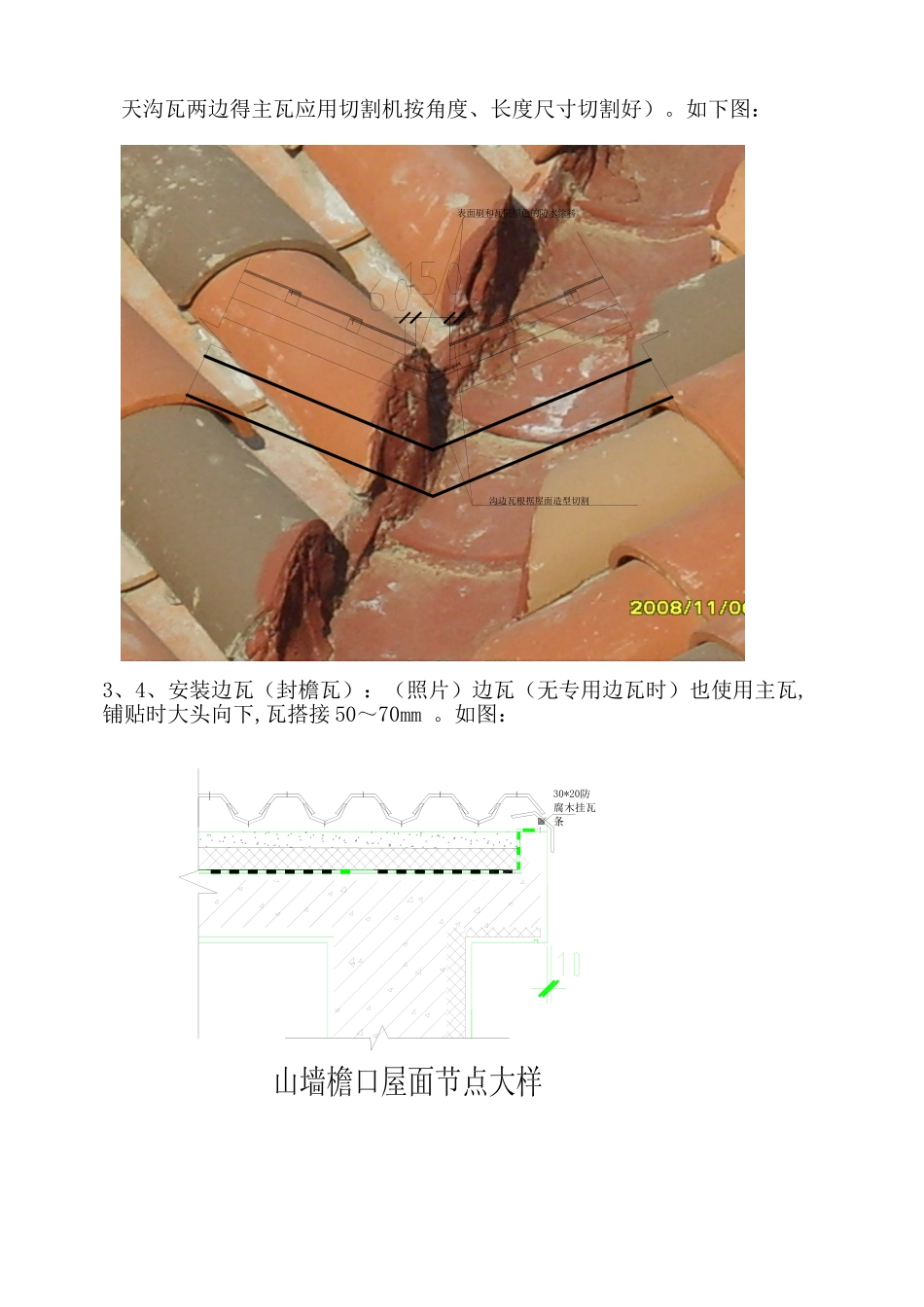

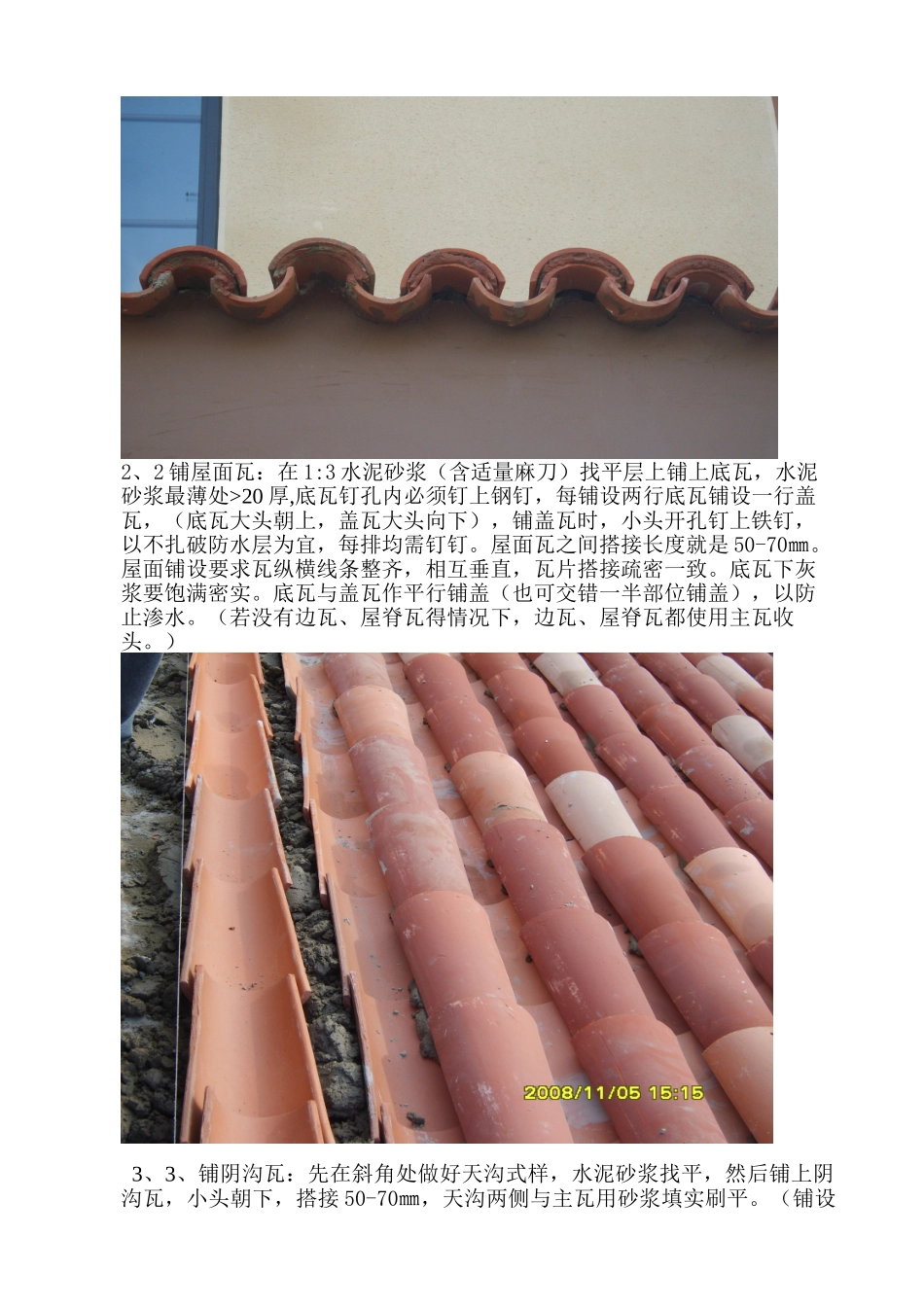

如下图所示:2、2 铺屋面瓦:在 1:3 水泥砂浆(含适量麻刀)找平层上铺上底瓦,水泥砂浆最薄处>20 厚,底瓦钉孔内必须钉上钢钉,每铺设两行底瓦铺设一行盖瓦,(底瓦大头朝上,盖瓦大头向下),铺盖瓦时,小头开孔钉上铁钉,以不扎破防水层为宜,每排均需钉钉
屋面瓦之间搭接长度就是 50-70㎜
屋面铺设要求瓦纵横线条整齐,相互垂直,瓦片搭接疏密一致
底瓦下灰浆要饱满密实
底瓦与盖瓦作平行铺盖(也可交错一半部位铺盖),以防止渗水
(若没有边瓦、屋脊瓦得情况下,边瓦、屋脊瓦都使用主瓦收头
) 3、3、铺阴沟瓦:先在斜角处做好天沟式样,水泥砂浆找平,然后铺上阴沟瓦,小头朝下,搭接 50-70㎜,天沟两侧与主瓦用砂浆填实刷平
(铺设天沟瓦两边得主瓦应用切割机按角度、长度尺寸切
