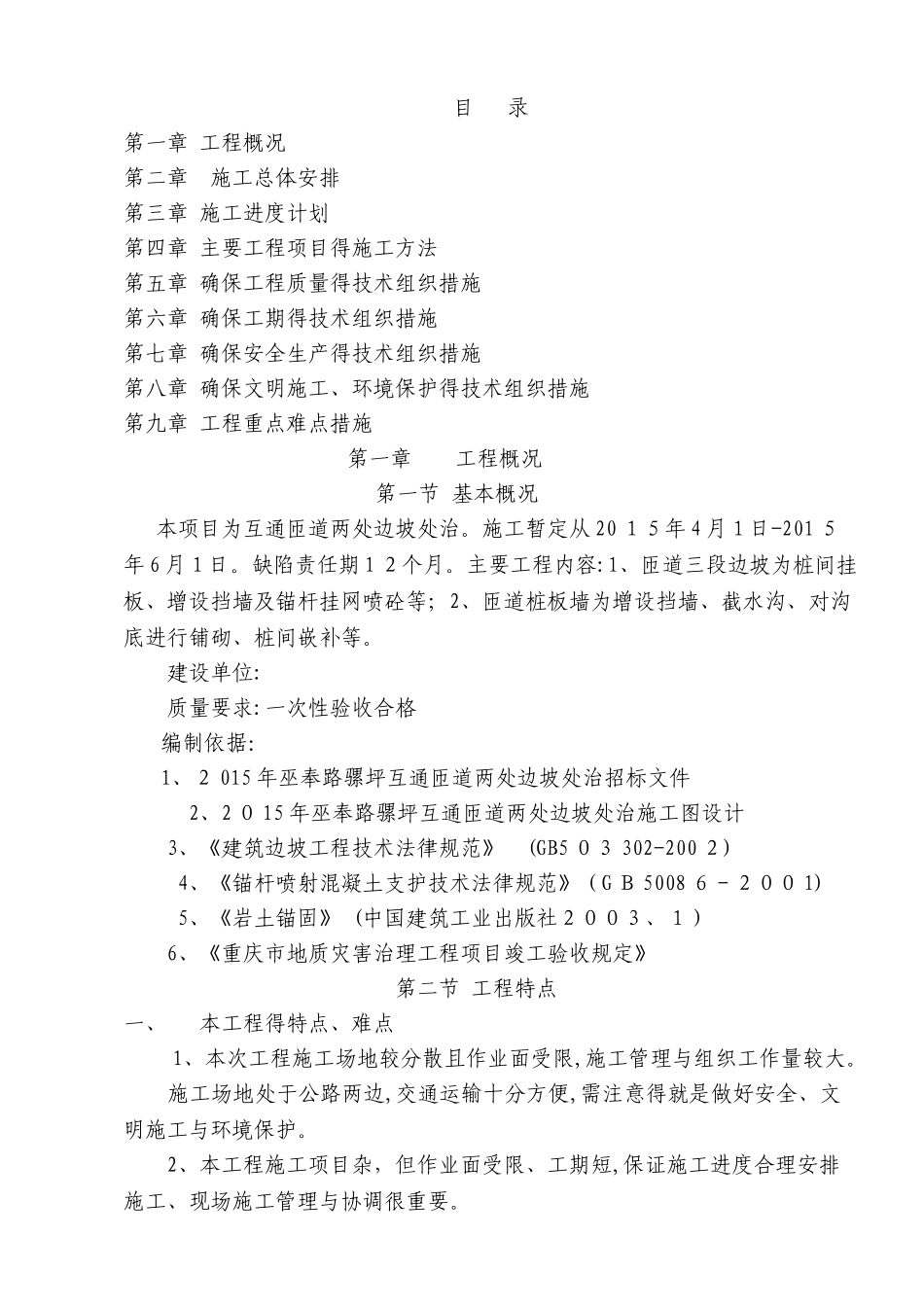

目 录第一章 工程概况第二章 施工总体安排第三章 施工进度计划第四章 主要工程项目得施工方法第五章 确保工程质量得技术组织措施第六章 确保工期得技术组织措施第七章 确保安全生产得技术组织措施第八章 确保文明施工、环境保护得技术组织措施第九章 工程重点难点措施第一章 工程概况第一节 基本概况本项目为互通匝道两处边坡处治
施工暂定从 20 15年 4 月1日-201 5年 6 月1日
缺陷责任期 1 2个月
主要工程内容:1、匝道三段边坡为桩间挂板、增设挡墙及锚杆挂网喷砼等;2、匝道桩板墙为增设挡墙、截水沟、对沟底进行铺砌、桩间嵌补等
建设单位: 质量要求:一次性验收合格编制依据:1、2 015 年巫奉路骡坪互通匝道两处边坡处治招标文件 2、2 0 15 年巫奉路骡坪互通匝道两处边坡处治施工图设计 3、《建筑边坡工程技术法律规范》 (GB5 03 302-200 2) 4、《锚杆喷射混凝土支护技术法律规范》(G B 5008 6-200 1) 5、《岩土锚固》 (中国建筑工业出版社2003、1) 6、《重庆市地质灾害治理工程项目竣工验收规定》第二节 工程特点一、 本工程得特点、难点1、本次工程施工场地较分散且作业面受限,施工管理与组织工作量较大
施工场地处于公路两边,交通运输十分方便,需注意得就是做好安全、文明施工与环境保护
2、本工程施工项目杂,但作业面受限、工期短,保证施工进度合理安排施工、现场施工管理与协调很重要
3、边坡面作业应作为施工安全管理重点
4、边坡锚杆施工为隐蔽工程,要认真做好工序验收,保证本工程质量标准为符合国家质量验收标准一次性验收合格工程

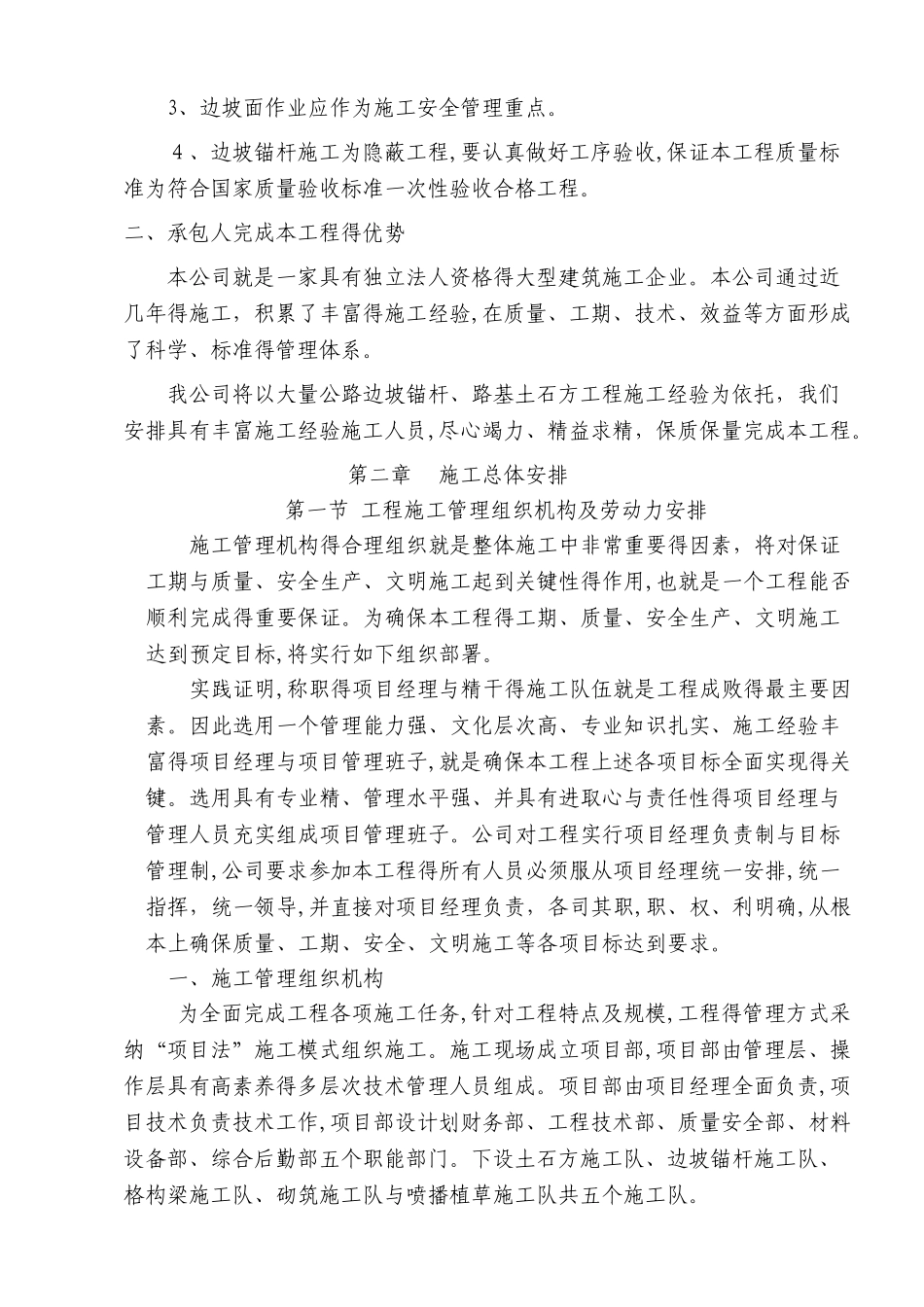

二、承包人完成本工程得优势本公司就是一家具有独立法人资格得大型建筑施工企业
本公司通过近几年得施工,积累了丰富得施工经验,在质量、工期、技术、效益等方面形成了科学、标准得管理体系

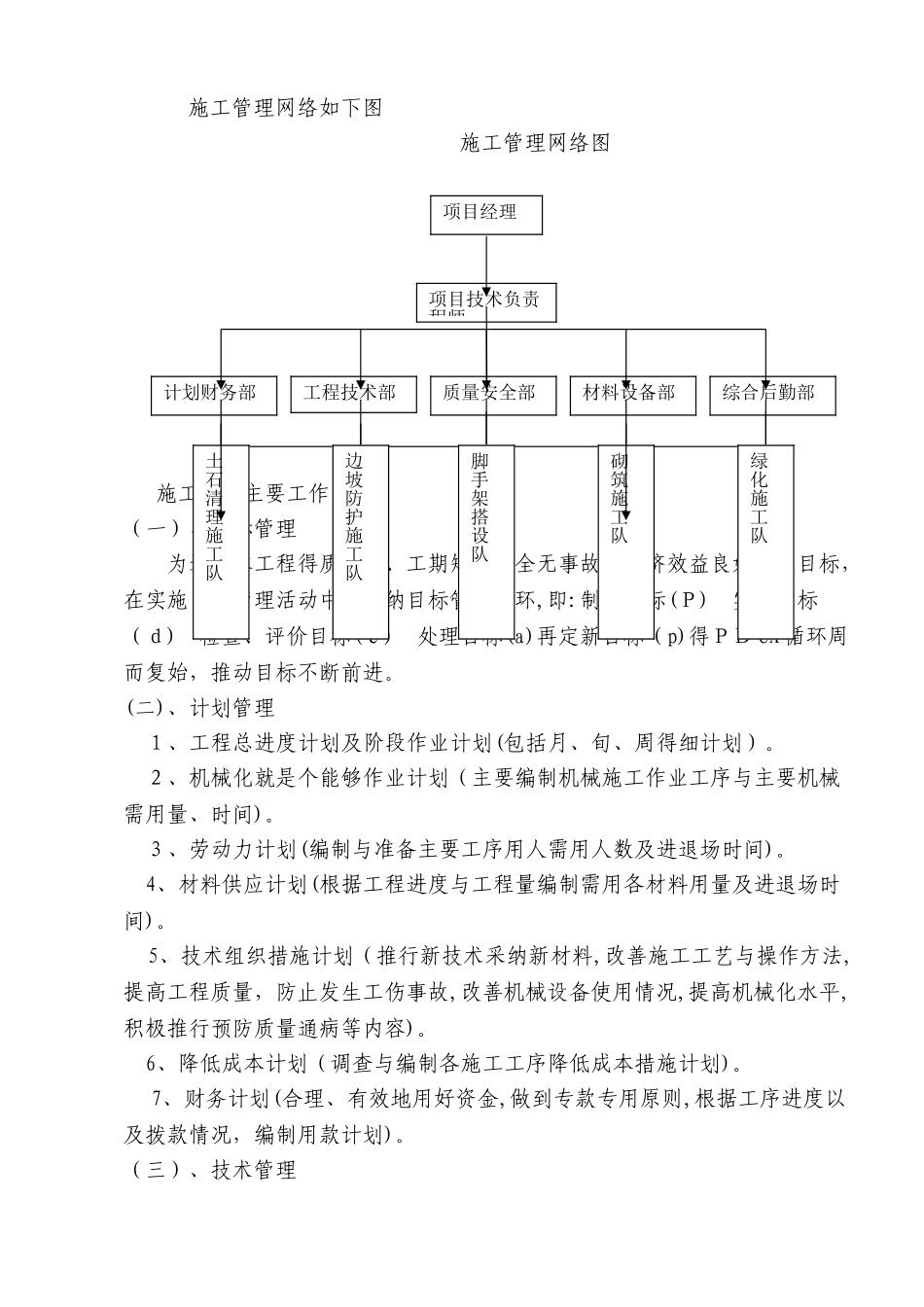

我公司将以大量公路边坡锚杆、路基土石方
