选煤厂毛煤转载胶带输送机走廊等拆除工程施工方案 编制单位: 编制日期: 目 录1、 工程概况2、 拆除前的准备工作3、 施工方法4、 安全技术措施5、 文明施工及环境保护措施6、 防尘措施7、 建筑垃圾清运方法附表:拟投入施工机具表 拟投入劳动力计划表1、 工程概况1

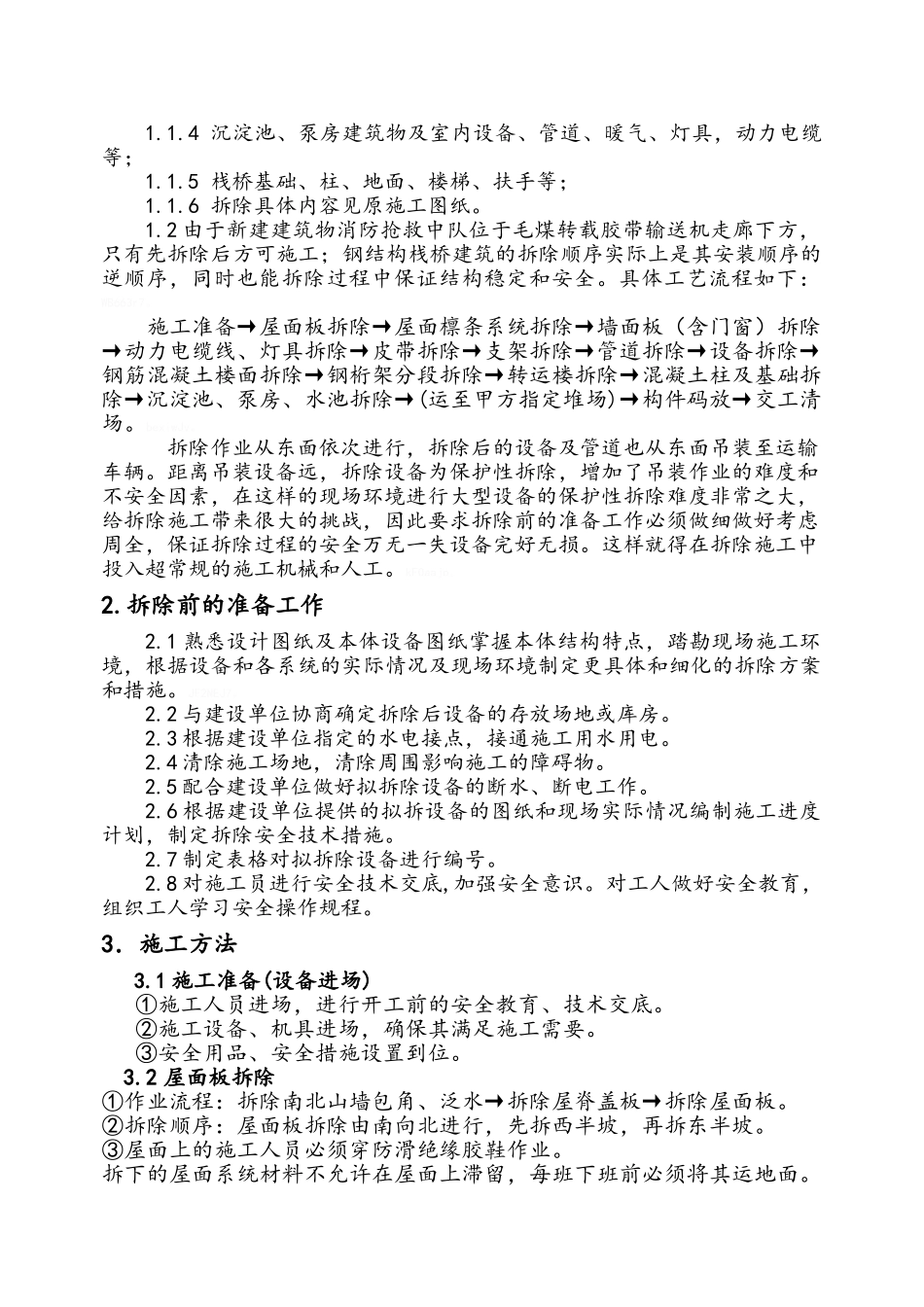

1 西山晋兴能源有限责任公司拟拆除小井选煤厂选煤厂毛煤转载胶带输送机走廊、沉淀池、泵房、水池及其附属设备,根据要求设备拆除属于再利用保护性拆除,其主要拆除内容有:X3arOsL
1 毛煤转载胶带输送机走廊 176
2 皮带栈桥钢桁架、皮带、皮带支架;1
3 皮带栈桥内全部设备、管道、动力电缆,灯具等;1
4 沉淀池、泵房建筑物及室内设备、管道、暖气、灯具,动力电缆等;1
5 栈桥基础、柱、地面、楼梯、扶手等;1
6 拆除具体内容见原施工图纸
2 由于新建建筑物消防抢救中队位于毛煤转载胶带输送机走廊下方,只有先拆除后方可施工;钢结构栈桥建筑的拆除顺序实际上是其安装顺序的逆顺序,同时也能拆除过程中保证结构稳定和安全

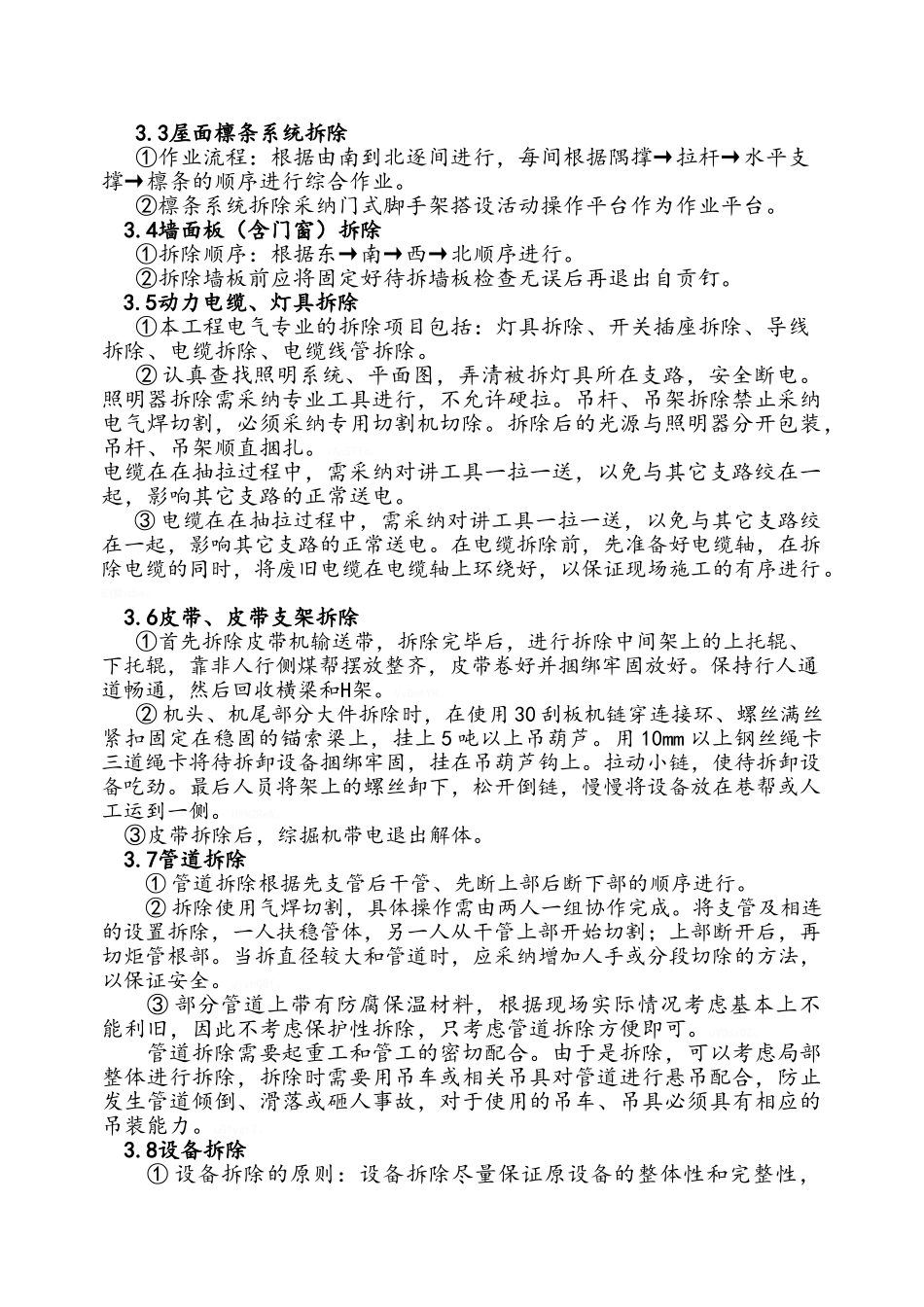

具体工艺流程如下:WB663r7
施工准备→屋面板拆除→屋面檩条系统拆除→墙面板(含门窗)拆除→动力电缆线、灯具拆除→皮带拆除→支架拆除→管道拆除→设备拆除→钢筋混凝土楼面拆除→钢桁架分段拆除→转运楼拆除→混凝土柱及基础拆除→沉淀池、泵房、水池拆除→(运至甲方指定堆场)→构件码放→交工清场
bexiwJv
拆除作业从东面依次进行,拆除后的设备及管道也从东面吊装至运输车辆
距离吊装设备远,拆除设备为保护性拆除,增加了吊装作业的难度和不安全因素,在这样的现场环境进行大型设备的保护性拆除难度非常之大,给拆除施工带来很大的挑战,因此要求拆除前的准备工作必须做细做好考虑周全,保证拆除过程的安全万无一失设备完好无损
这样就得在拆除施工中投入超常规的施工机械和人工
