五、施工组织设计(一)、编制依据招标文献;施工图纸设计
(二)、对该项目工作的理解在具体阅读招标文献,并充足理解的基础上,以满足业主在工程质量、进度、安全、文明施工、环保等方面的规定为前提,以设计文献及有关法律规范为依据,并紧密结合现场实际情况,编制经济、科学、切实可行的施工组织设计

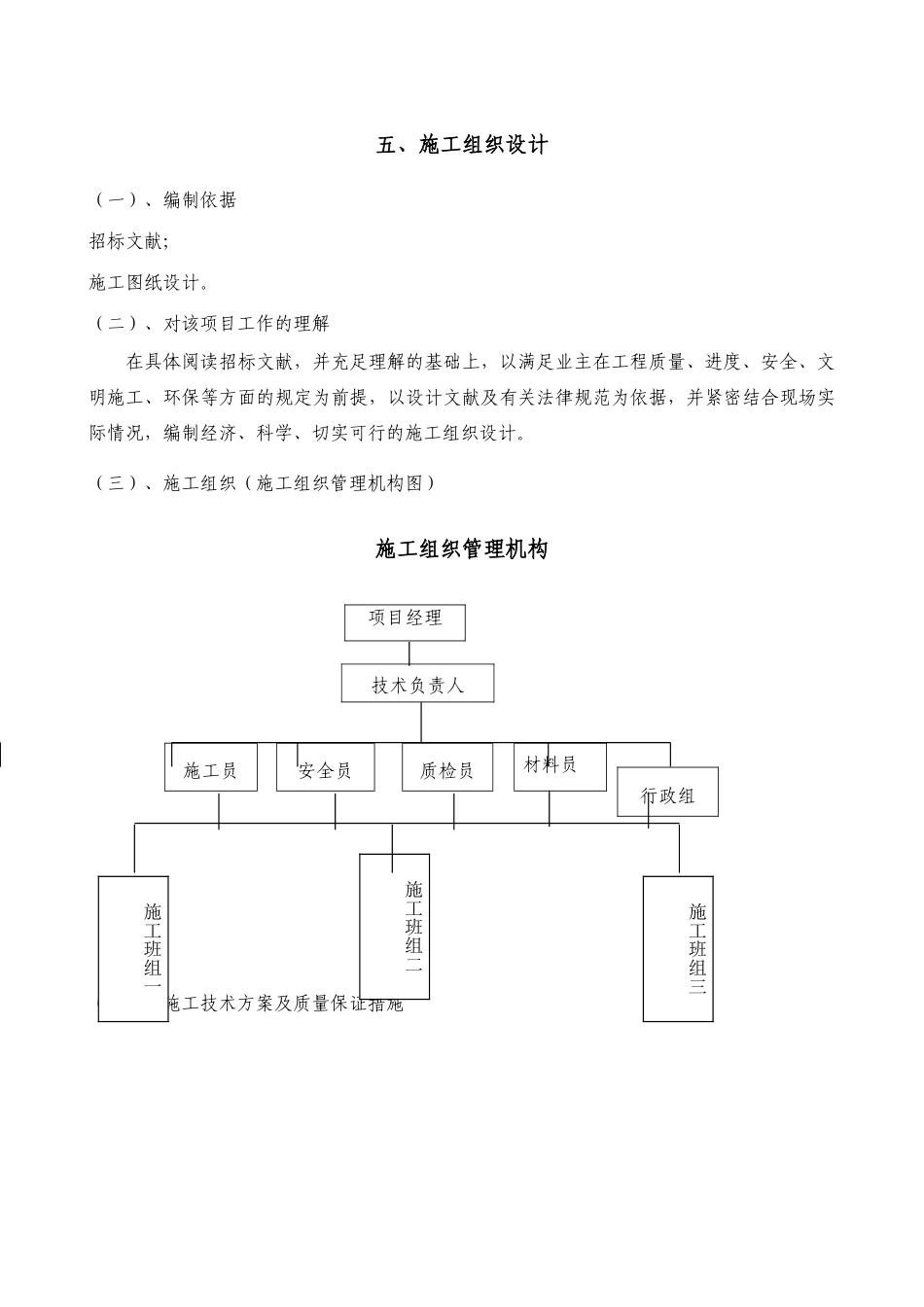

(三)、施工组织(施工组织管理机构图)施工组织管理机构项目经理 (四)、施工技术方案及质量保证措施技术负责人施工员安全员质检员材料员行政组施工班组一施工班组三施工班组二施工方案1、重要工序施工方法1
1、路由复测工序及施工方法1)定线:根据设计施工图,在前方三角位桩或转角桩上竖起大标旗,始标点至大标旗间插入两根以上花杆,始标、花杆和大标旗成一直线,以此画线和丈量距离
复测中需改变路由时,如遇有新路由比原路由增长长度超过 100m、连续变更路由超过 2km 或改变水线路由等情况应报相关部门审批后方可修改
2)测距:测地面距离时一般使用 100m 地链
地链应天天用皮尺校正以免由于地链变化而导致测量误差
测距时拉前后链人员应保持在始标至大标旗的直线上,地链应拉直,平行于地面
穿越较大障碍物时,如位置变更应测绘出新的断面图
每隔 100m 打一计数桩,在转角点穿越障碍处应打定位桩
桩号应随时与绘图、记录者核对
在前后桩之间把地链接直沿地链用白灰画线,沿途预留处应画出,余留长度应记入距离数之内
3)绘图:核算复测的路由与设计施工图有无差异,路由变动部分应按施工图的比例绘出路由位置及路由两侧 50m 以内的地形和重要建筑物
核算施工图上的各种障碍及“防护”段落
提供配盘及光缆运送、施工车辆进入通路的资料
2、光缆等器材检查方法1)单盘光缆的检查① 单盘检查应在光缆运达现场分囤点后进行,检查后不宜长途运送
② 单盘检查前的准备工作:a) 熟悉施工图技术文献订货协议,了解光缆规格等技术指标、中继段光功率
