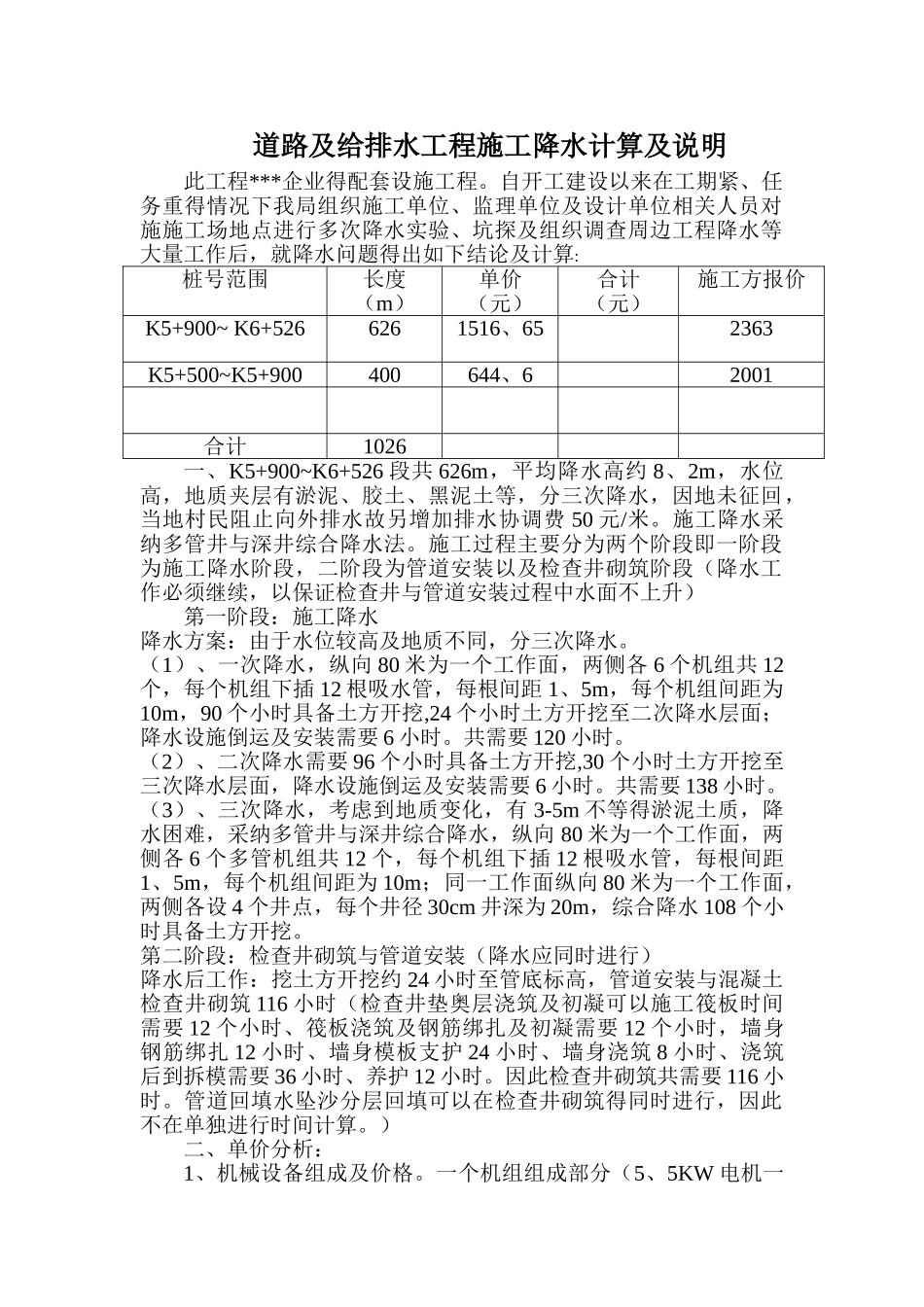

道路及给排水工程施工降水计算及说明此工程***企业得配套设施工程
自开工建设以来在工期紧、任务重得情况下我局组织施工单位、监理单位及设计单位相关人员对施施工场地点进行多次降水实验、坑探及组织调查周边工程降水等大量工作后,就降水问题得出如下结论及计算:桩号范围长度(m)单价(元)合计(元)施工方报价K5+900~ K6+5266261516、652363K5+500~K5+900400644、62001合计1026一、K5+900~K6+526 段共 626m,平均降水高约 8、2m,水位高,地质夹层有淤泥、胶土、黑泥土等,分三次降水,因地未征回,当地村民阻止向外排水故另增加排水协调费 50 元/米
施工降水采纳多管井与深井综合降水法
施工过程主要分为两个阶段即一阶段为施工降水阶段,二阶段为管道安装以及检查井砌筑阶段(降水工作必须继续,以保证检查井与管道安装过程中水面不上升)第一阶段:施工降水降水方案:由于水位较高及地质不同,分三次降水
(1)、一次降水,纵向 80 米为一个工作面,两侧各 6 个机组共 12个,每个机组下插 12 根吸水管,每根间距 1、5m,每个机组间距为10m,90 个小时具备土方开挖,24 个小时土方开挖至二次降水层面;降水设施倒运及安装需要 6 小时
共需要 120 小时
(2)、二次降水需要 96 个小时具备土方开挖,30 个小时土方开挖至三次降水层面,降水设施倒运及安装需要 6 小时
共需要 138 小时

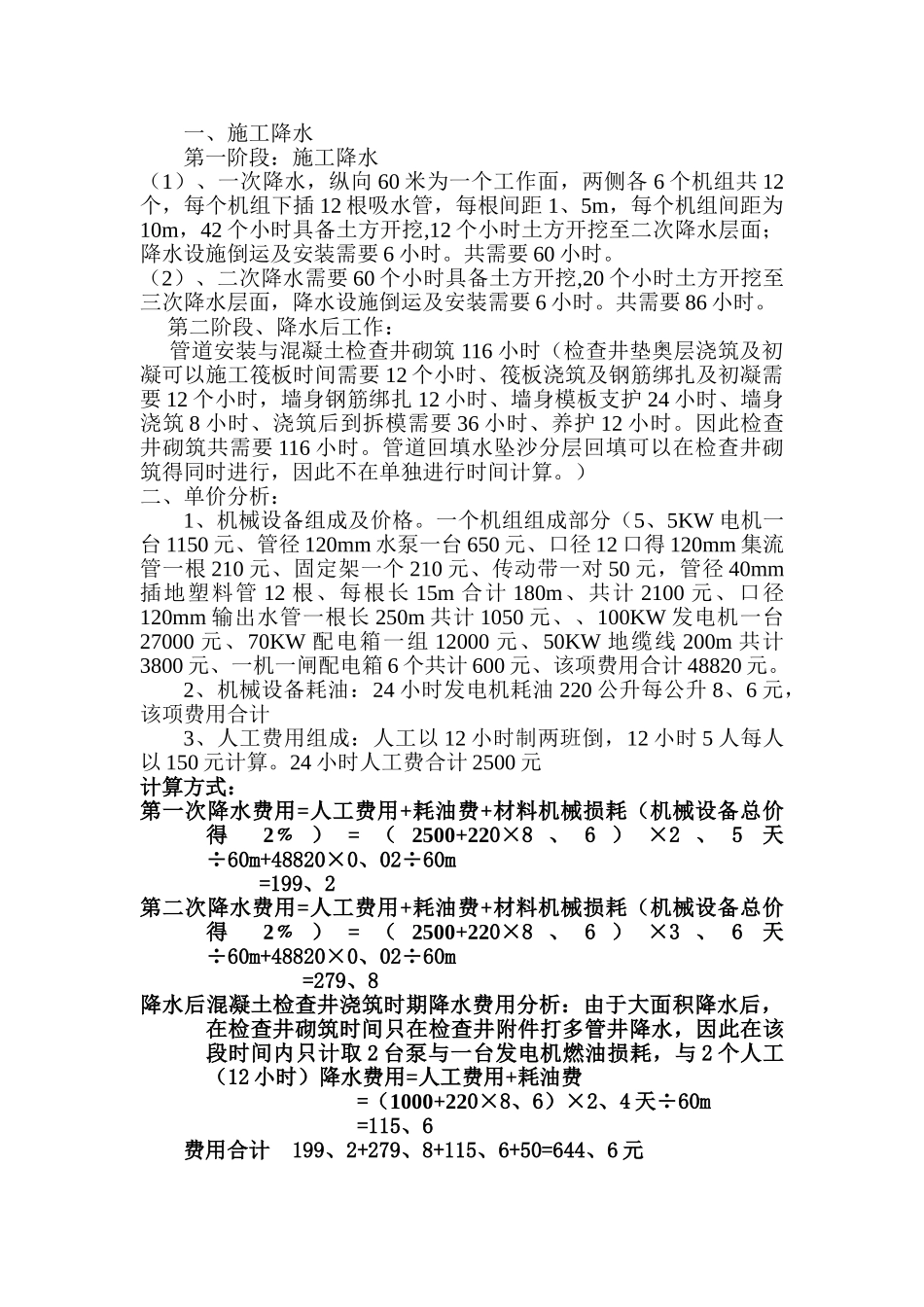

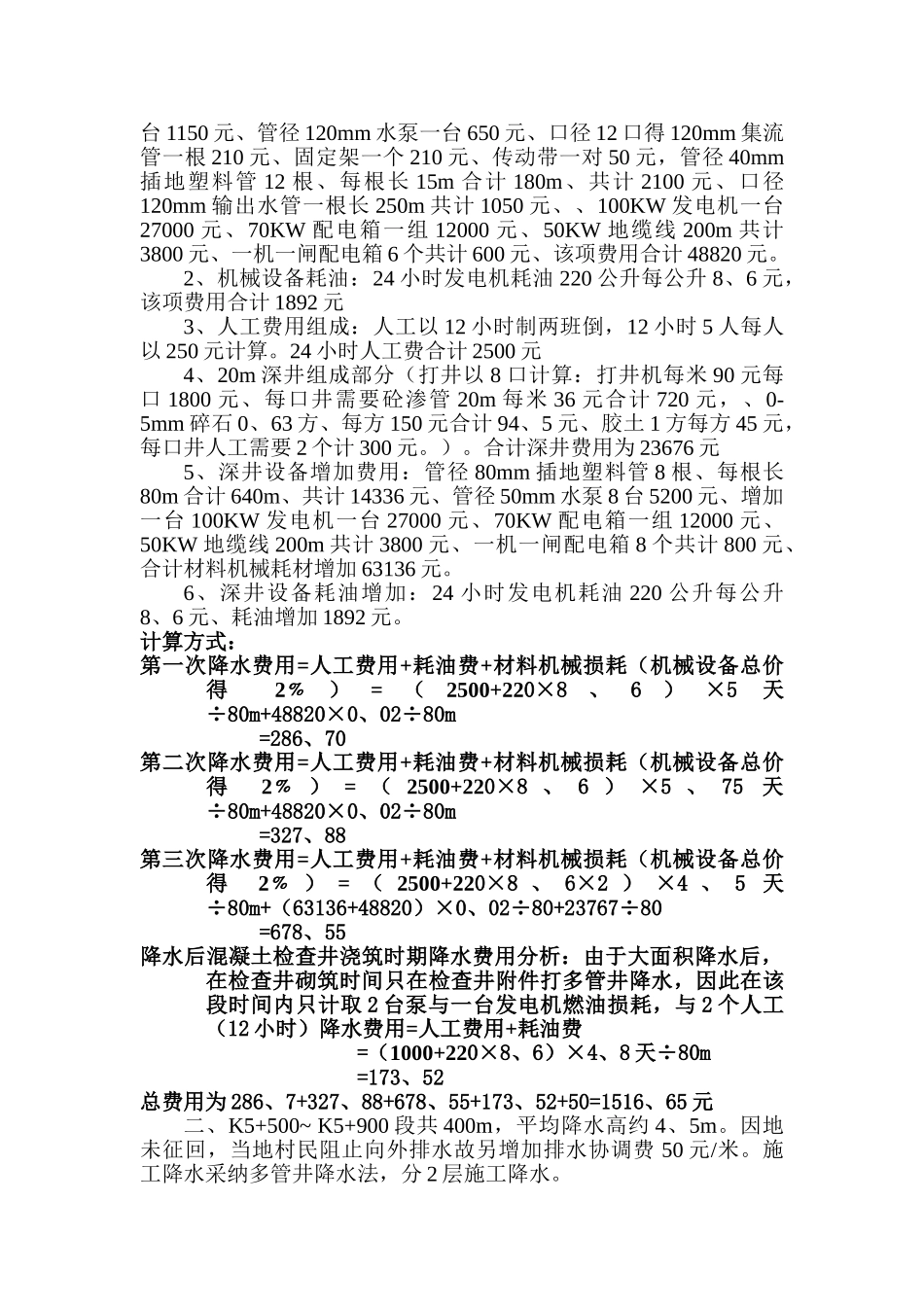

(3)、三次降水,考虑到地质变化,有 3-5m 不等得淤泥土质,降水困难,采纳多管井与深井综合降水,纵向 80 米为一个工作面,两侧各 6 个多管机组共 12 个,每个机组下插 12 根吸水管,每根间距1、5m,每个机组间距为 10m;同一工作面纵向 80 米为一个工作面,两侧各设 4 个井点,每个井径 30cm 井深为 20m,综合降水 10
