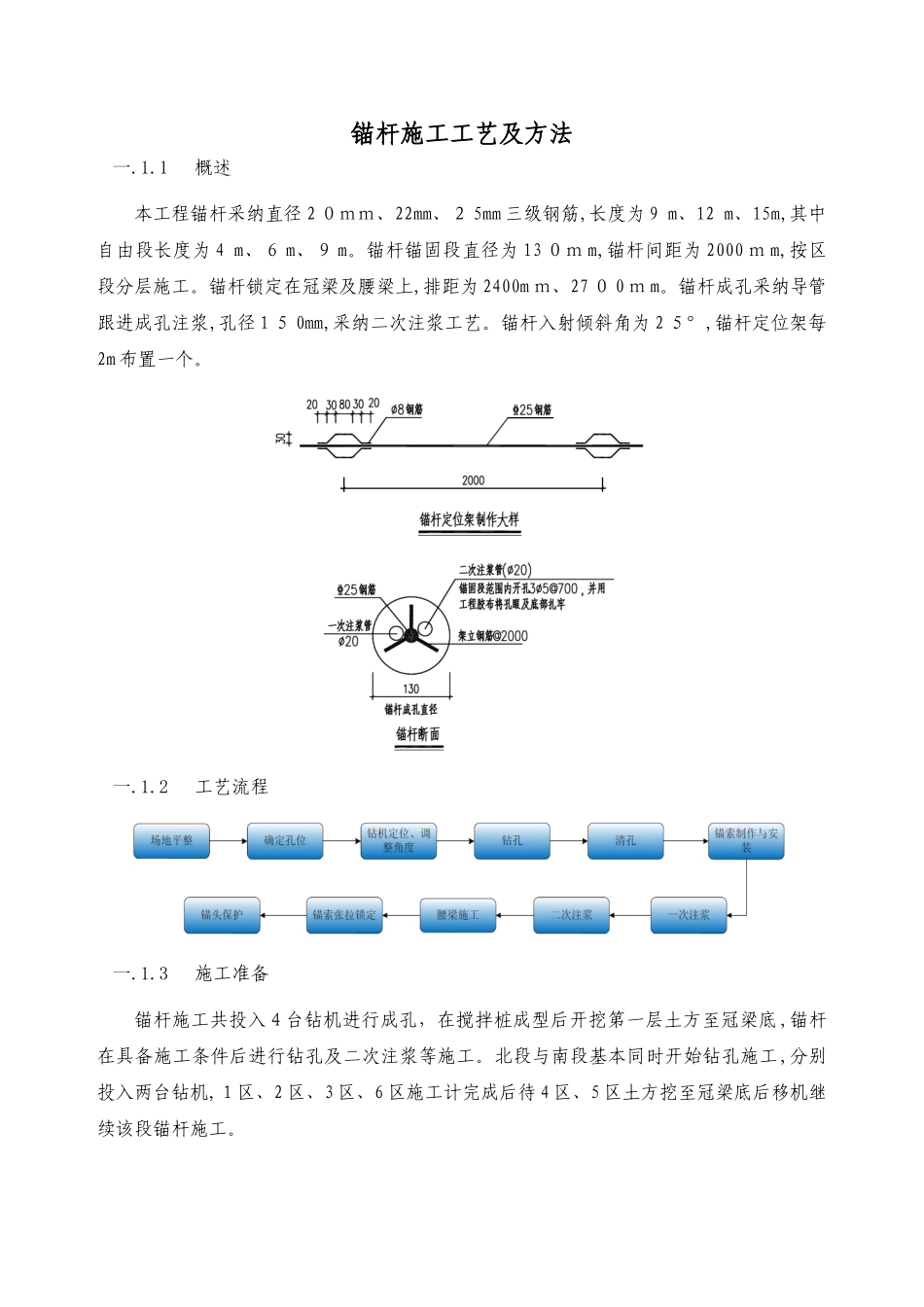

锚杆施工工艺及方法一
1概述本工程锚杆采纳直径 2 0mm、22mm、2 5mm 三级钢筋,长度为 9 m、12 m、15m,其中自由段长度为 4 m、6 m、9 m
锚杆锚固段直径为 13 0m m,锚杆间距为 2000 m m,按区段分层施工
锚杆锁定在冠梁及腰梁上,排距为 2400m m、27 0 0 m m
锚杆成孔采纳导管跟进成孔注浆,孔径 1 5 0mm,采纳二次注浆工艺
锚杆入射倾斜角为 2 5°,锚杆定位架每2m 布置一个
2工艺流程一
3施工准备锚杆施工共投入4台钻机进行成孔,在搅拌桩成型后开挖第一层土方至冠梁底 ,锚杆在具备施工条件后进行钻孔及二次注浆等施工

北段与南段基本同时开始钻孔施工,分别投入两台钻机,1区、2 区、3 区、6 区施工计完成后待 4 区、5 区土方挖至冠梁底后移机继续该段锚杆施工

锚杆注浆施工完成后进行冠梁(腰梁)钢筋、模板、砼施工,待锚杆与冠梁(腰梁)强度达到设计要求后进行张拉锁定
本基坑支护工程支护、止水工程根据总包单位施工部署进行分区段施工,区段先后施工顺序以总包单位施工指令为准
4施工方法本工程在支护桩施工完成后插入第一道锚杆成孔、注浆得工作,然后施工桩腰梁,待砼强度等级达到设计要求后再进行锚杆张拉锁定;下一道锚杆则待每层土方开挖至各层锚杆下30 0mm 后,逐层插入施工,具体施工方法如下:(1)场地平整每层土方开挖至各层锚杆下 300mm 后,并对锚杆工作面进行人工场地平整,以满足锚杆机与套管钻机得需要
(2)确定孔位施工前用全站仪与经纬仪测定锚杆施工得控制点,埋石标记,经过复测验线合格后,用钢尺与测线实地布设孔位,并用红油漆做好标记,一孔一记
(3)钻机就位钻机进场后根据先前测量放线放出得孔位位置就位后,调整角度,孔位允许垂直度偏差为水平方向1 00mm,垂直方向 50mm,预应力锚杆钻孔倾角2
