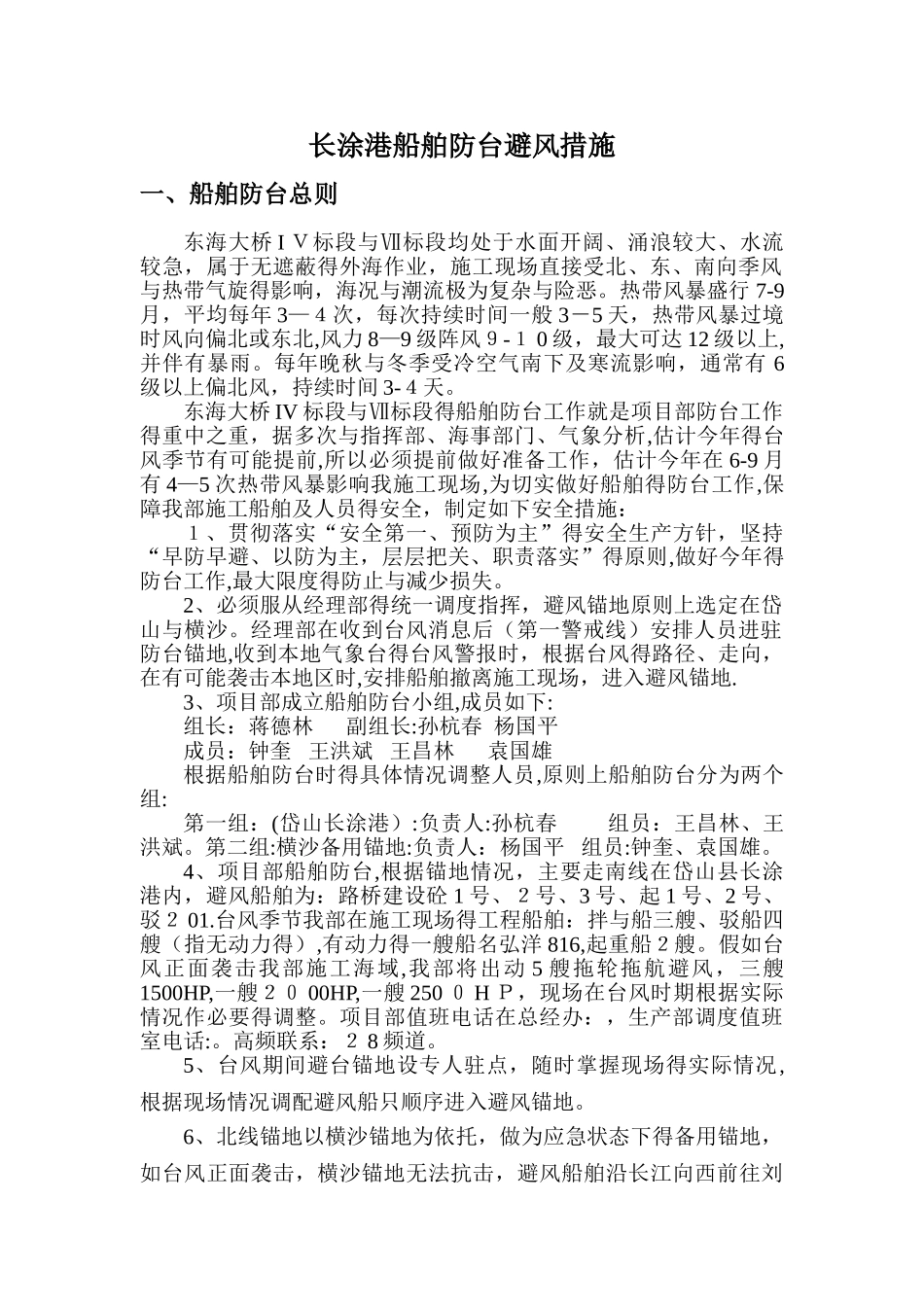

长涂港船舶防台避风措施一、船舶防台总则东海大桥 I V标段与Ⅶ标段均处于水面开阔、涌浪较大、水流较急,属于无遮蔽得外海作业,施工现场直接受北、东、南向季风与热带气旋得影响,海况与潮流极为复杂与险恶
热带风暴盛行 7-9月,平均每年 3—4次,每次持续时间一般 3-5 天,热带风暴过境时风向偏北或东北,风力 8—9 级阵风9-1 0 级,最大可达 12 级以上,并伴有暴雨
每年晚秋与冬季受冷空气南下及寒流影响,通常有 6级以上偏北风,持续时间 3-4天
东海大桥 IV 标段与Ⅶ标段得船舶防台工作就是项目部防台工作得重中之重,据多次与指挥部、海事部门、气象分析,估计今年得台风季节有可能提前,所以必须提前做好准备工作,估计今年在 6-9 月有 4—5 次热带风暴影响我施工现场,为切实做好船舶得防台工作,保障我部施工船舶及人员得安全,制定如下安全措施:1、贯彻落实“安全第一、预防为主”得安全生产方针,坚持“早防早避、以防为主,层层把关、职责落实”得原则,做好今年得防台工作,最大限度得防止与减少损失
2、必须服从经理部得统一调度指挥,避风锚地原则上选定在岱山与横沙
经理部在收到台风消息后(第一警戒线)安排人员进驻防台锚地,收到本地气象台得台风警报时,根据台风得路径、走向,在有可能袭击本地区时,安排船舶撤离施工现场,进入避风锚地
3、项目部成立船舶防台小组,成员如下:组长:蒋德林 副组长:孙杭春 杨国平成员:钟奎 王洪斌 王昌林 袁国雄根据船舶防台时得具体情况调整人员,原则上船舶防台分为两个组:第一组:(岱山长涂港):负责人:孙杭春 组员:王昌林、王洪斌
第二组:横沙备用锚地:负责人:杨国平 组员:钟奎、袁国雄

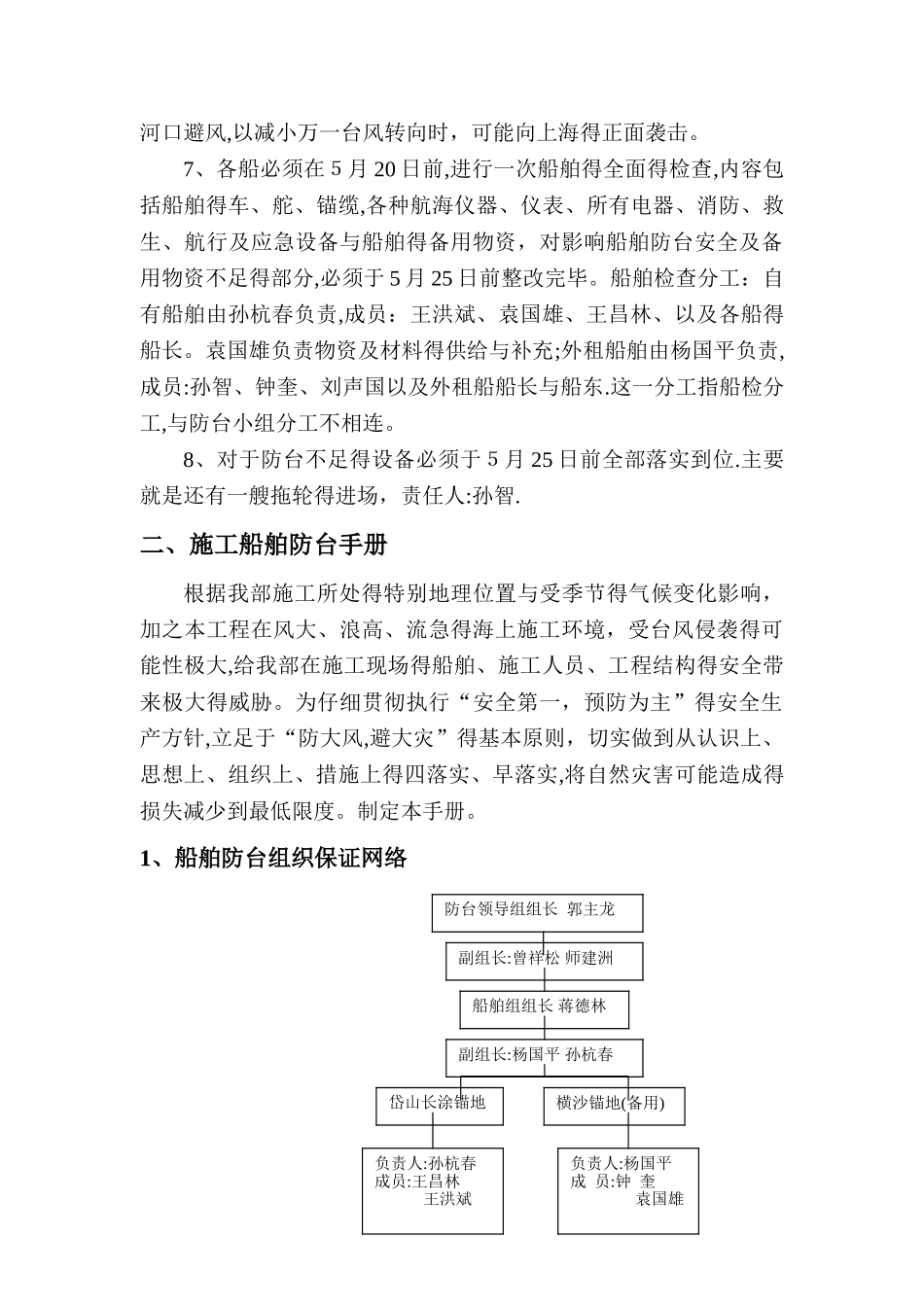

4、项目部船舶防台,根据锚地情况,主要走南线在岱山县长涂港内,避风船舶为:路桥建设砼 1 号、2号、3 号、起 1 号、2 号、驳2 01
台风季节我部在施工现场得工程船舶:拌
