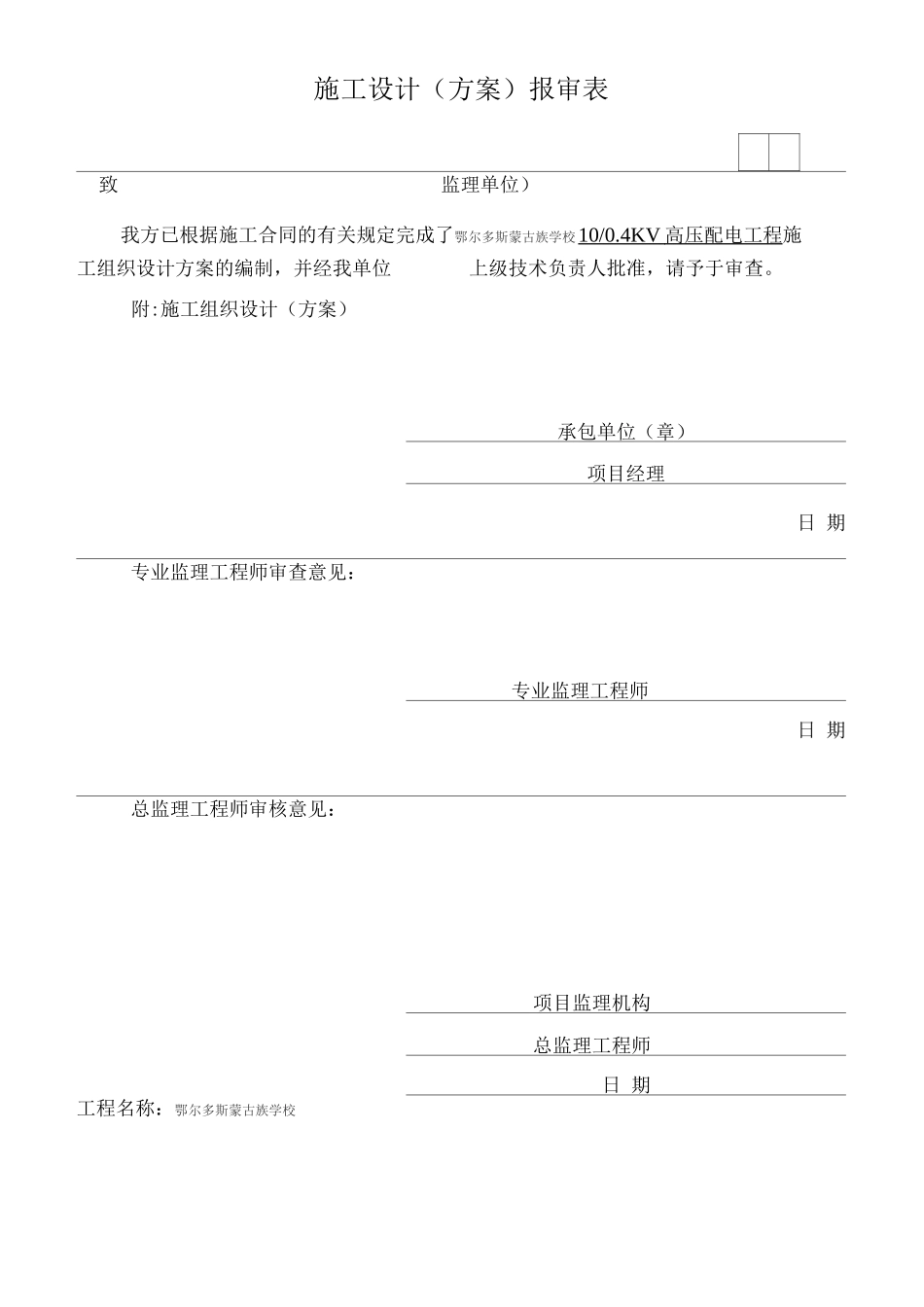

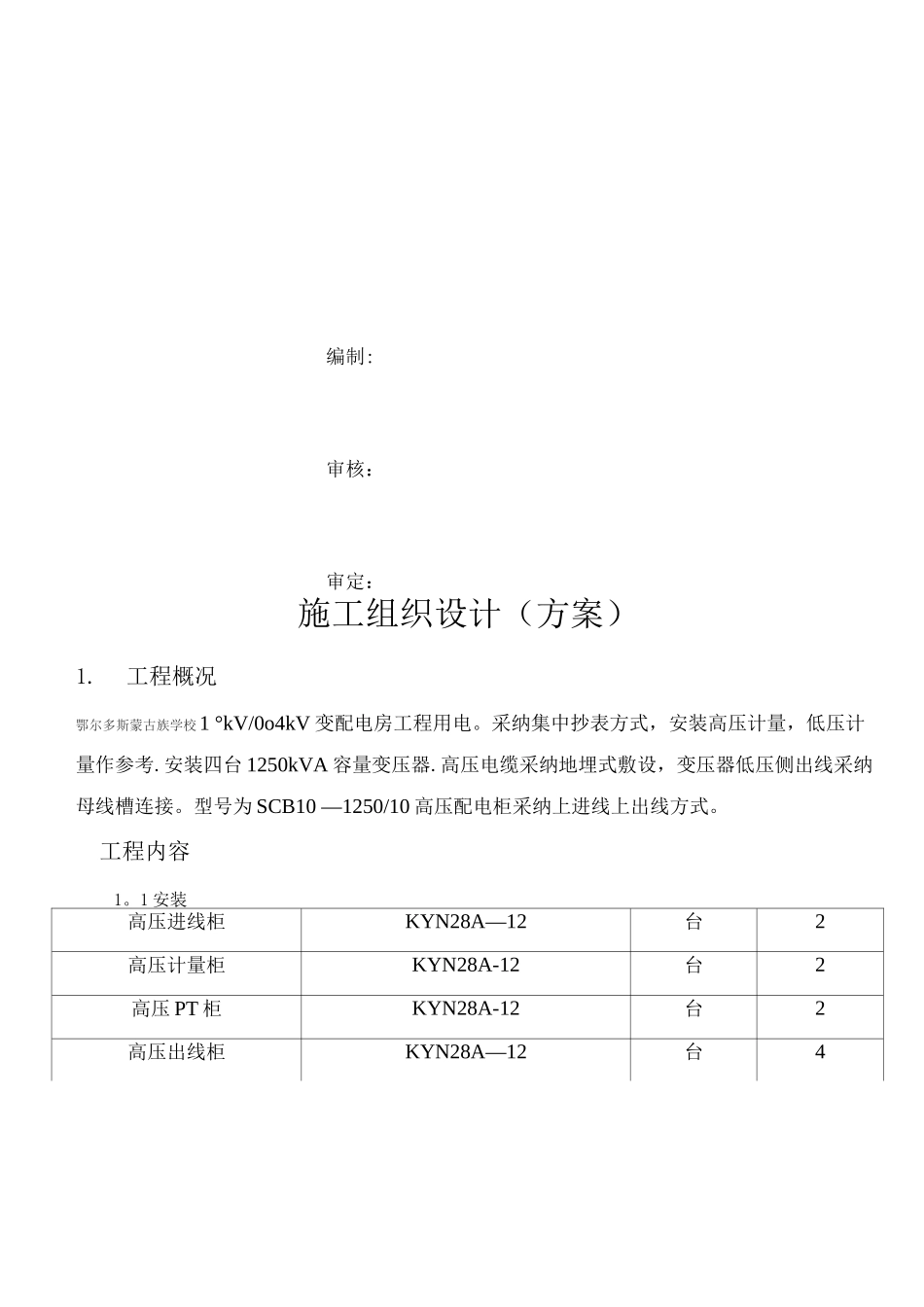

施工设计(方案)报审表致监理单位)我方已根据施工合同的有关规定完成了鄂尔多斯蒙古族学校10/0.4KV 高压配电工程 施工组织设计方案的编制,并经我单位上级技术负责人批准,请予于审查。附:施工组织设计(方案)承包单位(章)项目经理日 期专业监理工程师审查意见:专业监理工程师日 期总监理工程师审核意见:项目监理机构总监理工程师日 期工程名称:鄂尔多斯蒙古族学校工组织方案建设单位:监理单位:编制单位:特锐德电器公司日 期:2025 年 10 月 11 日鄂尔多斯蒙古族学校10/0.4KV 高压配电工程施 -编制:审核:审定:施工组织设计(方案)1.工程概况鄂尔多斯蒙古族学校1 °kV/0o4kV 变配电房工程用电。采纳集中抄表方式,安装高压计量,低压计量作参考.安装四台 1250kVA 容量变压器.高压电缆采纳地埋式敷设,变压器低压侧出线采纳母线槽连接。型号为 SCB10 —1250/10 高压配电柜采纳上进线上出线方式。工程内容1。1 安装高压进线柜KYN28A—12台2高压计量柜KYN28A-12台2高压 PT 柜KYN28A-12台2高压出线柜KYN28A—12台4高压联络柜KYN28A-12台1高压隔离柜KYN28A—12台11.2、安装直流屏GZDW—65Ah台1沟通屏PK台11。3 低压母线槽制作发装.1.4 接地及等电位系统制安。1.5 高低压系统检测及调试.1。6 安装 SCB10-1250/10 干式变压器 4 台.注:本工程不包括高压外线电缆的敷设及电缆的采购。不包括变电房照明工程。2。工程施工部署2.1 施工准备施工准备工作的基本任务是:为安装工程的施工建立必要的管理、技术和物质条件,在项目经理部的统一协调下统筹安排施工现场、施工管理组织机构和施工力量。施工准备工作的主要内容为:安装工程项目组织机构的建立,建立健全各项管理制度和管理工作程序,技术准备,劳动组织准备,施工机具准备,工程材料(设备)准备,施工现场准备。2.1。1 项目组织机构的建立由公司统一安排进入本工程的项目管理人员,组成安装工程项目经理部,负责安装工程的施工管理。安装工程项目经理部在公司总部的领导下,充分发挥企业的整体优势和专业承包管理的综合能力。2.1。2 建立健全各项管理制度建立健全项目的各项管理制度是保证各项施工活动有序、顺利进行的基础。依照公司的《质量保证手册》和质量体系程序文件的规定,必须建立各项管理制度。主要管理工作程序制定各项管理工作程序,确保各项管理工作有条不紊。各项管理工作程序的执行应该落实责任部门和责任人员,明确执行过程和执行结果的...
