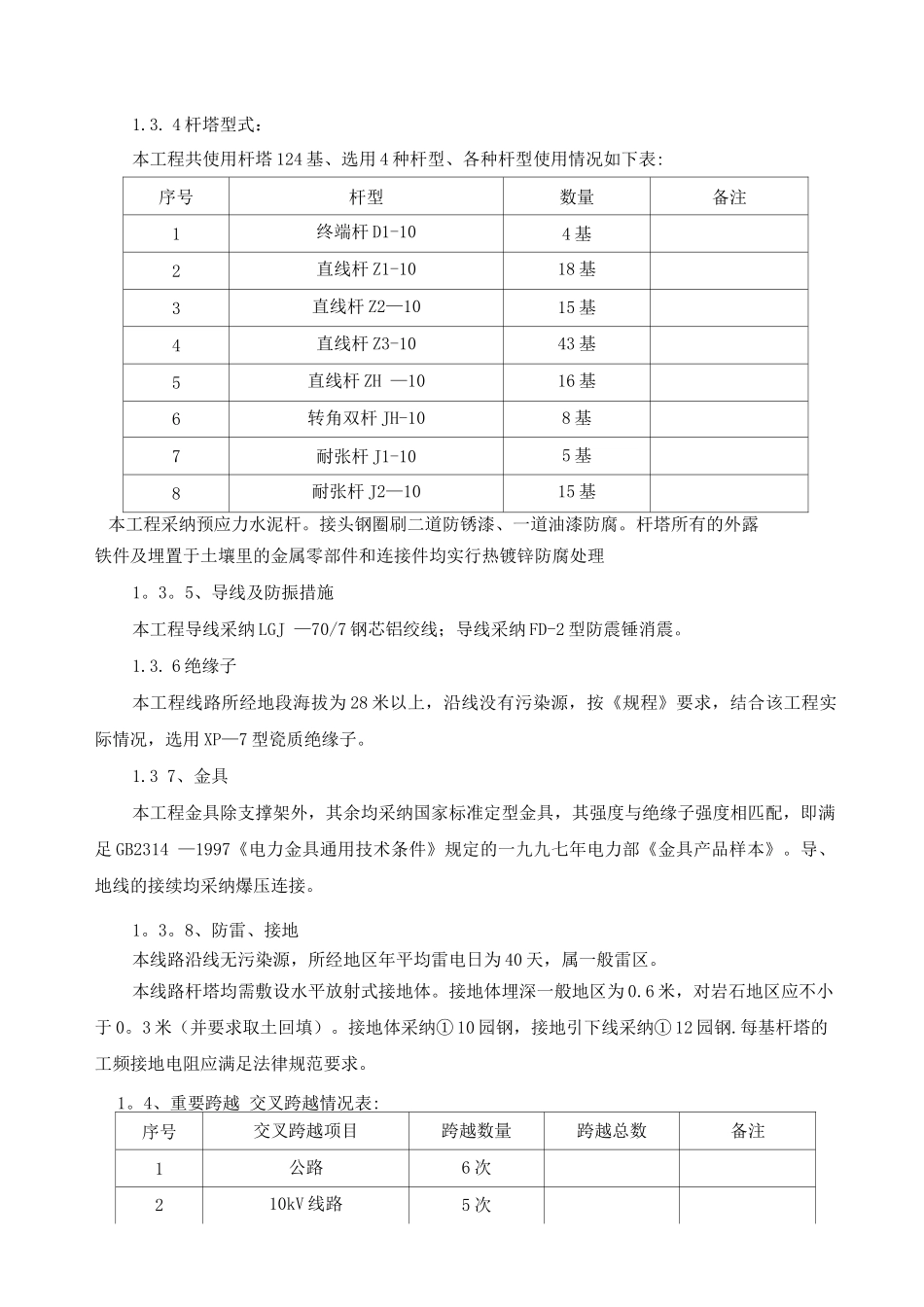

10kV 配电线路施工组织措施及施工方案第一章工程概况及特点 2第二章施工现场组织机构 4第三章施工现场总平面布置 8第四章施工方案 9第五章施工综合进度及保证工期措施 14第六章质量目标质量保证体系技术组织措施 17第七章安全目标、安全保证体系及技术措施 23第八章 环境保护和文明施工 28第九章 计划统计肯信息管理 30第一章:工程概况及特点1。1、工程概况本工程为丹达河 35KV 变电站一大坝以及 35KV 变电站-厂房 10KV 输电线路新建工程,线路起于丹达河 35kv 变电站出线构架悬挂点起,至大坝以及厂房终端杆止,总长度约 145. 63m(其中35KV 变电站一大坝 1544.32m 35KV 变电站一厂房 12956.31m),线路采纳 LGJ-70/7 导线。本段线路地形为高山大岭。1.2 线路路径1.2.1 线路两端进出线情况线路起于丹达河 35kv 变电站出线构架悬挂点起,至大坝以及厂房终端杆止;1.2.2 线路路径线路采纳 LGJ—70/7 导线,长约 14。5km。1。2.3 沿线地形、地貌本工程线路跨越 10KV 线五次,公路六次,深沟二十四次,曲折系数 1。12,所经地段为高大山岭,相邻杆塔位高差较大,线路地形为高山和悬崖。1。2.4、交通运输本工程线路沿大渡河河谷地形走线,所经地段为高大山岭,相邻杆塔位高差较大,线路地形为高山和悬崖。故本线路交通运输不便.本线路工程选用单杆、双杆,杆基共约 124 基。1. 3 工程承包范围:1。3。1、工程量范围:起于丹达河 35kv 变电站出线构架悬挂点,止于大坝以及厂房终端杆基 础 124 基立杆塔基数 124 基架线长度 14。5km附件安装 102 基1。3。2、材料供应:本工程主要材料和辅材由我部在云南市场购买.1.3. 3 基础型式:基础均采纳预制的拉盘。1.3. 4 杆塔型式:本工程共使用杆塔 124 基、选用 4 种杆型、各种杆型使用情况如下表:序号杆型数量备注1终端杆 D1-104 基2直线杆 Z1-1018 基3直线杆 Z2—1015 基4直线杆 Z3-1043 基5直线杆 ZH —1016 基6转角双杆 JH-108 基7耐张杆 J1-105 基8耐张杆 J2—1015 基本工程采纳预应力水泥杆。接头钢圈刷二道防锈漆、一道油漆防腐。杆塔所有的外露铁件及埋置于土壤里的金属零部件和连接件均实行热镀锌防腐处理1。3。5、导线及防振措施本工程导线采纳 LGJ —70/7 钢芯铝绞线;导线采纳 FD-2 型防震锤消震。1.3. 6 绝缘子本工程线路所经地段海拔为 28 米以上,沿线没有污染源,按《规程》要求,结合该工程实际情况...
