10KV 高压柜安装流程及注意事项一、高压柜拆包装及吊装就位1、高压柜在装卸车上把包装拆除

转移设备的时候由于吊车只能把设备吊到门口,设备都很笨重而且门又不宽,室外到室内还有几级台阶或斜坡不能把设备直接放上叉车或者滚筒推动去,有的设备还不能放在地上,一般都有一个 10-15cm 高的基础,常见枕木在室外门口垫一个小平台,垫起来的高度跟几级台阶或里面的基础差不多,上面铺两根槽钢,槽钢一端搭在枕木上,另一端搭在室内或者基础上,槽钢的凹槽朝上,将设备平稳吊落在槽钢上,然后用撬棍伸入槽钢凹槽内将设备沿着槽钢移到室内,室内用滚筒或者叉车接住即可实现设备转移

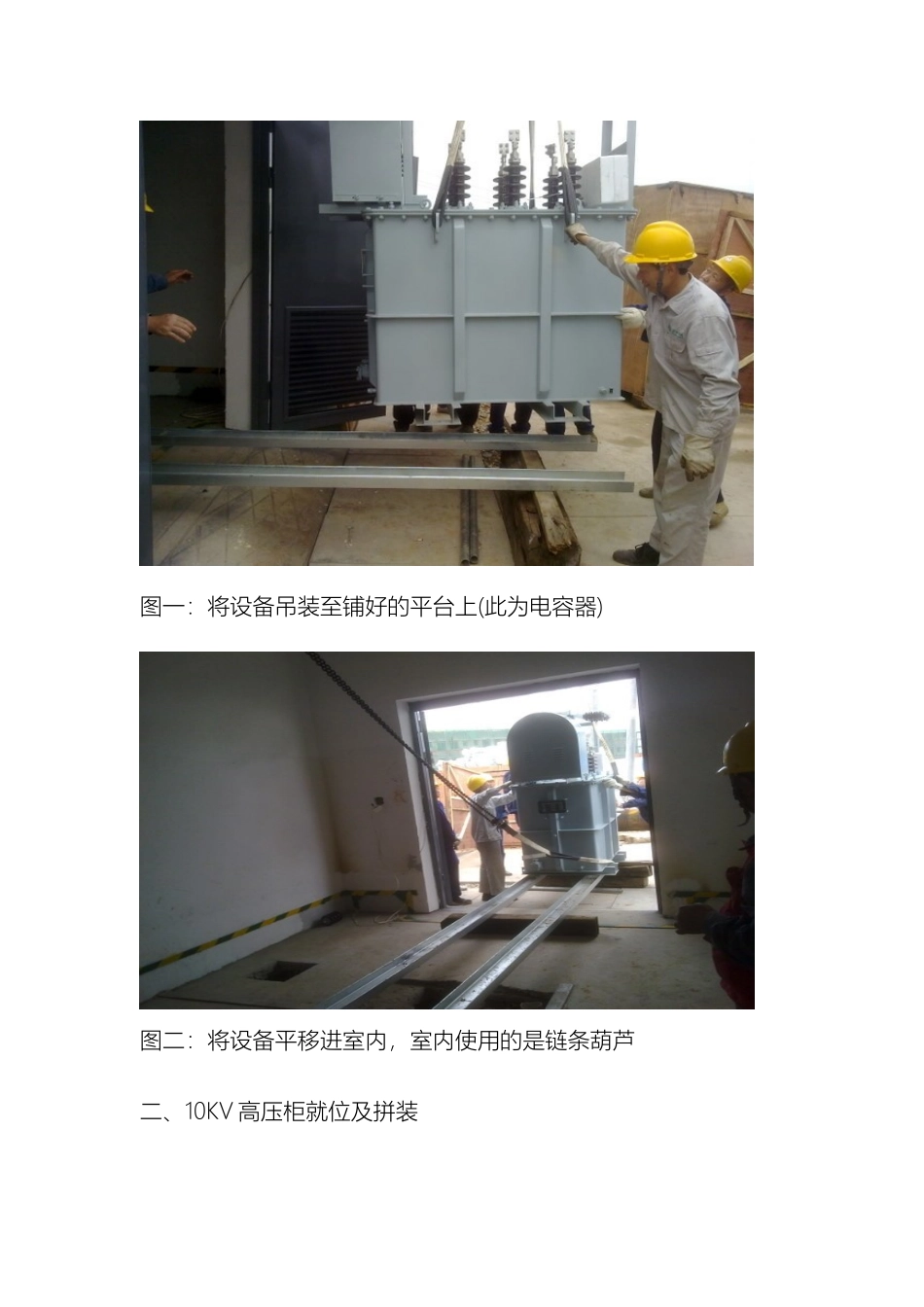

图一:将设备吊装至铺好的平台上(此为电容器)图二:将设备平移进室内,室内使用的是链条葫芦二、10KV 高压柜就位及拼装图三:高压柜全部就位后就是这样歪歪斜斜的,注意两排高压柜之间也有槽钢1、找准主屏位置,一般是找#1 主变进线柜或#2 主变进线柜为主屏,找齐对正一般以三点一线的方法,即穿墙套管 B 相中心、主屏 B 相进线中心和主屏前盖板中心
图四:这是在找主屏的中心,位置找准了之后记得打水平
2、多排高压柜之间是以母线桥连接,先将靠主变进线侧的高压柜位置定位好,再次利用四点一线的方法找齐母线桥对侧的高压柜,则对侧的高压柜以母线桥高压柜为基准找齐对正,如此一来,不论有多少高压柜都能把位置找准
此时要注意的一点就是,母线桥连接的两排高压柜是要反相序的,一定要注意,这个情况一般是设计院与生产厂家之间就协商好了的,可是安装过程中还是要注意,假如没有反相序就要厂家做出相应的整改
图五:这是母线桥两端,注意相序
图六:这张图能够看出来反相序了3、主屏就位后马上用水平尺打水平,看是否需要垫片垫平,打完水平后马上电焊固定
4、将其它高压柜朝主屏靠拢
5、高压柜与高压柜之间是靠连接屏螺丝卡紧的,前后都有,当高压柜就位后,打开高压柜前后柜门以及母线
