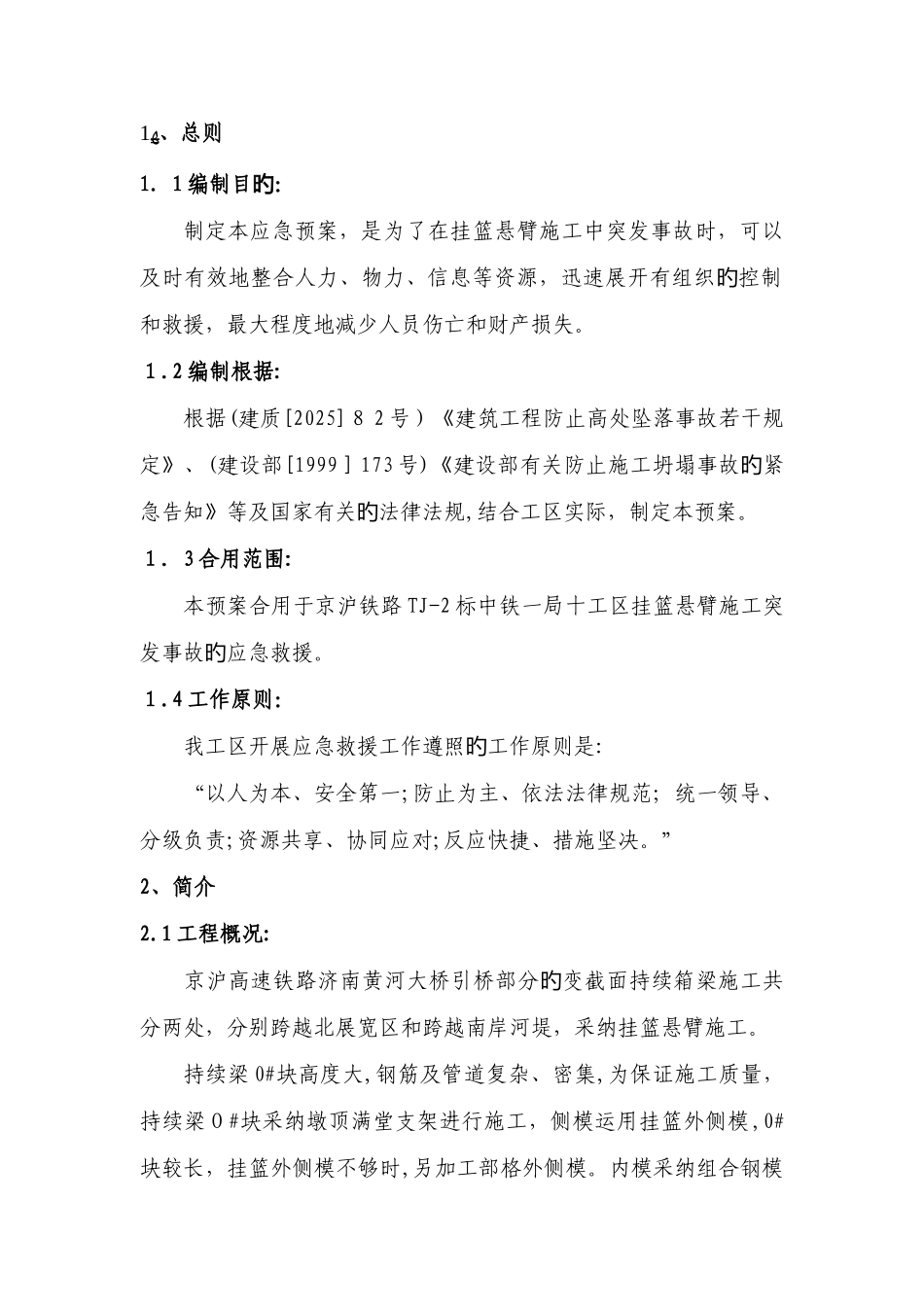

中铁四局集团有限企业沪昆高速铁路黄河大桥挂篮悬臂施工应急预案编制 复核 审核 审批 中铁四局沪昆速铁路 A-2 标二工区ﻬ1、总则1.1 编制目:旳制定本应急预案,是为了在挂篮悬臂施工中突发事故时,可以及时有效地整合人力、物力、信息等资源,迅速展开有组织控制旳和救援,最大程度地减少人员伤亡和财产损失。1.2 编制根据:根据(建质[2025]8 2 号)《建筑工程防止高处坠落事故若干规定》、(建设部[1999]173 号)《建设部有关防止施工坍塌事故紧旳急告知》等及国家有关法律法规旳,结合工区实际,制定本预案。1.3 合用范围:本预案合用于京沪铁路 TJ-2 标中铁一局十工区挂篮悬臂施工突发事故应急救援。旳1.4 工作原则:我工区开展应急救援工作遵照工作原则是旳:“以人为本、安全第一;防止为主、依法法律规范;统一领导、分级负责;资源共享、协同应对;反应快捷、措施坚决。”2、简介2.1 工程概况:京沪高速铁路济南黄河大桥引桥部分变截面持续箱梁施工共旳分两处,分别跨越北展宽区和跨越南岸河堤,采纳挂篮悬臂施工。持续梁 0#块高度大,钢筋及管道复杂、密集,为保证施工质量,持续梁0#块采纳墩顶满堂支架进行施工,侧模运用挂篮外侧模,0#块较长,挂篮外侧模不够时,另加工部格外侧模。内模采纳组合钢模板配以适量木模,端模采纳钢木组合模板。混凝土泵送入模,插入式捣固棒振捣。在施工 0#块腹板时预留侧窗,以减少混凝土自由落高度。边跨现浇段采纳支架法施工。0#段完毕后在其上拼装挂篮进行悬臂段施工。混凝土在拌合站拌制,搅拌运送车运至桥下,混凝土输送泵泵送入模。悬臂段和边跨现浇段完毕后按设计规定进行整跨合拢。2.2 重大危险源分析:根据该桥施工实际状况旳,本工程重大危险源为旳:2.1 钢筋施工也许导致砸、碰、挤、摔、机械损害;2.2 起重作业时,起重设备不符合安全规定也许导致砸、挤旳、绞、机械损害、人身损害;2.3 混凝土施工高空作业时不系安全带也许导致人身损害;2.4 模板安装施工时防风措施不到位产生模板倒塌;旳2.5 支架承载力不够导致失稳垮塌;2.6 高空抛掷导致人身损害旳;2.7 由于电焊焊碴掉落到竹胶板、方木上引起火灾;2.8 挂篮各杆件连接不牢,承载力下降;2.9 挂篮后端锚固不牢,致使挂篮整体倾覆;2.1 0 挂篮滑移时吊杆断裂,挂篮底模系统整体掉落;2.11 节段施工时,两端荷载不均衡致使箱梁整体失稳;3、组织机构及职责3.1应急救援组织机构及组员构成工区建立安全生产事故应急...
