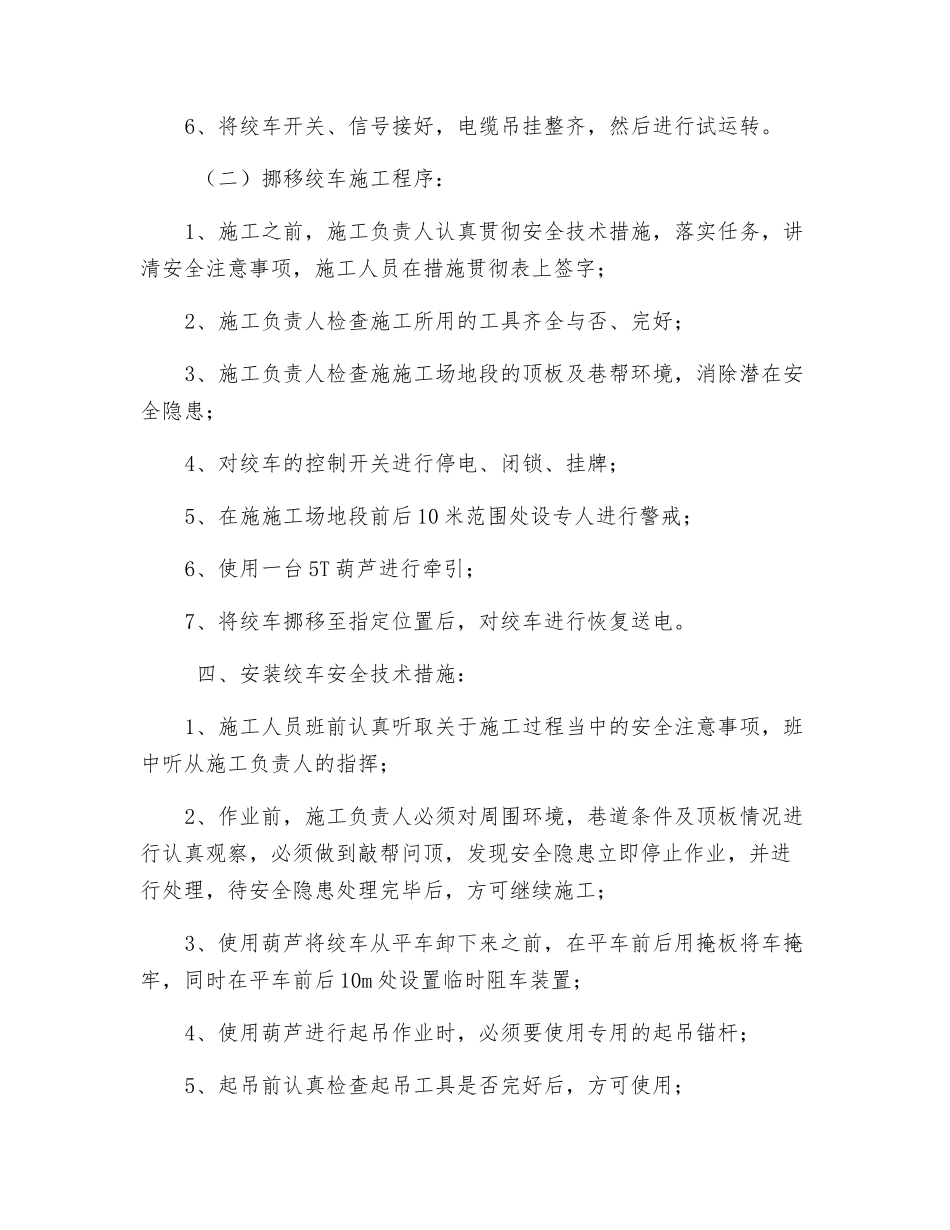

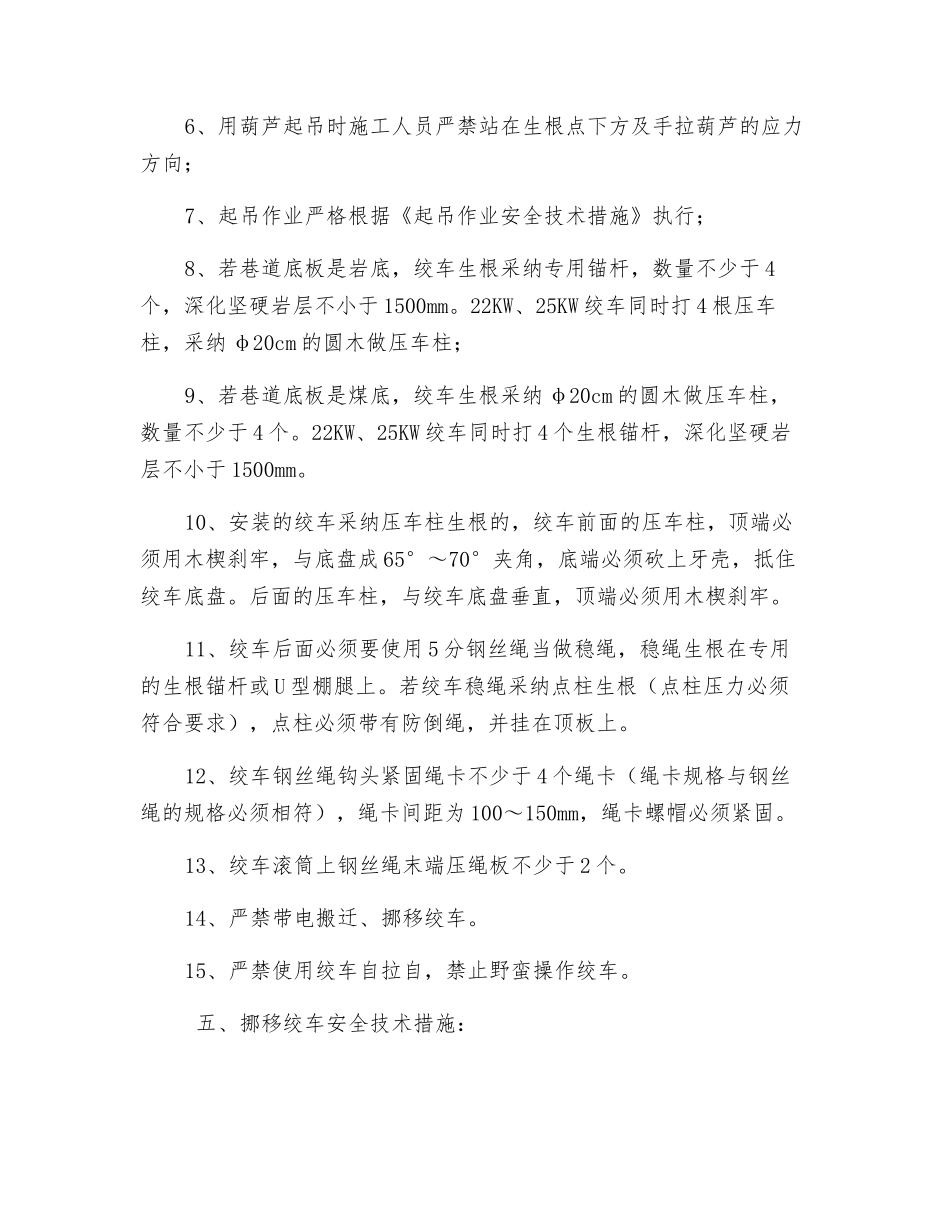

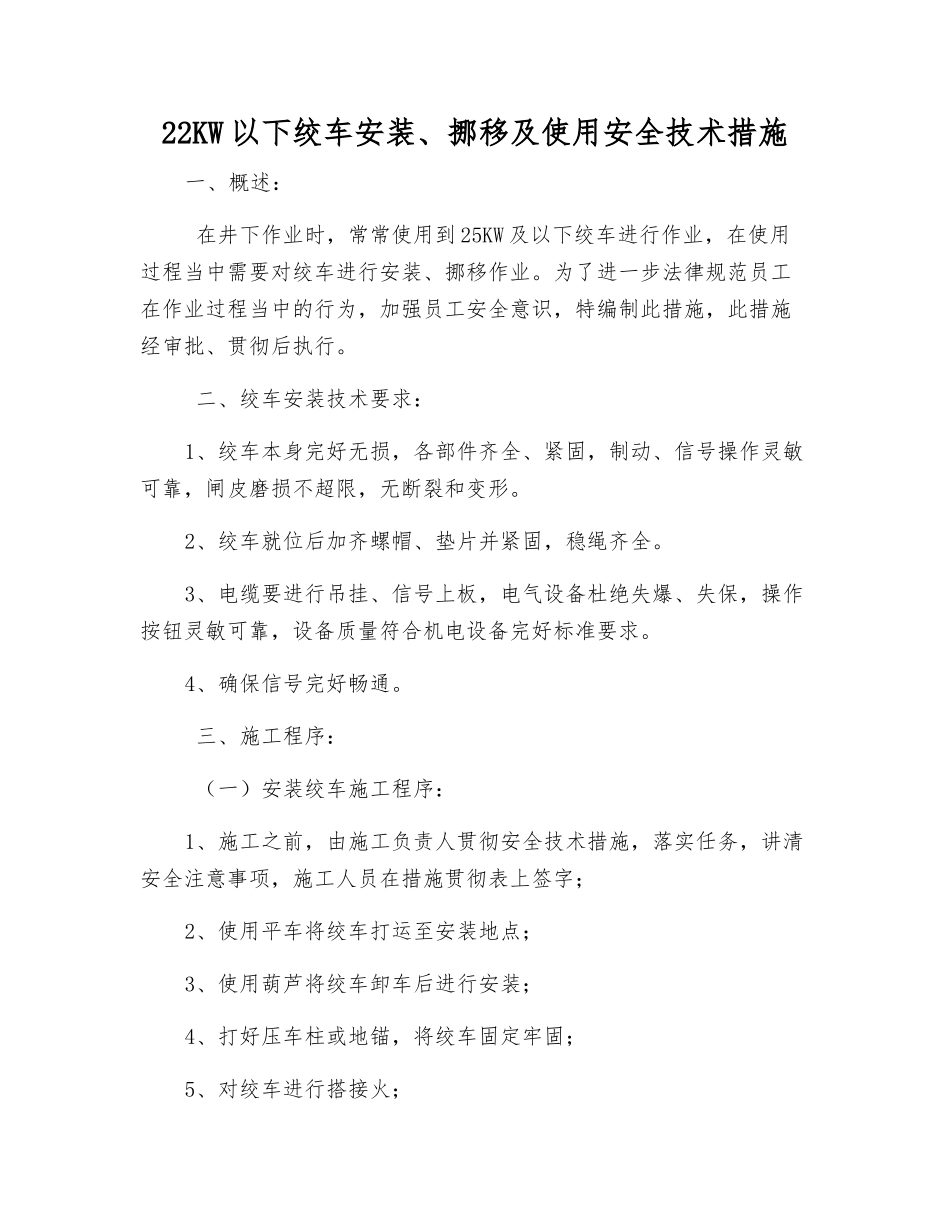

22KW 以下绞车安装、挪移及使用安全技术措施一、概述: 在井下作业时,常常使用到 25KW 及以下绞车进行作业,在使用过程当中需要对绞车进行安装、挪移作业。为了进一步法律规范员工在作业过程当中的行为,加强员工安全意识,特编制此措施,此措施经审批、贯彻后执行。 二、绞车安装技术要求:1、绞车本身完好无损,各部件齐全、紧固,制动、信号操作灵敏可靠,闸皮磨损不超限,无断裂和变形。2、绞车就位后加齐螺帽、垫片并紧固,稳绳齐全。3、电缆要进行吊挂、信号上板,电气设备杜绝失爆、失保,操作按钮灵敏可靠,设备质量符合机电设备完好标准要求。4、确保信号完好畅通。 三、施工程序: (一)安装绞车施工程序:1、施工之前,由施工负责人贯彻安全技术措施,落实任务,讲清安全注意事项,施工人员在措施贯彻表上签字;2、使用平车将绞车打运至安装地点;3、使用葫芦将绞车卸车后进行安装;4、打好压车柱或地锚,将绞车固定牢固;5、对绞车进行搭接火;6、将绞车开关、信号接好,电缆吊挂整齐,然后进行试运转。 (二)挪移绞车施工程序:1、施工之前,施工负责人认真贯彻安全技术措施,落实任务,讲清安全注意事项,施工人员在措施贯彻表上签字;2、施工负责人检查施工所用的工具齐全与否、完好;3、施工负责人检查施施工场地段的顶板及巷帮环境,消除潜在安全隐患;4、对绞车的控制开关进行停电、闭锁、挂牌;5、在施施工场地段前后 10 米范围处设专人进行警戒;6、使用一台 5T 葫芦进行牵引;7、将绞车挪移至指定位置后,对绞车进行恢复送电。 四、安装绞车安全技术措施:1、施工人员班前认真听取关于施工过程当中的安全注意事项,班中听从施工负责人的指挥;2、作业前,施工负责人必须对周围环境,巷道条件及顶板情况进行认真观察,必须做到敲帮问顶,发现安全隐患立即停止作业,并进行处理,待安全隐患处理完毕后,方可继续施工;3、使用葫芦将绞车从平车卸下来之前,在平车前后用掩板将车掩牢,同时在平车前后 10m 处设置临时阻车装置;4、使用葫芦进行起吊作业时,必须要使用专用的起吊锚杆;5、起吊前认真检查起吊工具是否完好后,方可使用;6、用葫芦起吊时施工人员严禁站在生根点下方及手拉葫芦的应力方向;7、起吊作业严格根据《起吊作业安全技术措施》执行;8、若巷道底板是岩底,绞车生根采纳专用锚杆,数量不少于 4个,深化坚硬岩层不小于 1500mm。22KW、25KW 绞车同时打 4 根压车柱,采纳 φ20cm 的圆...
