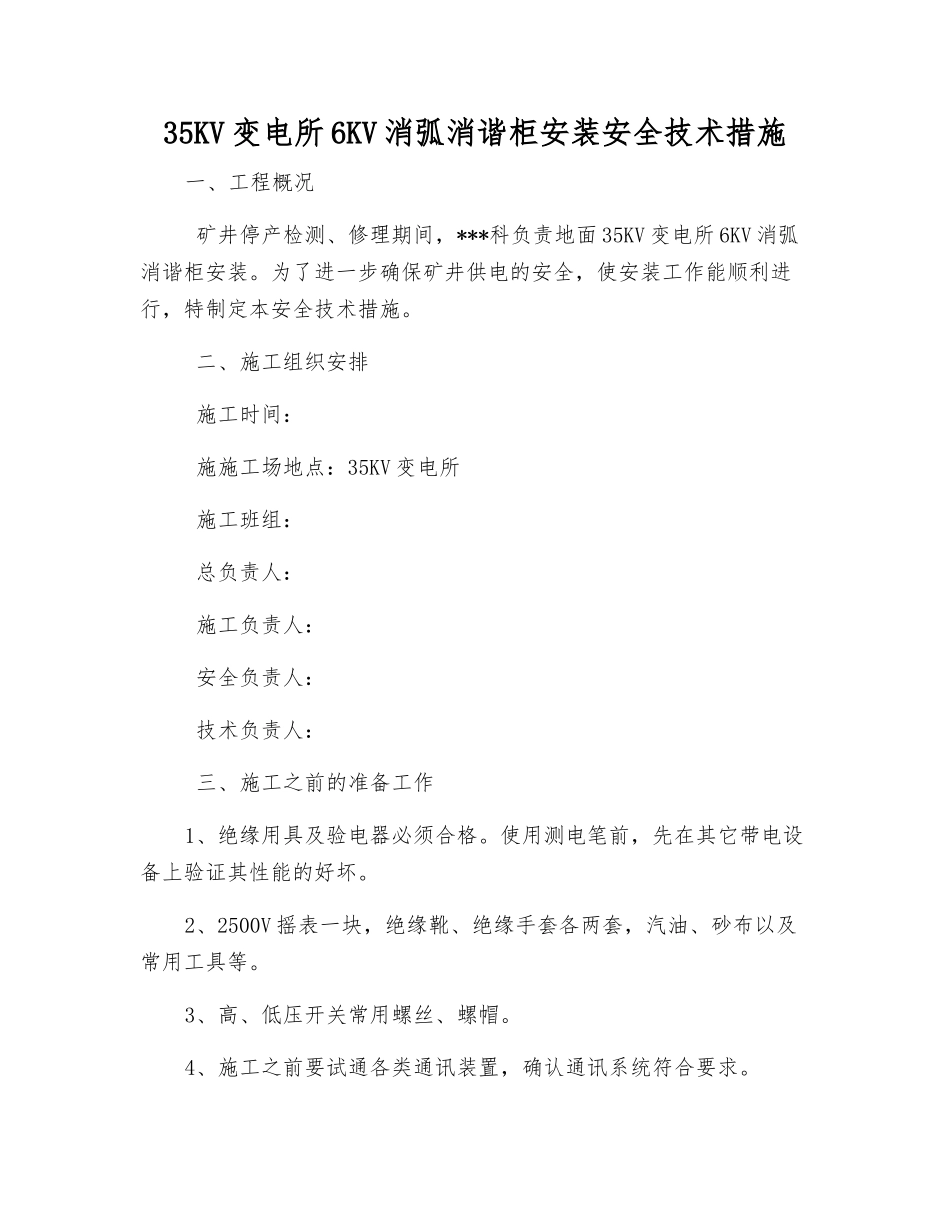

35KV 变电所 6KV 消弧消谐柜安装安全技术措施一、工程概况 矿井停产检测、修理期间,***科负责地面 35KV 变电所 6KV 消弧消谐柜安装
为了进一步确保矿井供电的安全,使安装工作能顺利进行,特制定本安全技术措施
二、施工组织安排 施工时间: 施施工场地点:35KV 变电所 施工班组: 总负责人: 施工负责人: 安全负责人: 技术负责人: 三、施工之前的准备工作1、绝缘用具及验电器必须合格
使用测电笔前,先在其它带电设备上验证其性能的好坏

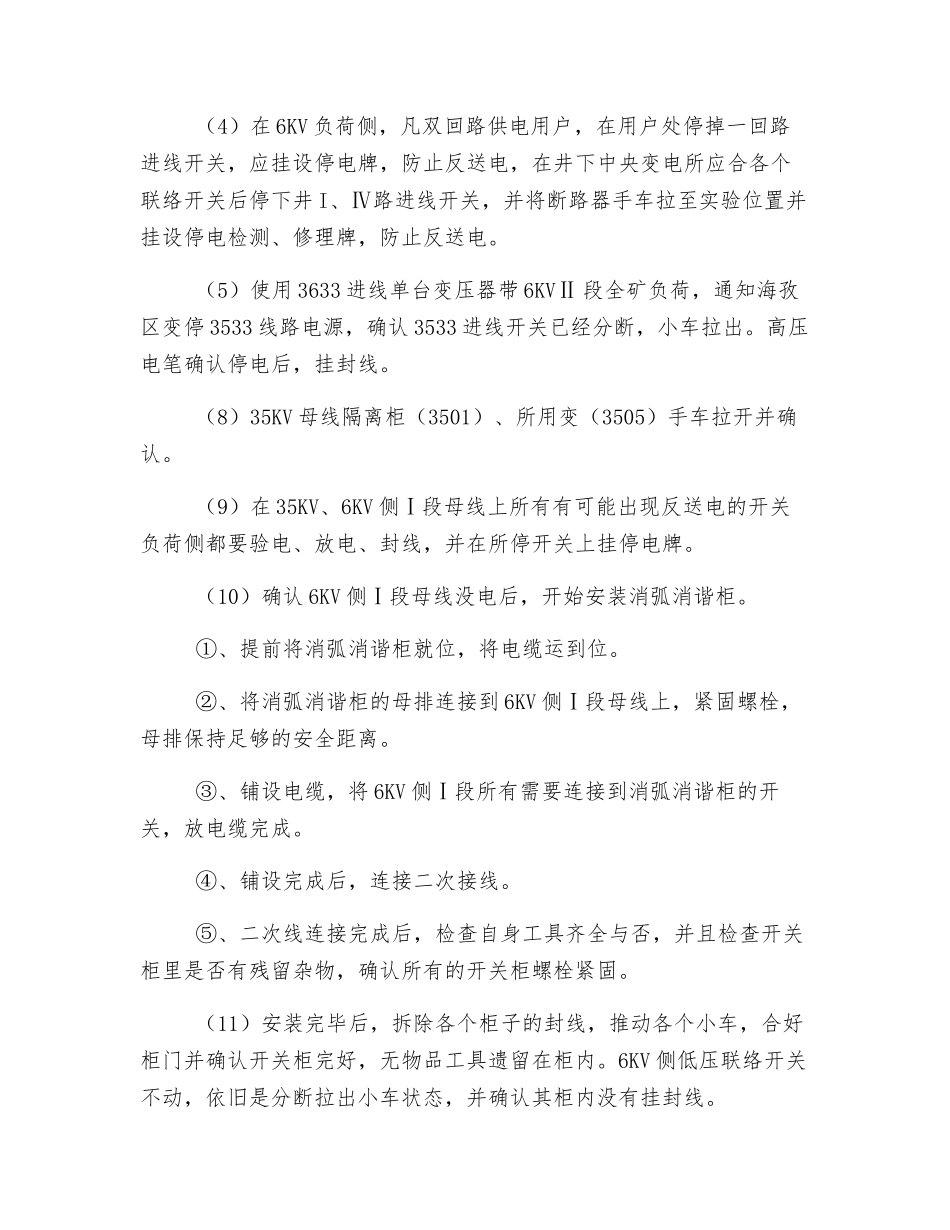

2、2500V 摇表一块,绝缘靴、绝缘手套各两套,汽油、砂布以及常用工具等
3、高、低压开关常用螺丝、螺帽
4、施工之前要试通各类通讯装置,确认通讯系统符合要求
5、施工人员贯彻好新操作章程和应急预案尤其要熟悉新 6KV 开关的操作
6、由于检测、修理期间单台主变带 6KV 单母线运转,故需提前通知矿井各个单位,全矿压负荷
7、提前通知**区变,配合停送电工作
8、施工使用电缆 RVVP4*1
5mm2,一共 1200 米,必须确认到位
9、各施工人员佩戴好个人工具
四、施工措施 施工人员提前半小时到位,然后用电话向矿调度联系,经过同意后方可施工
1、安装 6KVⅠ 段,6KVⅡ 段带全矿负荷运转 (1)由施工负责人调度,将 6KV 侧所有负荷全部倒在Ⅱ段上运转后,观察Ⅱ段各个柜子电流表及合闸指示,确认是否带负荷运转
(2)35KV 变电所 6KV 室内将负荷倒电到二回路进线,确认正常带负荷运转后,分 I 段 6KV 侧上所有断路器,确认低压侧联络(6002、6001)处于分闸位置,拉出断路器手车并挂设停电检测、修理牌

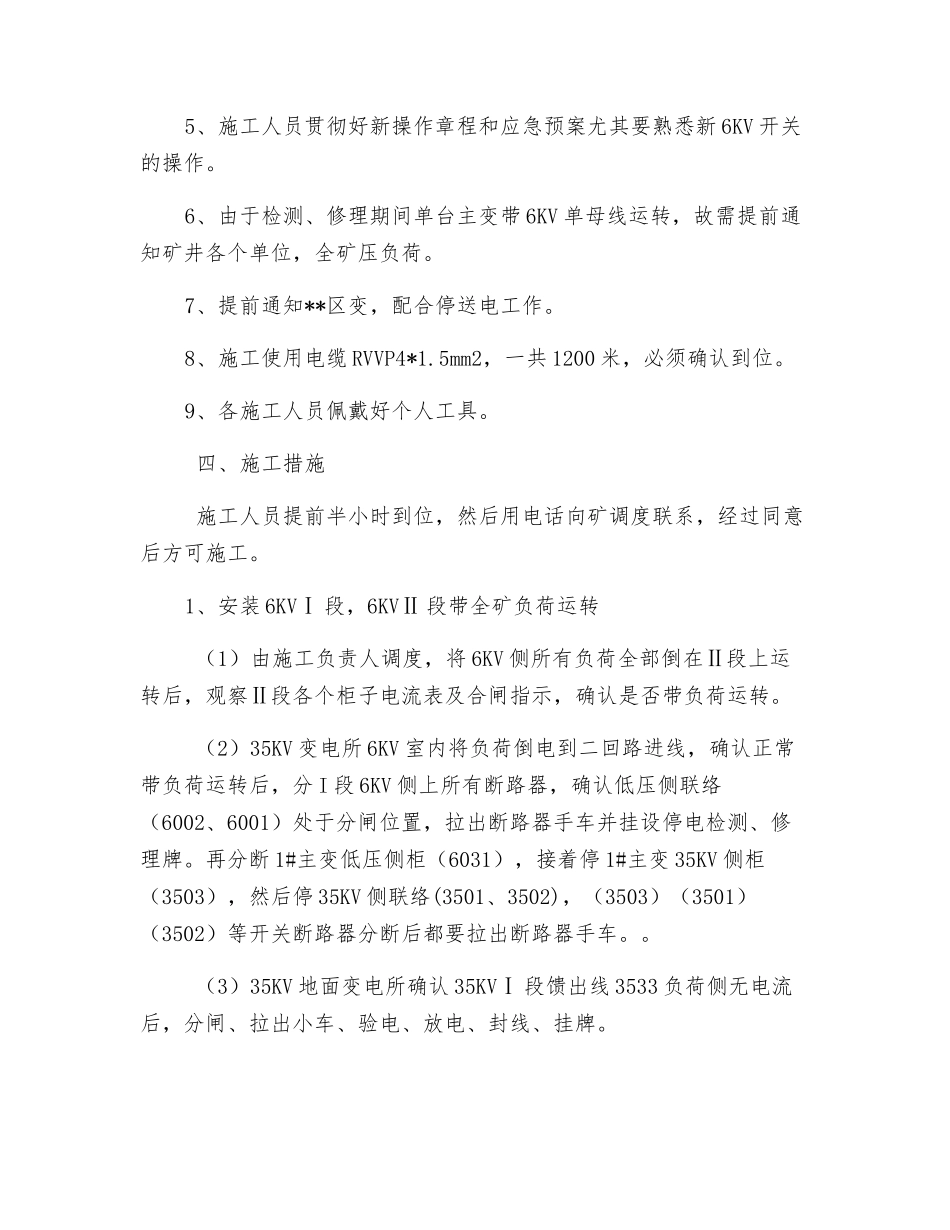

再分断 1#主变低压侧柜(6031),接着停 1#主变 35KV 侧柜(3503),然后停 35KV 侧联络(3501、3502),(3503)(3501)(3502)等开关断路器分断后都要拉出断路器手车
