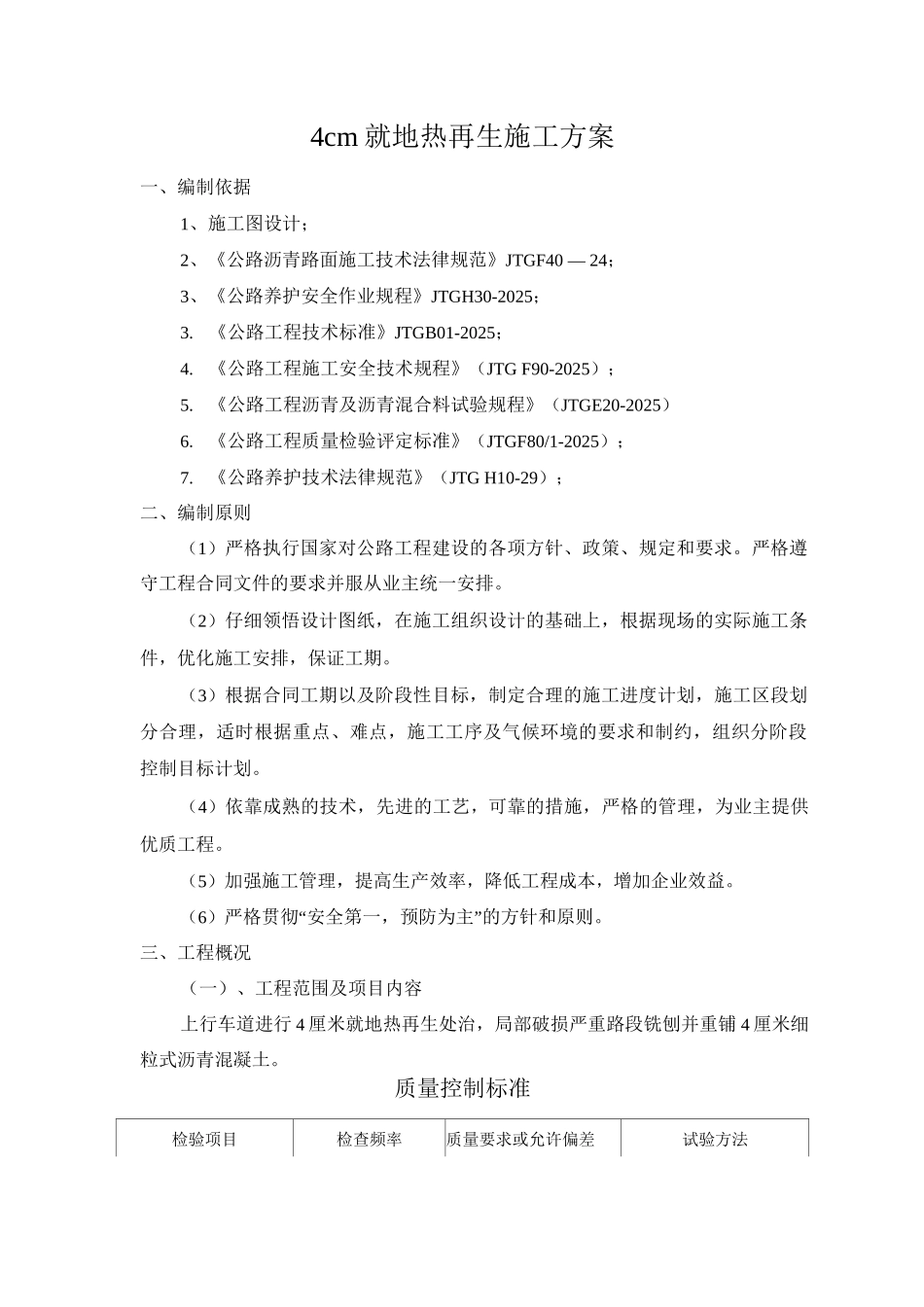

4cm 就地热再生施工方案一、编制依据1、施工图设计;2、《公路沥青路面施工技术法律规范》JTGF40 — 24;3、《公路养护安全作业规程》JTGH30-2025;3
《公路工程技术标准》JTGB01-2025;4
《公路工程施工安全技术规程》(JTG F90-2025);5
《公路工程沥青及沥青混合料试验规程》(JTGE20-2025)6
《公路工程质量检验评定标准》(JTGF80/1-2025);7
《公路养护技术法律规范》(JTG H10-29);二、编制原则(1)严格执行国家对公路工程建设的各项方针、政策、规定和要求
严格遵守工程合同文件的要求并服从业主统一安排
(2)仔细领悟设计图纸,在施工组织设计的基础上,根据现场的实际施工条件,优化施工安排,保证工期
(3)根据合同工期以及阶段性目标,制定合理的施工进度计划,施工区段划分合理,适时根据重点、难点,施工工序及气候环境的要求和制约,组织分阶段控制目标计划
(4)依靠成熟的技术,先进的工艺,可靠的措施,严格的管理,为业主提供优质工程
(5)加强施工管理,提高生产效率,降低工程成本,增加企业效益
(6)严格贯彻“安全第一,预防为主”的方针和原则
三、工程概况(一)、工程范围及项目内容上行车道进行 4 厘米就地热再生处治,局部破损严重路段铣刨并重铺 4 厘米细粒式沥青混凝土
质量控制标准检验项目检查频率质量要求或允许偏差试验方法外观随时表面平整密实、无明显轮迹、裂痕、推挤、油包、离析等区县目测纵横接缝高差(mm)每 2m 测 1 处< 33m 直尺间隙翻松裸露面温度(°C )随时>1紧跟铣刨刀头测量再生混合料摊铺温度(C )随时>130温度计测量再生厚度(mm)每 15 检验 1 处-1, +5 (基于设计厚度)T0912加铺厚度(mm)每 15 检验 1 处-1, +5 (基于设计厚度)T0912宽度(mm)每 1m
