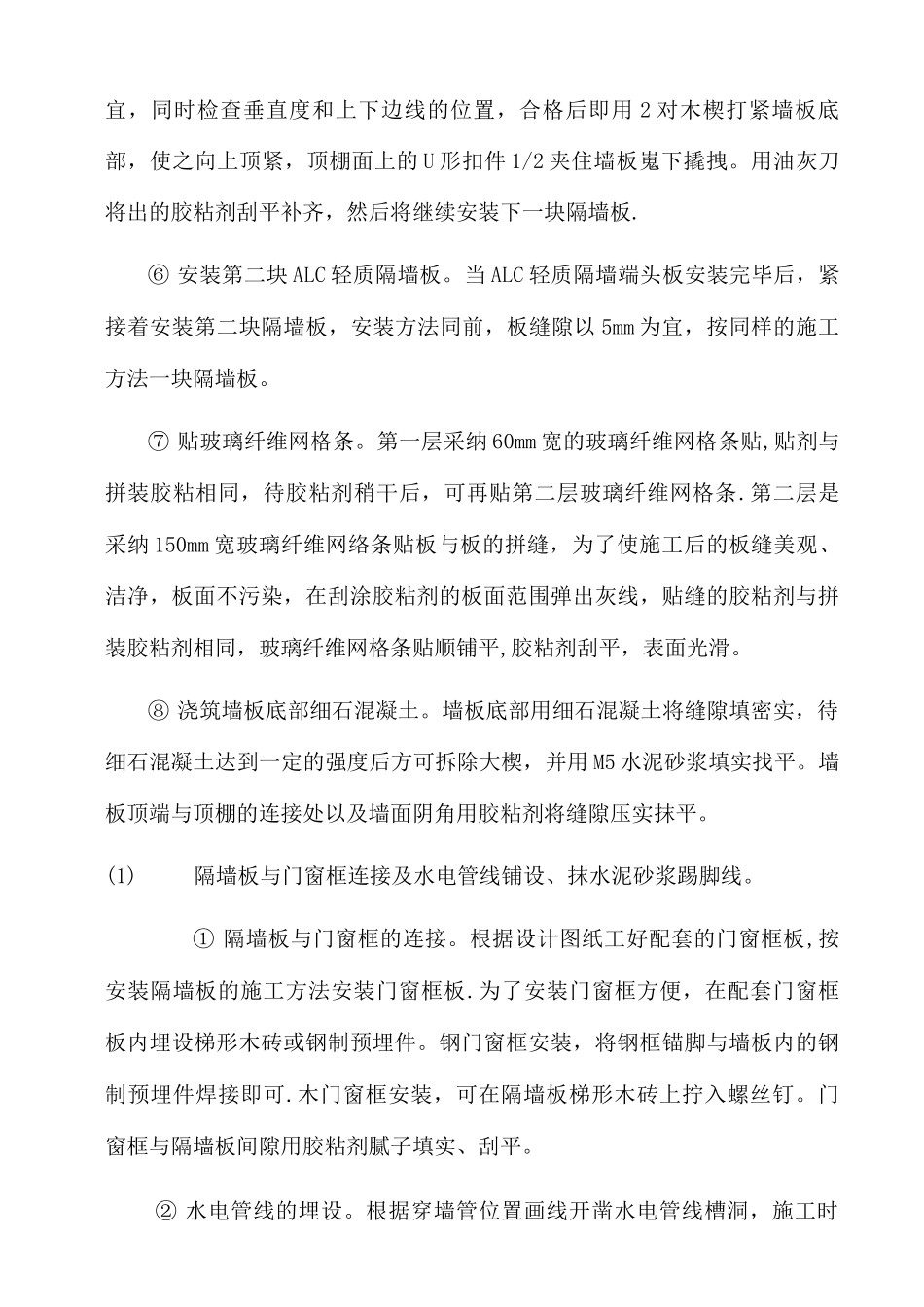

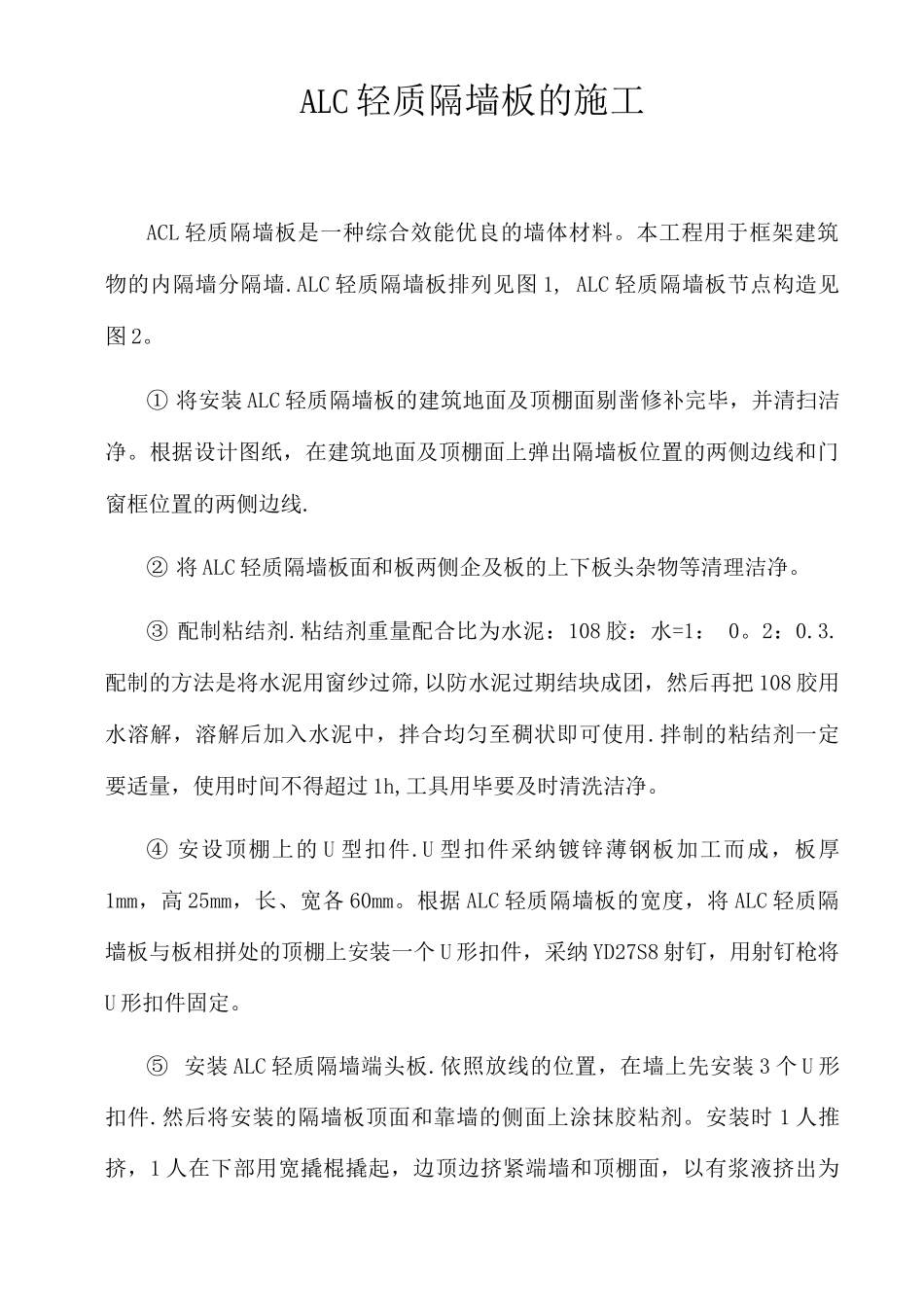

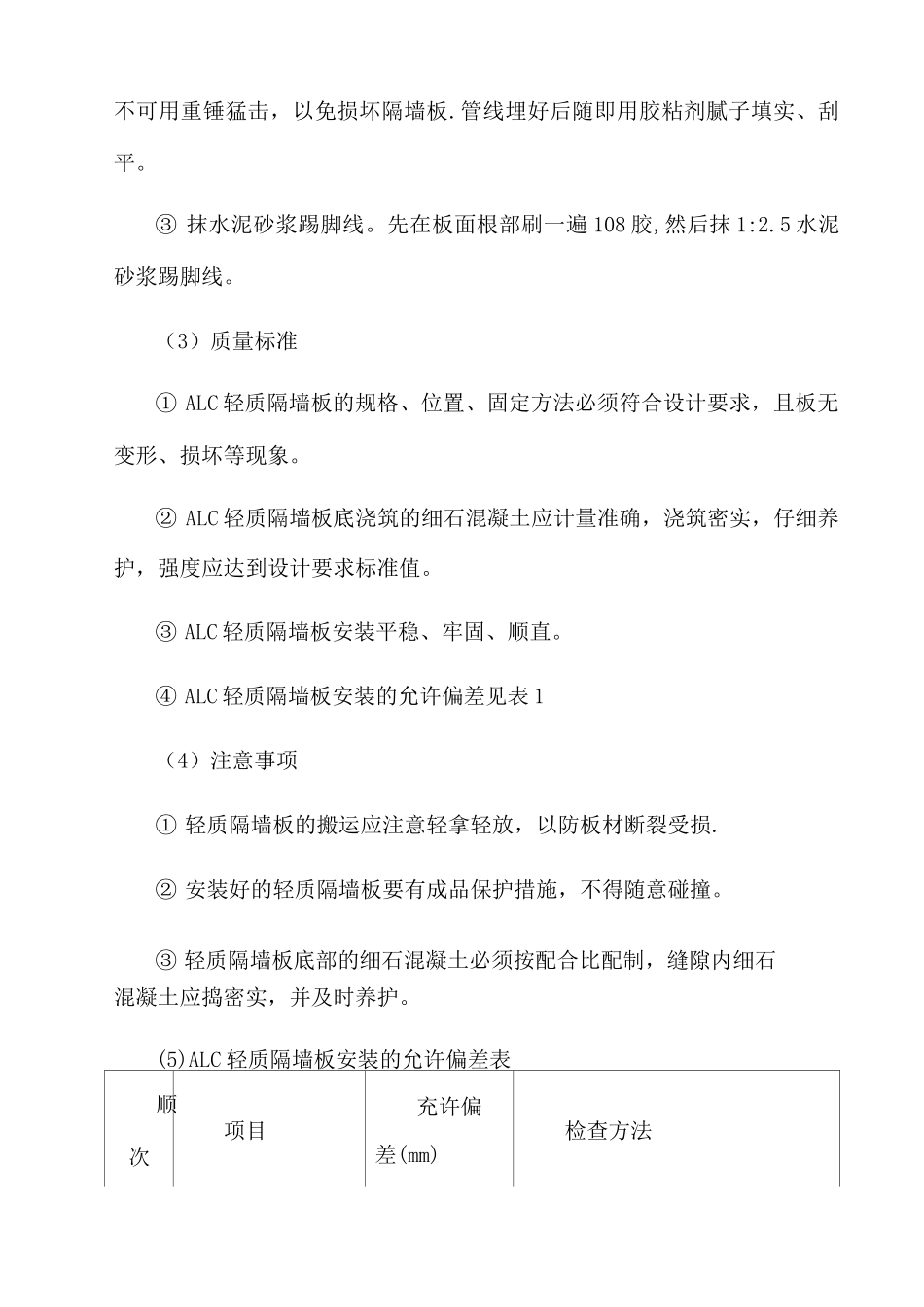

ALC 轻质隔墙板的施工ACL 轻质隔墙板是一种综合效能优良的墙体材料。本工程用于框架建筑物的内隔墙分隔墙.ALC 轻质隔墙板排列见图 1, ALC 轻质隔墙板节点构造见图 2。① 将安装 ALC 轻质隔墙板的建筑地面及顶棚面剔凿修补完毕,并清扫洁净。根据设计图纸,在建筑地面及顶棚面上弹出隔墙板位置的两侧边线和门窗框位置的两侧边线.② 将 ALC 轻质隔墙板面和板两侧企及板的上下板头杂物等清理洁净。③ 配制粘结剂.粘结剂重量配合比为水泥:108 胶:水=1: 0。2:0.3.配制的方法是将水泥用窗纱过筛,以防水泥过期结块成团,然后再把 108 胶用水溶解,溶解后加入水泥中,拌合均匀至稠状即可使用.拌制的粘结剂一定要适量,使用时间不得超过 1h,工具用毕要及时清洗洁净。④ 安设顶棚上的 U 型扣件.U 型扣件采纳镀锌薄钢板加工而成,板厚1mm,高 25mm,长、宽各 60mm。根据 ALC 轻质隔墙板的宽度,将 ALC 轻质隔墙板与板相拼处的顶棚上安装一个 U 形扣件,采纳 YD27S8 射钉,用射钉枪将U 形扣件固定。⑤ 安装 ALC 轻质隔墙端头板.依照放线的位置,在墙上先安装 3 个 U 形扣件.然后将安装的隔墙板顶面和靠墙的侧面上涂抹胶粘剂。安装时 1 人推挤,1 人在下部用宽撬棍撬起,边顶边挤紧端墙和顶棚面,以有浆液挤出为宜,同时检查垂直度和上下边线的位置,合格后即用 2 对木楔打紧墙板底部,使之向上顶紧,顶棚面上的 U 形扣件 1/2 夹住墙板嵬下撬拽。用油灰刀将出的胶粘剂刮平补齐,然后将继续安装下一块隔墙板.⑥ 安装第二块 ALC 轻质隔墙板。当 ALC 轻质隔墙端头板安装完毕后,紧接着安装第二块隔墙板,安装方法同前,板缝隙以 5mm 为宜,按同样的施工方法一块隔墙板。⑦ 贴玻璃纤维网格条。第一层采纳 60mm 宽的玻璃纤维网格条贴,贴剂与拼装胶粘相同,待胶粘剂稍干后,可再贴第二层玻璃纤维网格条.第二层是采纳 150mm 宽玻璃纤维网络条贴板与板的拼缝,为了使施工后的板缝美观、洁净,板面不污染,在刮涂胶粘剂的板面范围弹出灰线,贴缝的胶粘剂与拼装胶粘剂相同,玻璃纤维网格条贴顺铺平,胶粘剂刮平,表面光滑。⑧ 浇筑墙板底部细石混凝土。墙板底部用细石混凝土将缝隙填密实,待细石混凝土达到一定的强度后方可拆除大楔,并用 M5 水泥砂浆填实找平。墙板顶端与顶棚的连接处以及墙面阴角用胶粘剂将缝隙压实抹平。(1)隔墙板与门窗框连接及水电管线铺设、抹水泥砂浆踢脚线。① 隔墙板与门...
