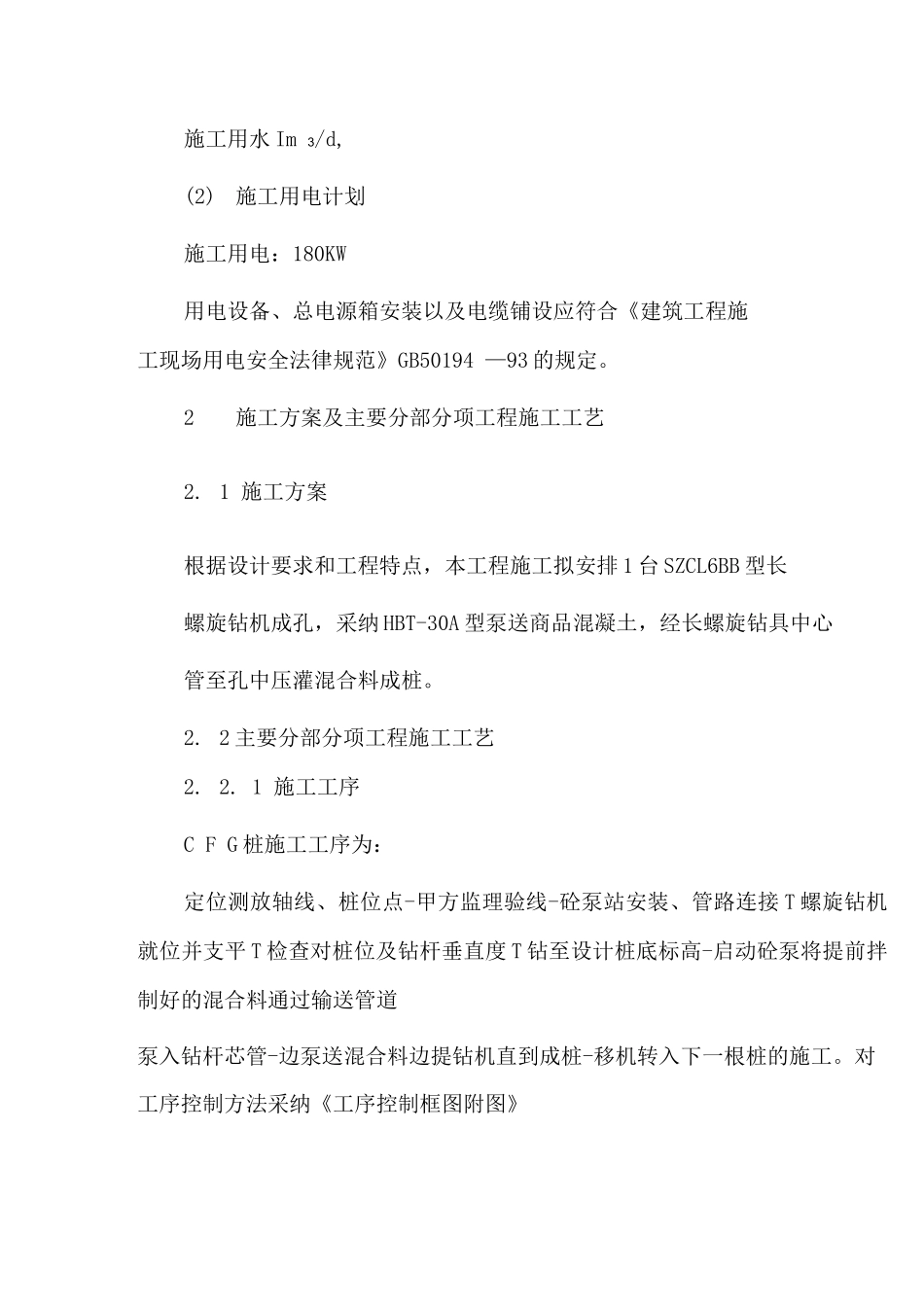

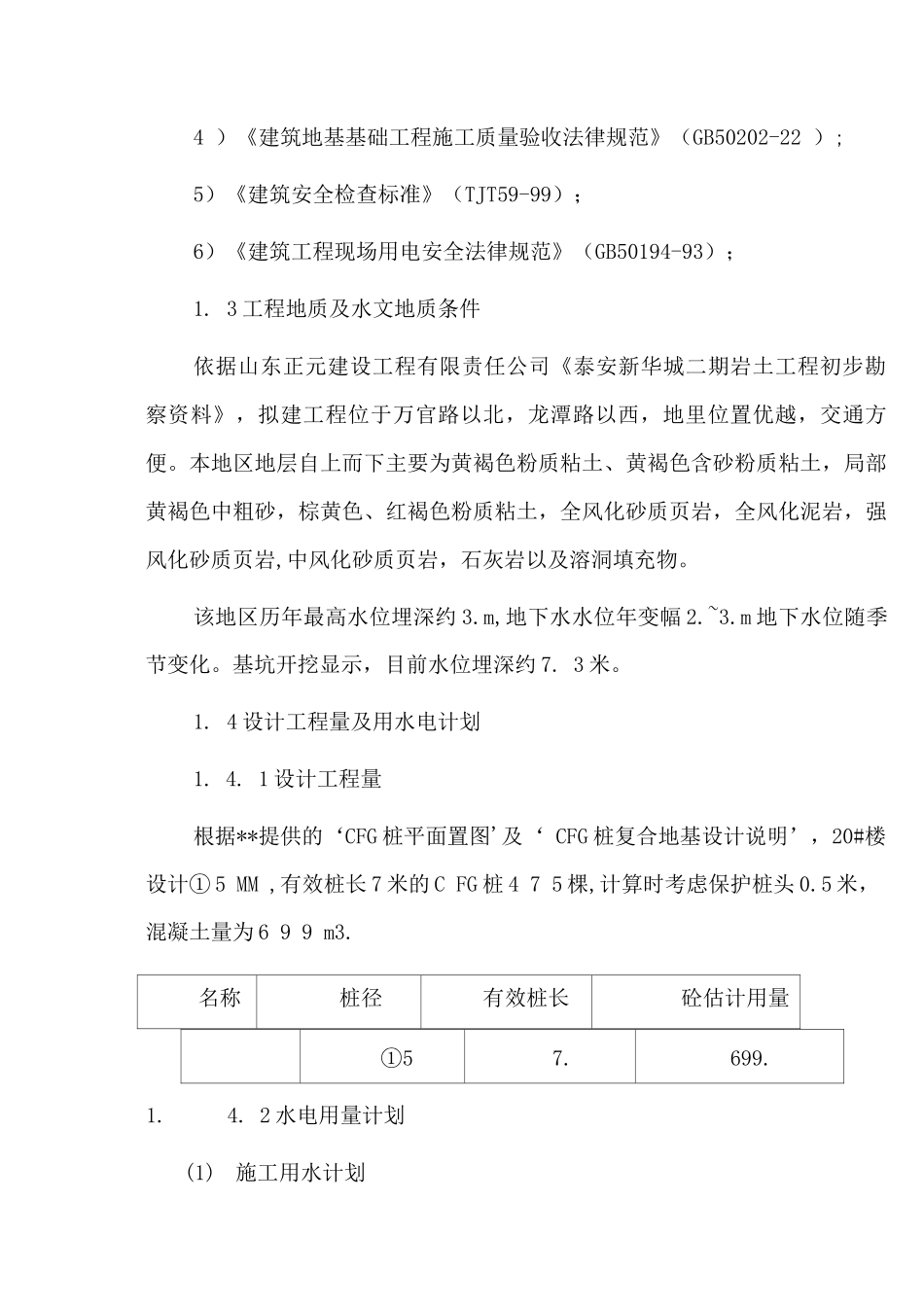

CFG 桩工程施工方案 1 工程概况交汇处西北侧,为北入。目前基坑已开挖,基坑周边开阔,基本无障碍物。基坑东南侧为变电室,变压器规格为 250KVA,可以满足CFG 桩施工需要。基坑西侧为一条南北水泥路,混凝土罐车可以方便的出入。总体来说,施工条件便利。1. 1 工程简介基础结构形式:采纳钢筋混凝土筏板基础。地下二、地下一及一、二层为底部加强层。上部结构形式:钢筋混凝土剪力墙结构,柱、梁、剪力墙抗震等级为四级,嵌固于基础。场区抗震设防烈度及建筑物的抗震设防烈度均为 6 度,设计基本地震加速度为 0. 05,建筑物安全等级为二级。本工程建筑场地类别为 II 类,建筑抗震设防类别为标准设防类。本工程地基基础设计等级为乙级。结构重要性系数取 1.0 设计使用年限为 50 年。1. 2 编制依据1 )《岩土工程初步勘察报告》;2 )《建筑地基处理技术法律规范》(JGJ79-2025);3)《建筑地基基础设计法律规范》(GB507-2025);4 )《建筑地基基础工程施工质量验收法律规范》(GB50202-22 );5)《建筑安全检查标准》(TJT59-99);6)《建筑工程现场用电安全法律规范》(GB50194-93);1. 3 工程地质及水文地质条件依据山东正元建设工程有限责任公司《泰安新华城二期岩土工程初步勘察资料》,拟建工程位于万官路以北,龙潭路以西,地里位置优越,交通方便。本地区地层自上而下主要为黄褐色粉质粘土、黄褐色含砂粉质粘土,局部黄褐色中粗砂,棕黄色、红褐色粉质粘土,全风化砂质页岩,全风化泥岩,强风化砂质页岩,中风化砂质页岩,石灰岩以及溶洞填充物。该地区历年最高水位埋深约 3.m,地下水水位年变幅 2.~3.m 地下水位随季节变化。基坑开挖显示,目前水位埋深约 7. 3 米。1. 4 设计工程量及用水电计划1. 4. 1 设计工程量根据**提供的‘CFG 桩平面置图'及‘ CFG 桩复合地基设计说明’,20#楼设计① 5 MM ,有效桩长 7 米的 C FG 桩 4 7 5 棵,计算时考虑保护桩头 0.5 米,混凝土量为 6 9 9 m3.名称桩径有效桩长砼估计用量①57. 699. 1.4. 2 水电用量计划(1)施工用水计划施工用水 Im 3/d,(2)施工用电计划施工用电:180KW用电设备、总电源箱安装以及电缆铺设应符合《建筑工程施工现场用电安全法律规范》GB50194 —93 的规定。2施工方案及主要分部分项工程施工工艺2. 1 施工方案根据设计要求和工程特点,本工程施工拟安排 1 台 SZCL6BB 型长螺旋钻机成孔,采纳 HBT-30A 型泵送商品混凝...
