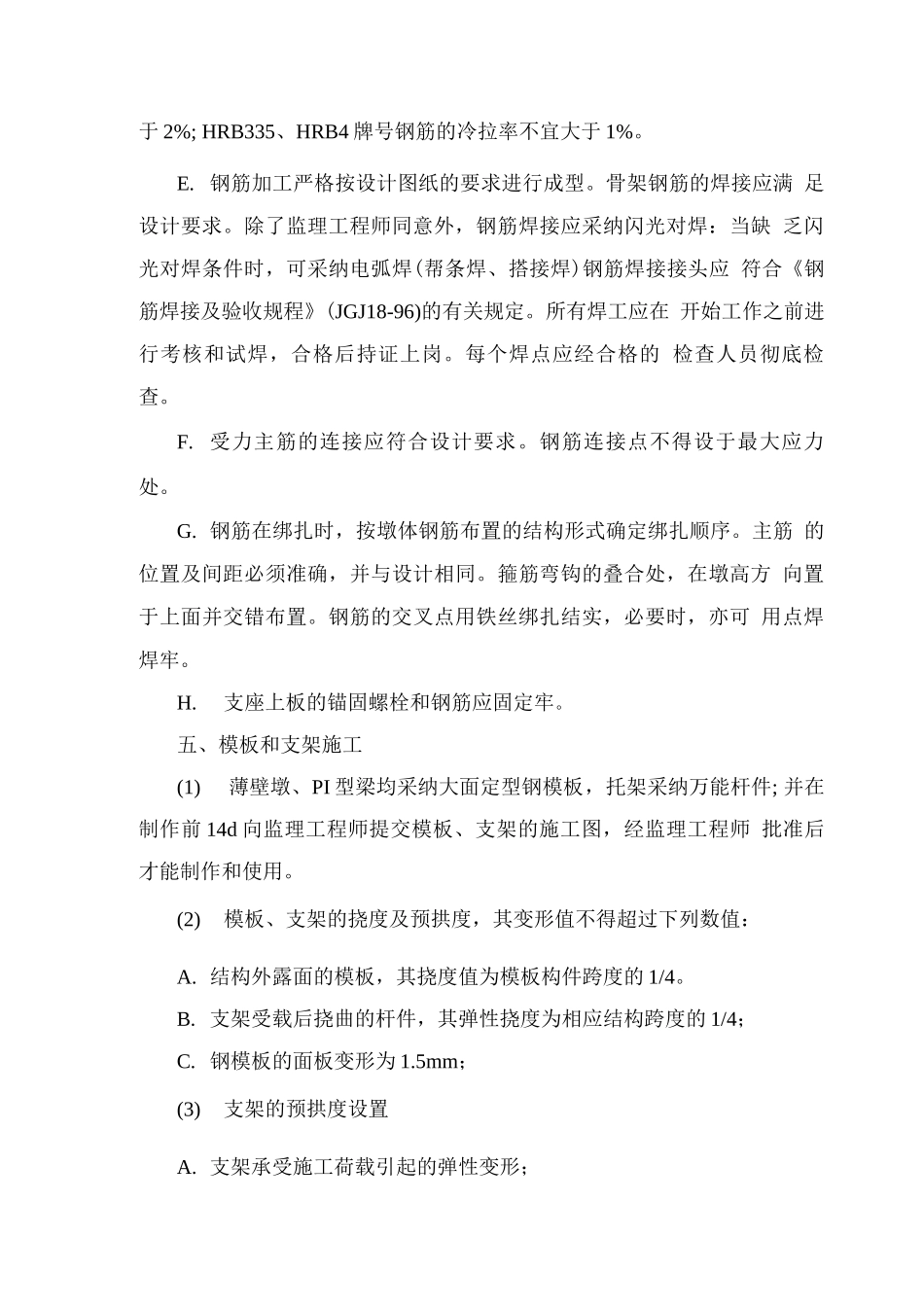

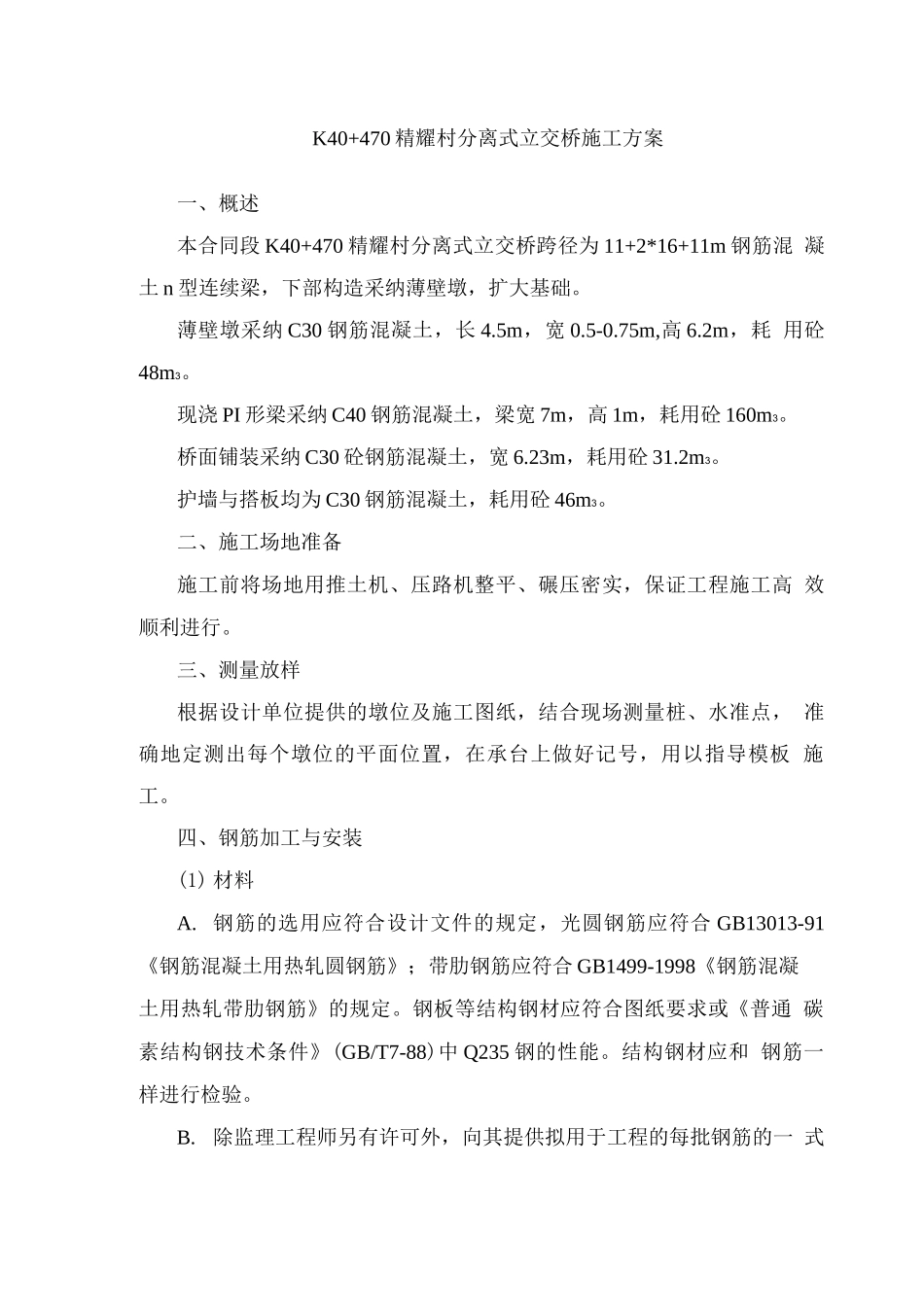

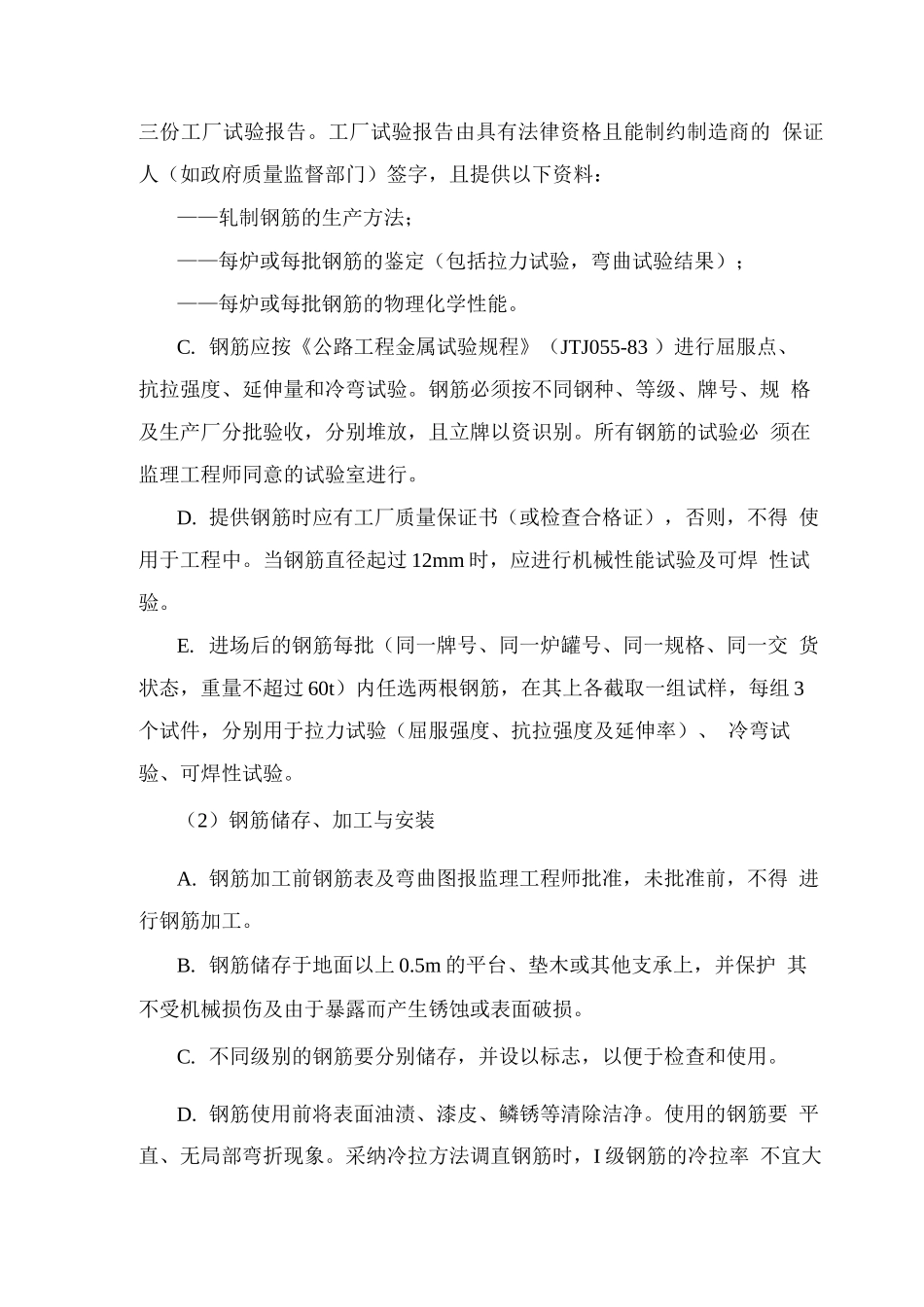

K40+470 精耀村分离式立交桥施工方案一、概述本合同段 K40+470 精耀村分离式立交桥跨径为 11+2*16+11m 钢筋混 凝土 n 型连续梁,下部构造采纳薄壁墩,扩大基础。薄壁墩采纳 C30 钢筋混凝土,长 4.5m,宽 0.5-0.75m,高 6.2m,耗 用砼48m3。现浇 PI 形梁采纳 C40 钢筋混凝土,梁宽 7m,高 1m,耗用砼 160m3。桥面铺装采纳 C30 砼钢筋混凝土,宽 6.23m,耗用砼 31.2m3。护墙与搭板均为 C30 钢筋混凝土,耗用砼 46m3。二、施工场地准备施工前将场地用推土机、压路机整平、碾压密实,保证工程施工高 效顺利进行。三、测量放样根据设计单位提供的墩位及施工图纸,结合现场测量桩、水准点, 准确地定测出每个墩位的平面位置,在承台上做好记号,用以指导模板 施工。四、钢筋加工与安装(1) 材料A. 钢筋的选用应符合设计文件的规定,光圆钢筋应符合 GB13013-91 《钢筋混凝土用热轧圆钢筋》;带肋钢筋应符合 GB1499-1998《钢筋混凝土用热轧带肋钢筋》的规定。钢板等结构钢材应符合图纸要求或《普通 碳素结构钢技术条件》(GB/T7-88)中 Q235 钢的性能。结构钢材应和 钢筋一样进行检验。B.除监理工程师另有许可外,向其提供拟用于工程的每批钢筋的一 式三份工厂试验报告。工厂试验报告由具有法律资格且能制约制造商的 保证人(如政府质量监督部门)签字,且提供以下资料:——轧制钢筋的生产方法;——每炉或每批钢筋的鉴定(包括拉力试验,弯曲试验结果);——每炉或每批钢筋的物理化学性能。C. 钢筋应按《公路工程金属试验规程》(JTJ055-83 )进行屈服点、 抗拉强度、延伸量和冷弯试验。钢筋必须按不同钢种、等级、牌号、规 格及生产厂分批验收,分别堆放,且立牌以资识别。所有钢筋的试验必 须在监理工程师同意的试验室进行。D. 提供钢筋时应有工厂质量保证书(或检查合格证),否则,不得 使用于工程中。当钢筋直径起过 12mm 时,应进行机械性能试验及可焊 性试验。E. 进场后的钢筋每批(同一牌号、同一炉罐号、同一规格、同一交 货状态,重量不超过 60t)内任选两根钢筋,在其上各截取一组试样,每组 3个试件,分别用于拉力试验(屈服强度、抗拉强度及延伸率)、 冷弯试验、可焊性试验。(2)钢筋储存、加工与安装A. 钢筋加工前钢筋表及弯曲图报监理工程师批准,未批准前,不得 进行钢筋加工。B. 钢筋储存于地面以上 0.5m 的平台、垫木或其他支承上,并保护 其不受机械损伤及由于暴露而...
