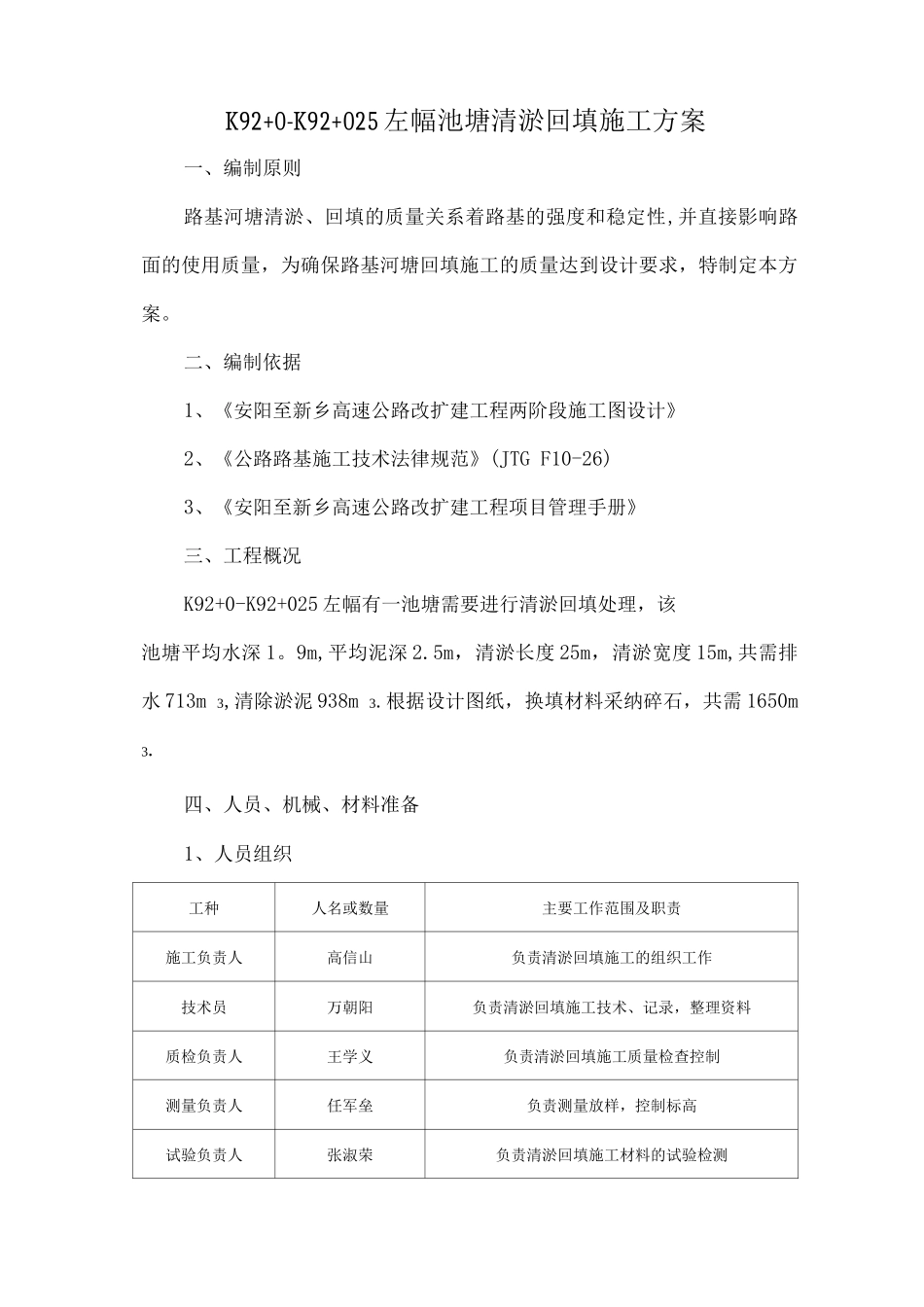

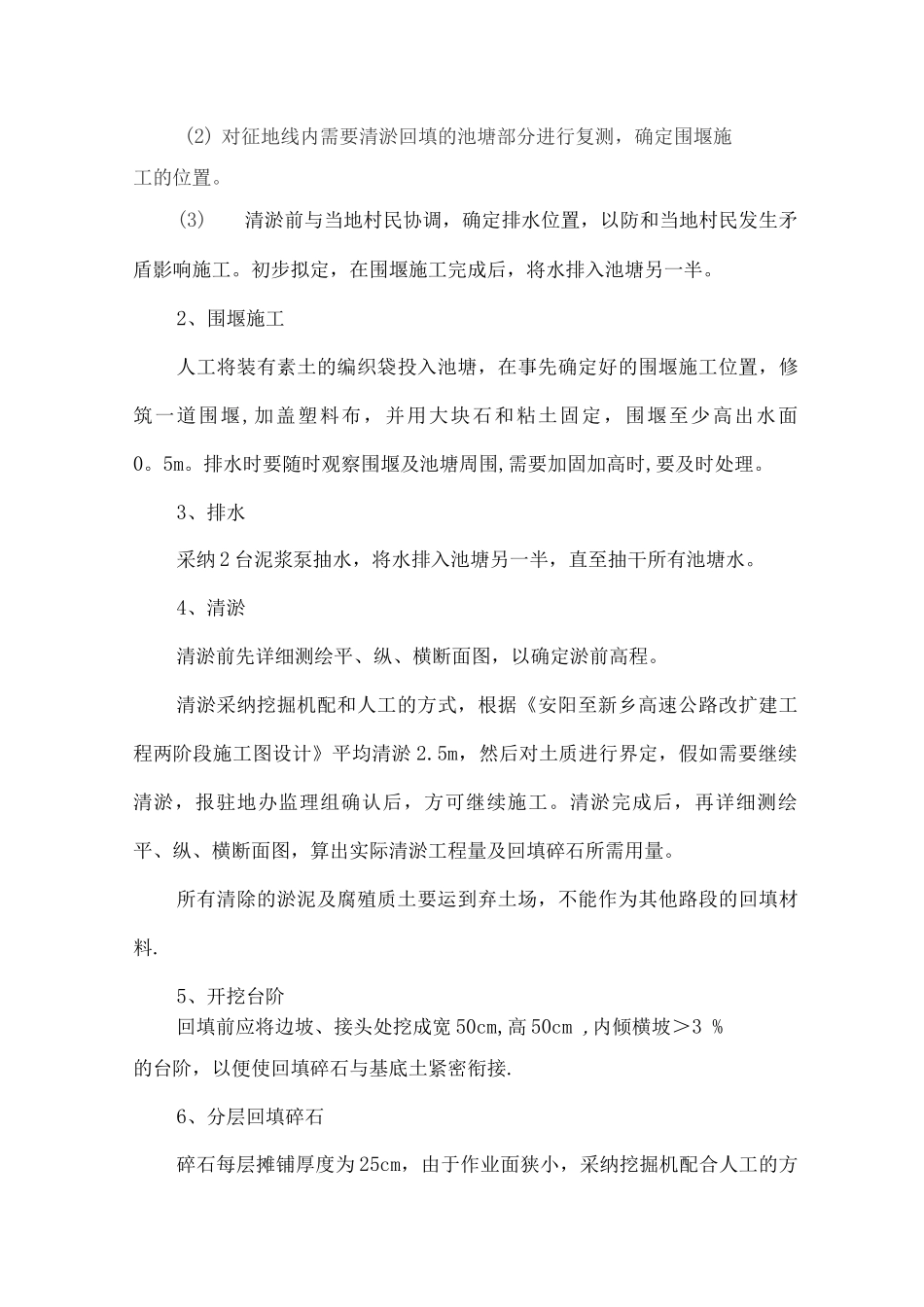

K92+0-K92+025 左幅池塘清淤回填施工方案一、编制原则路基河塘清淤、回填的质量关系着路基的强度和稳定性,并直接影响路面的使用质量,为确保路基河塘回填施工的质量达到设计要求,特制定本方案。二、编制依据1、《安阳至新乡高速公路改扩建工程两阶段施工图设计》2、《公路路基施工技术法律规范》(JTG F10-26)3、《安阳至新乡高速公路改扩建工程项目管理手册》三、工程概况K92+0-K92+025 左幅有一池塘需要进行清淤回填处理,该池塘平均水深 1。9m,平均泥深 2.5m,清淤长度 25m,清淤宽度 15m,共需排水 713m 3,清除淤泥 938m 3.根据设计图纸,换填材料采纳碎石,共需 1650m 3.四、人员、机械、材料准备1、人员组织工种人名或数量主要工作范围及职责施工负责人高信山负责清淤回填施工的组织工作技术员万朝阳负责清淤回填施工技术、记录,整理资料质检负责人王学义负责清淤回填施工质量检查控制测量负责人任军垒负责测量放样,控制标高试验负责人张淑荣负责清淤回填施工材料的试验检测安全、保通负责人杨奇锋负责安全、保通工作普工12 人负责抽水、人工清淤等工作挖掘机司机1 人负责挖掘淤泥运输车司机10 人负责淤泥、石料运输装载机司机1 人负责石料倒运、2、机械设备配备序号设备名称规格型号台数1挖掘机PC22012装载机ZL-5013运输车8m 3104泥浆泵\25发电机组120kw16小型振动夯\23、材料准备(1) 已准备大量编织袋,内装素土,以备围堰施工使用。(2)回填所用碎石已经进场。(3)已按业主要求备置施工时用于安全、保通的标志、标牌、锥形标等。五、施工方案1、施工前准备(1) 施工前组织施工人员熟悉施工图纸和施工方案。(2) 对征地线内需要清淤回填的池塘部分进行复测,确定围堰施工的位置。(3)清淤前与当地村民协调,确定排水位置,以防和当地村民发生矛盾影响施工。初步拟定,在围堰施工完成后,将水排入池塘另一半。2、围堰施工人工将装有素土的编织袋投入池塘,在事先确定好的围堰施工位置,修筑一道围堰,加盖塑料布,并用大块石和粘土固定,围堰至少高出水面0。5m。排水时要随时观察围堰及池塘周围,需要加固加高时,要及时处理。3、排水采纳 2 台泥浆泵抽水,将水排入池塘另一半,直至抽干所有池塘水。4、清淤清淤前先详细测绘平、纵、横断面图,以确定淤前高程。清淤采纳挖掘机配和人工的方式,根据《安阳至新乡高速公路改扩建工程两阶段施工图设计》平均清淤 2.5m,然后对土质进行界定,假如需要继续清淤,报驻地办监理组确...
