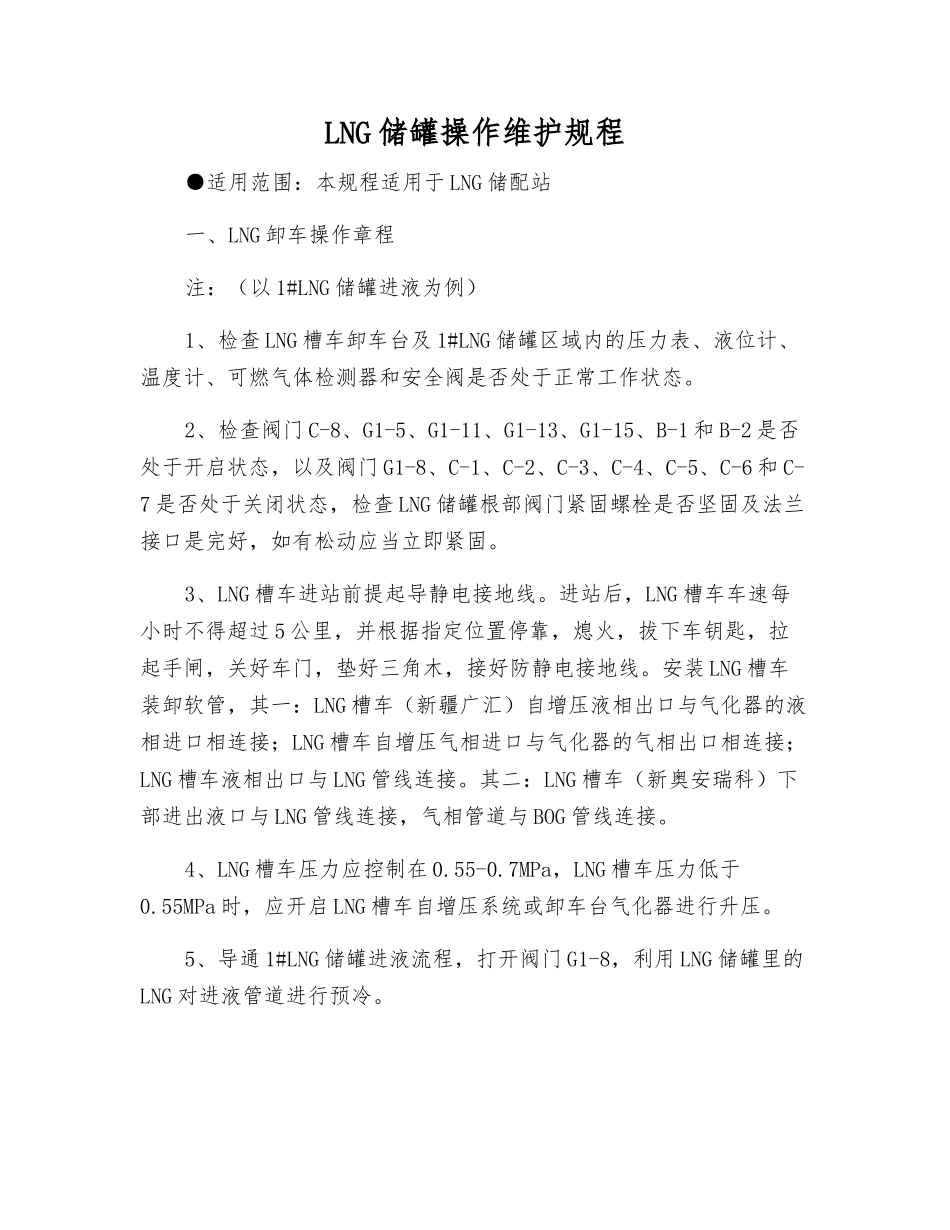

LNG 储罐操作维护规程●适用范围:本规程适用于 LNG 储配站一、LNG 卸车操作章程注:(以 1#LNG 储罐进液为例)1、检查 LNG 槽车卸车台及 1#LNG 储罐区域内的压力表、液位计、温度计、可燃气体检测器和安全阀是否处于正常工作状态。2、检查阀门 C-8、G1-5、G1-11、G1-13、G1-15、B-1 和 B-2 是否处于开启状态,以及阀门 G1-8、C-1、C-2、C-3、C-4、C-5、C-6 和 C-7 是否处于关闭状态,检查 LNG 储罐根部阀门紧固螺栓是否坚固及法兰接口是完好,如有松动应当立即紧固。3、LNG 槽车进站前提起导静电接地线。进站后,LNG 槽车车速每小时不得超过 5 公里,并根据指定位置停靠,熄火,拔下车钥匙,拉起手闸,关好车门,垫好三角木,接好防静电接地线。安装 LNG 槽车装卸软管,其一:LNG 槽车(新疆广汇)自增压液相出口与气化器的液相进口相连接;LNG 槽车自增压气相进口与气化器的气相出口相连接;LNG 槽车液相出口与 LNG 管线连接。其二:LNG 槽车(新奥安瑞科)下部进出液口与 LNG 管线连接,气相管道与 BOG 管线连接。4、LNG 槽车压力应控制在 0.55-0.7MPa,LNG 槽车压力低于0.55MPa 时,应开启 LNG 槽车自增压系统或卸车台气化器进行升压。5、导通 1#LNG 储罐进液流程,打开阀门 G1-8,利用 LNG 储罐里的LNG 对进液管道进行预冷。6、预冷完成后,打开阀门 C-2,打开 LNG 槽车出液阀,向 LNG 储罐输入 LNG,即采纳底部和顶部同时进液的方式进行充装。现场根据1#LNG 储罐充液速度来确定阀门 C-2 的开度。7、当 LNG 槽车与 LNG 储罐的压差小于 0.1MPa 时,打开阀门 G1-14给 LNG 储罐降压,或开启 LNG 槽车自增压系统或卸车台气化器对 LNG 槽车进行升压,使 LNG 槽车与 LNG 储罐之间的压差保持在 0.2MPa 为宜。在 LNG 储罐降压过程当中应当严格控制调压器后压力,不得超过调压器切断压力。8、确认 LNG 槽车内的 LNG 卸完后,关闭阀门 C-2,打开阀门 C-3进行降压。当 LNG 槽车与市政中压管网压力平衡后,关闭阀门 C-3。同时,打开阀门 C-4 和关闭阀门 G1-8。然后关闭 LNG 槽车出液阀,打开阀门 C-5,将装卸软管里的 LNG 进行放空。9、确认 LNG 槽车内的 LNG 卸完后,关闭阀门 C-2,打开阀门 C-3进行降压。当 LNG 槽车与市政中压管网压力平衡后,关闭阀门 C-3。然后关闭 LNG 槽车出液阀,打开阀门 C-5,将装卸软管里的 LNG 进行放空。待...
