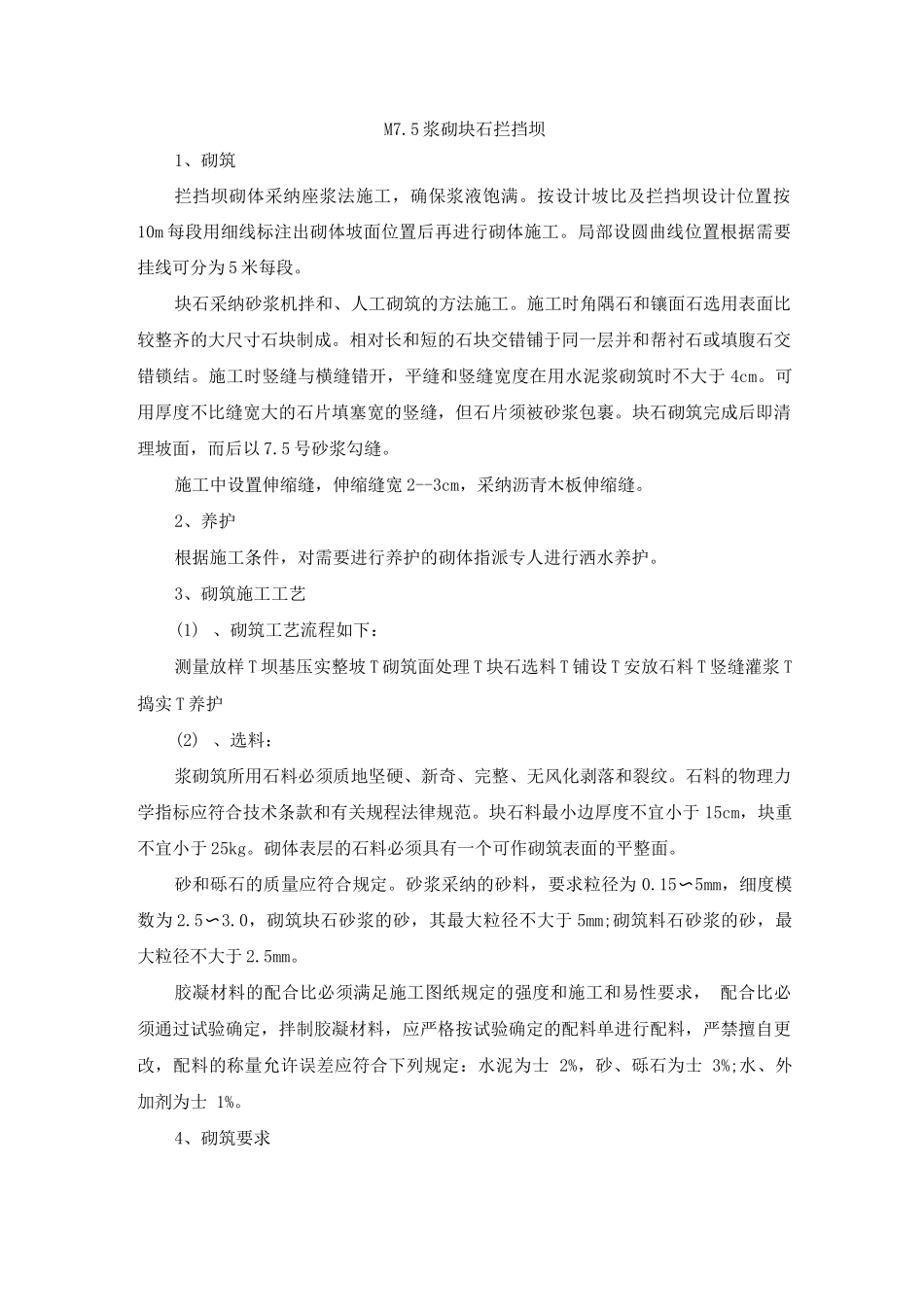

5 浆砌块石拦挡坝1、砌筑拦挡坝砌体采纳座浆法施工,确保浆液饱满
按设计坡比及拦挡坝设计位置按10m 每段用细线标注出砌体坡面位置后再进行砌体施工
局部设圆曲线位置根据需要挂线可分为 5 米每段
块石采纳砂浆机拌和、人工砌筑的方法施工
施工时角隅石和镶面石选用表面比较整齐的大尺寸石块制成
相对长和短的石块交错铺于同一层并和帮衬石或填腹石交错锁结
施工时竖缝与横缝错开,平缝和竖缝宽度在用水泥浆砌筑时不大于 4cm
可用厚度不比缝宽大的石片填塞宽的竖缝,但石片须被砂浆包裹
块石砌筑完成后即清理坡面,而后以 7
5 号砂浆勾缝
施工中设置伸缩缝,伸缩缝宽 2--3cm,采纳沥青木板伸缩缝
2、养护根据施工条件,对需要进行养护的砌体指派专人进行洒水养护
3、砌筑施工工艺(1) 、砌筑工艺流程如下:测量放样 T 坝基压实整坡 T 砌筑面处理 T 块石选料 T 铺设 T 安放石料 T 竖缝灌浆 T捣实 T 养护(2) 、选料:浆砌筑所用石料必须质地坚硬、新奇、完整、无风化剥落和裂纹
石料的物理力学指标应符合技术条款和有关规程法律规范
块石料最小边厚度不宜小于 15cm,块重不宜小于 25kg
砌体表层的石料必须具有一个可作砌筑表面的平整面
砂和砾石的质量应符合规定
砂浆采纳的砂料,要求粒径为 0
15〜5mm,细度模数为 2
0,砌筑块石砂浆的砂,其最大粒径不大于 5mm;砌筑料石砂浆的砂,最大粒径不大于 2
胶凝材料的配合比必须满足施工图纸规定的强度和施工和易性要求, 配合比必须通过试验确定,拌制胶凝材料,应严格按试验确定的配料单进行配料,严禁擅自更改,配料的称量允许误差应符合下列规定:水泥为士 2%,砂、砾石为士 3%;水、外加剂为士 1%

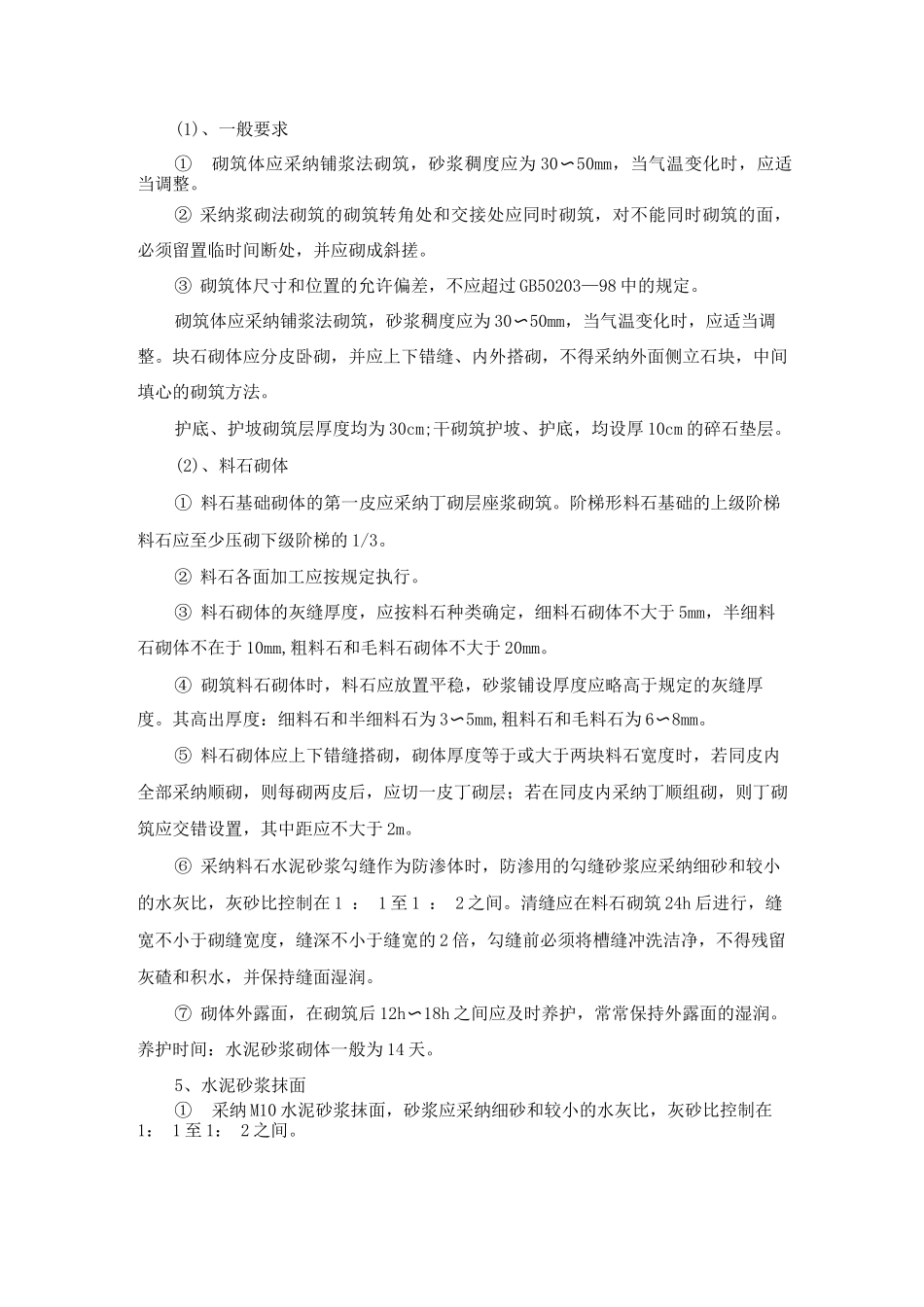

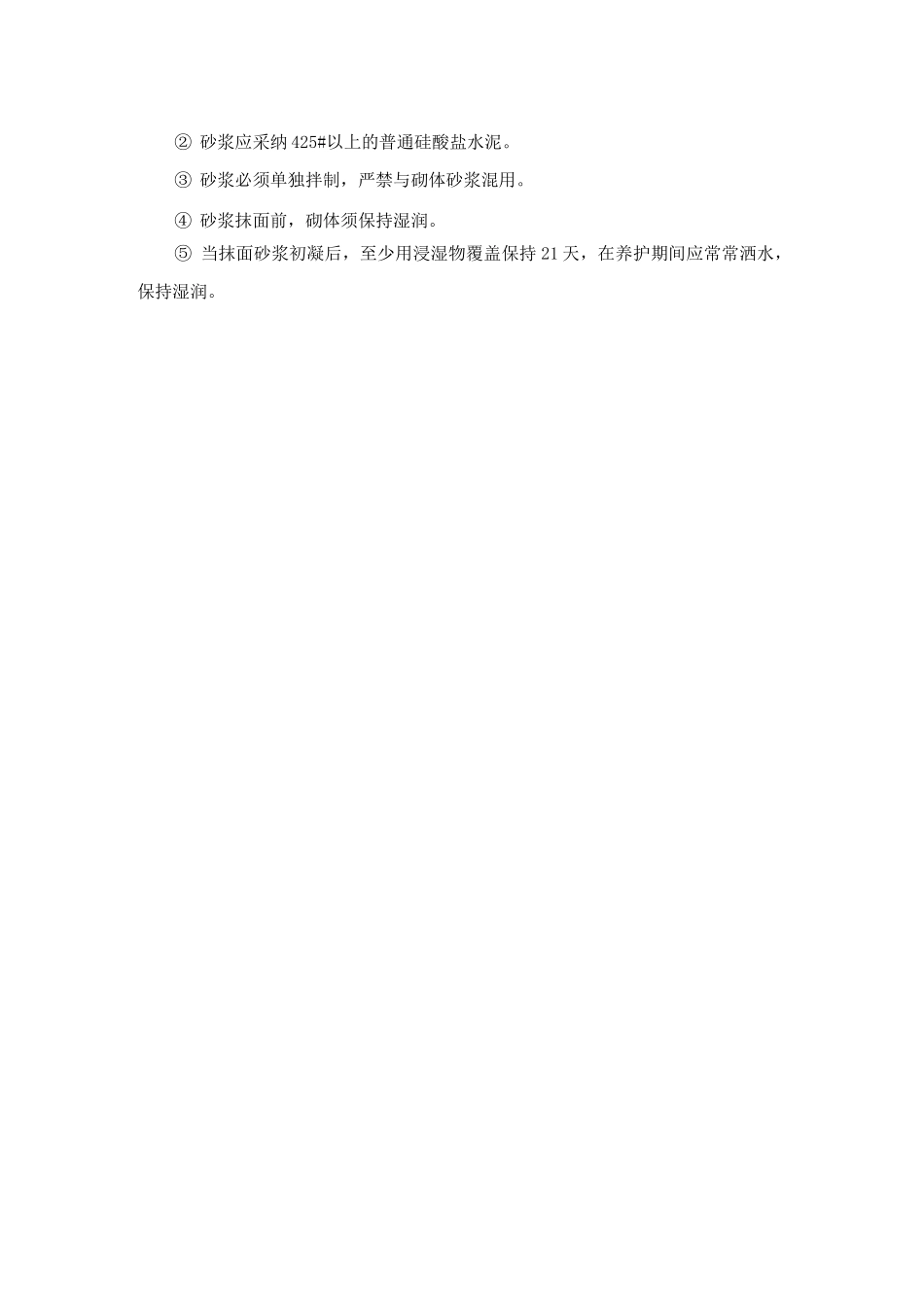

4、砌筑要求(1)、一般要求①砌筑体应采纳铺浆法砌筑,砂浆稠度应为 30〜50mm,当气温变化时,应适当调整
