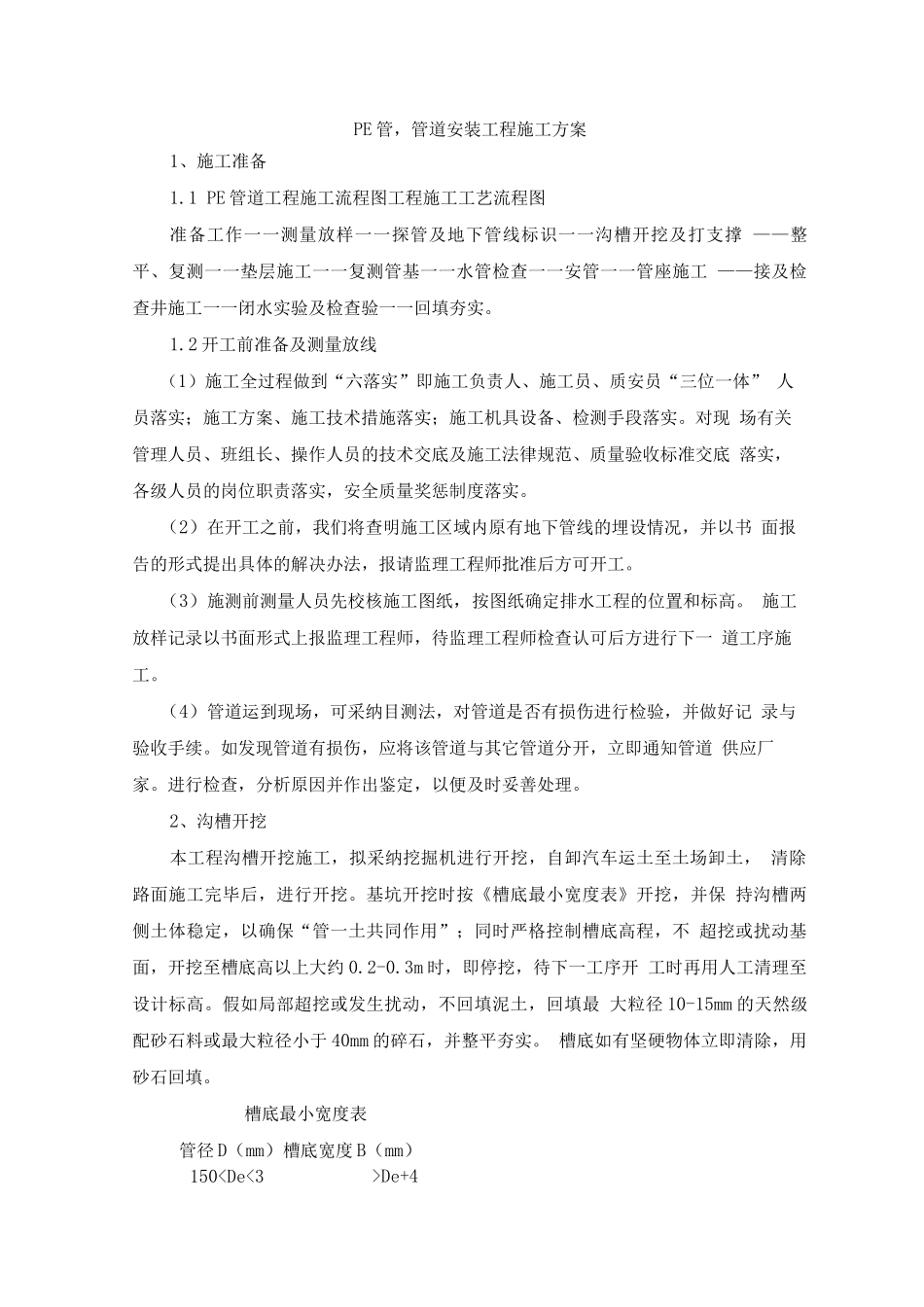

PE 管,管道安装工程施工方案1、施工准备1
1 PE 管道工程施工流程图工程施工工艺流程图准备工作一一测量放样一一探管及地下管线标识一一沟槽开挖及打支撑 ——整平、复测一一垫层施工一一复测管基一一水管检查一一安管一一管座施工 ——接及检查井施工一一闭水实验及检查验一一回填夯实
2 开工前准备及测量放线(1)施工全过程做到“六落实”即施工负责人、施工员、质安员“三位一体” 人员落实;施工方案、施工技术措施落实;施工机具设备、检测手段落实
对现 场有关管理人员、班组长、操作人员的技术交底及施工法律规范、质量验收标准交底 落实,各级人员的岗位职责落实,安全质量奖惩制度落实
(2)在开工之前,我们将查明施工区域内原有地下管线的埋设情况,并以书 面报告的形式提出具体的解决办法,报请监理工程师批准后方可开工
(3)施测前测量人员先校核施工图纸,按图纸确定排水工程的位置和标高
施工放样记录以书面形式上报监理工程师,待监理工程师检查认可后方进行下一 道工序施工
(4)管道运到现场,可采纳目测法,对管道是否有损伤进行检验,并做好记 录与验收手续
如发现管道有损伤,应将该管道与其它管道分开,立即通知管道 供应厂家
进行检查,分析原因并作出鉴定,以便及时妥善处理
2、沟槽开挖本工程沟槽开挖施工,拟采纳挖掘机进行开挖,自卸汽车运土至土场卸土, 清除路面施工完毕后,进行开挖
基坑开挖时按《槽底最小宽度表》开挖,并保 持沟槽两侧土体稳定,以确保“管一土共同作用”;同时严格控制槽底高程,不 超挖或扰动基面,开挖至槽底高以上大约 0
3m 时,即停挖,待下一工序开 工时再用人工清理至设计标高
假如局部超挖或发生扰动,不回填泥土,回填最 大粒径 10-15mm 的天然级配砂石料或最大粒径小于 40mm 的碎石,并整平夯实
槽底如有坚硬物体立即清除,用砂石回填

槽底最小宽度表管径 D(mm)
