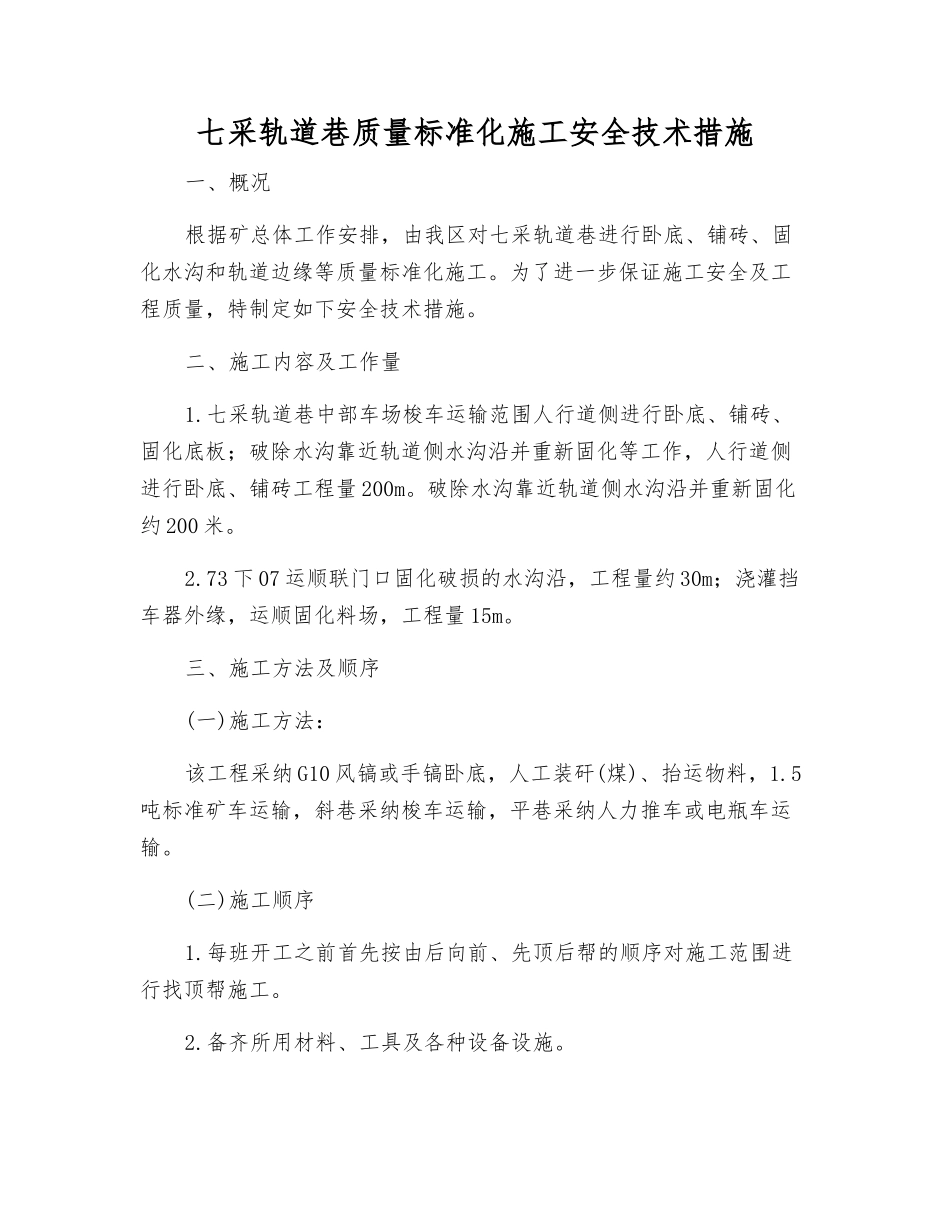

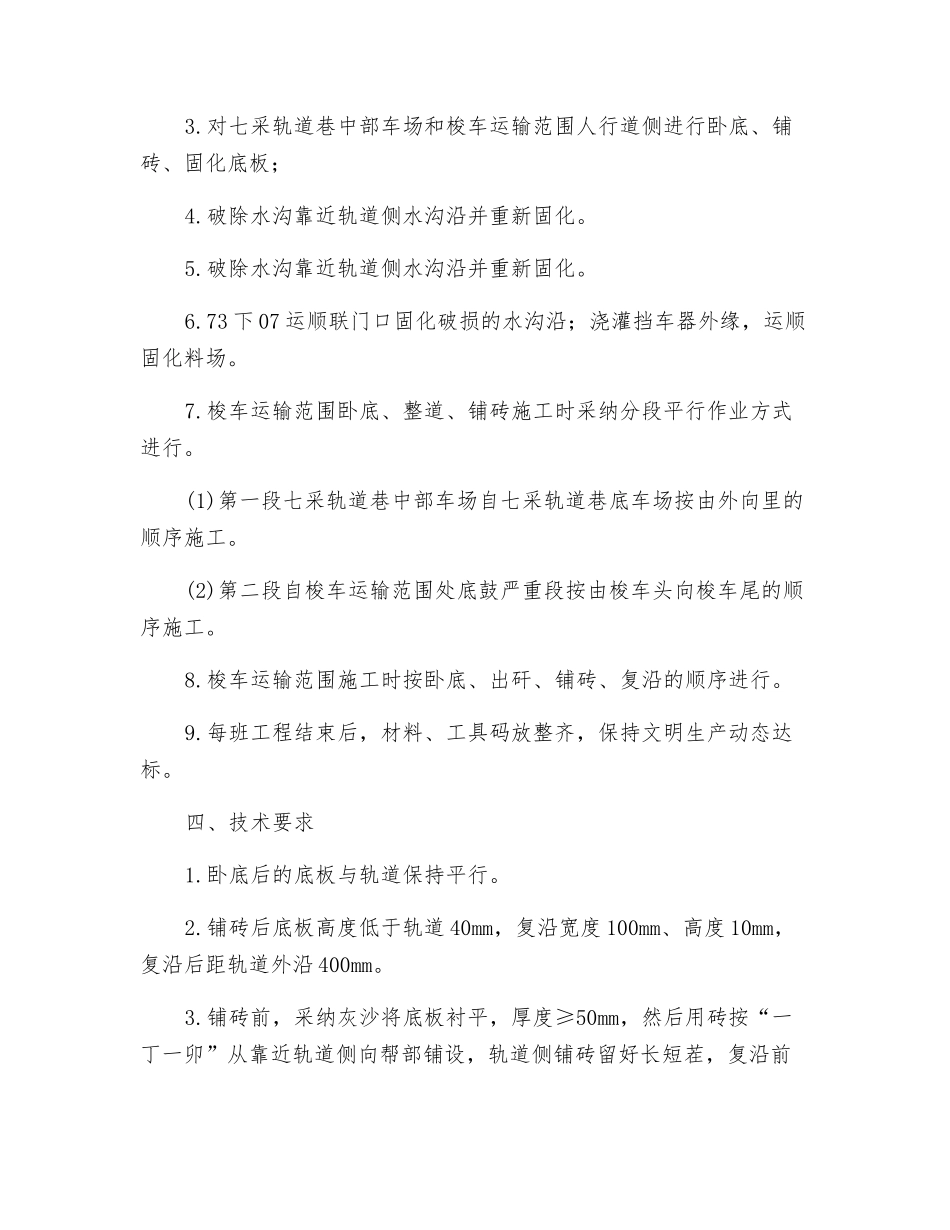

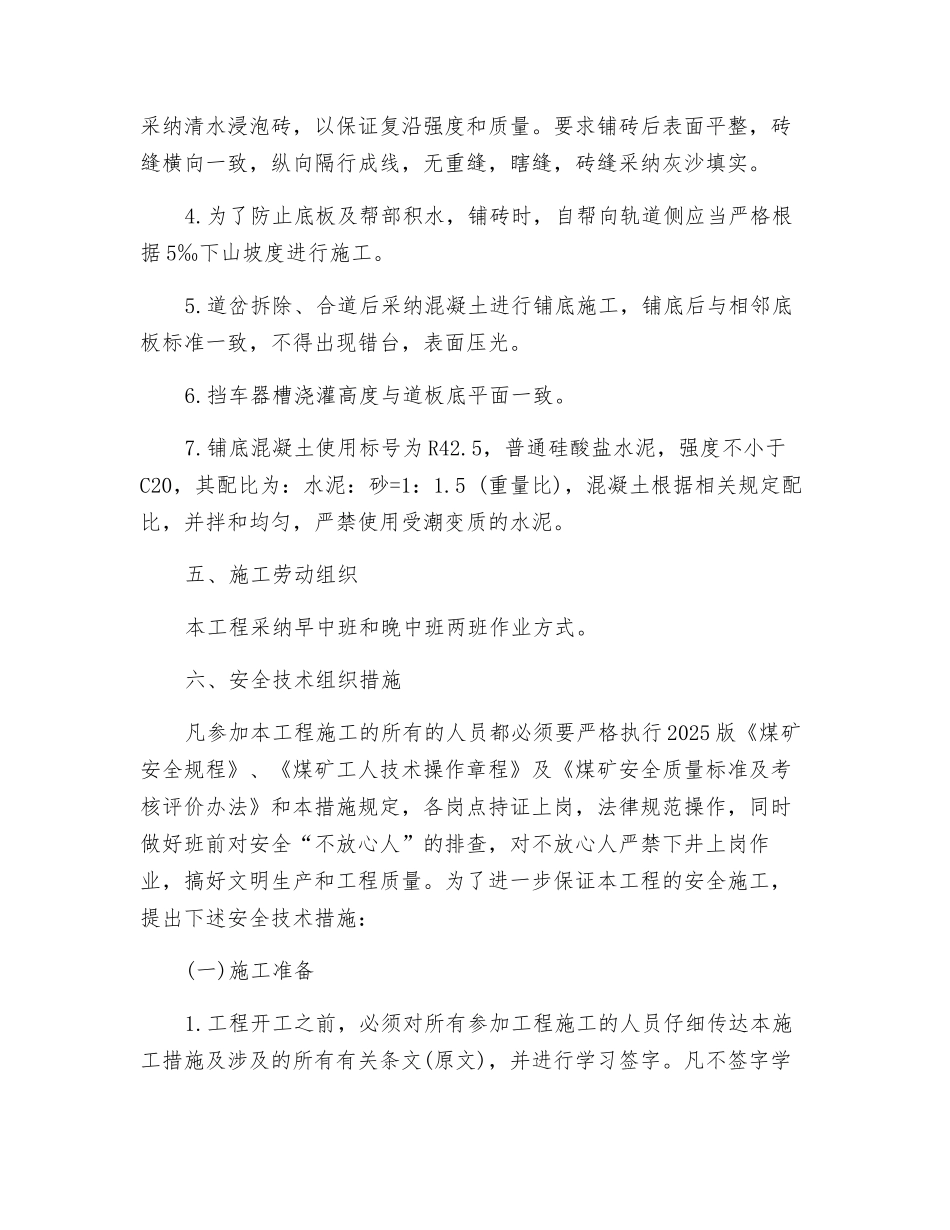

七采轨道巷质量标准化施工安全技术措施一、概况根据矿总体工作安排,由我区对七采轨道巷进行卧底、铺砖、固化水沟和轨道边缘等质量标准化施工。为了进一步保证施工安全及工程质量,特制定如下安全技术措施。二、施工内容及工作量1.七采轨道巷中部车场梭车运输范围人行道侧进行卧底、铺砖、固化底板;破除水沟靠近轨道侧水沟沿并重新固化等工作,人行道侧进行卧底、铺砖工程量 200m。破除水沟靠近轨道侧水沟沿并重新固化约 200 米。2.73 下 07 运顺联门口固化破损的水沟沿,工程量约 30m;浇灌挡车器外缘,运顺固化料场,工程量 15m。三、施工方法及顺序(一)施工方法:该工程采纳 G10 风镐或手镐卧底,人工装矸(煤)、抬运物料,1.5吨标准矿车运输,斜巷采纳梭车运输,平巷采纳人力推车或电瓶车运输。(二)施工顺序1.每班开工之前首先按由后向前、先顶后帮的顺序对施工范围进行找顶帮施工。2.备齐所用材料、工具及各种设备设施。3.对七采轨道巷中部车场和梭车运输范围人行道侧进行卧底、铺砖、固化底板;4.破除水沟靠近轨道侧水沟沿并重新固化。5.破除水沟靠近轨道侧水沟沿并重新固化。6.73 下 07 运顺联门口固化破损的水沟沿;浇灌挡车器外缘,运顺固化料场。7.梭车运输范围卧底、整道、铺砖施工时采纳分段平行作业方式进行。(1)第一段七采轨道巷中部车场自七采轨道巷底车场按由外向里的顺序施工。(2)第二段自梭车运输范围处底鼓严重段按由梭车头向梭车尾的顺序施工。8.梭车运输范围施工时按卧底、出矸、铺砖、复沿的顺序进行。9.每班工程结束后,材料、工具码放整齐,保持文明生产动态达标。四、技术要求1.卧底后的底板与轨道保持平行。2.铺砖后底板高度低于轨道 40mm,复沿宽度 100mm、高度 10mm,复沿后距轨道外沿 400mm。3.铺砖前,采纳灰沙将底板衬平,厚度≥50mm,然后用砖按“一丁一卯”从靠近轨道侧向帮部铺设,轨道侧铺砖留好长短茬,复沿前采纳清水浸泡砖,以保证复沿强度和质量。要求铺砖后表面平整,砖缝横向一致,纵向隔行成线,无重缝,瞎缝,砖缝采纳灰沙填实。4.为了防止底板及帮部积水,铺砖时,自帮向轨道侧应当严格根据 5‰下山坡度进行施工。5.道岔拆除、合道后采纳混凝土进行铺底施工,铺底后与相邻底板标准一致,不得出现错台,表面压光。6.挡车器槽浇灌高度与道板底平面一致。7.铺底混凝土使用标号为 R42.5,普通硅酸盐水泥,强度不小于C20,其配比为:水泥:砂=1:1.5 (重量比),混凝土根据相关规定配比...
