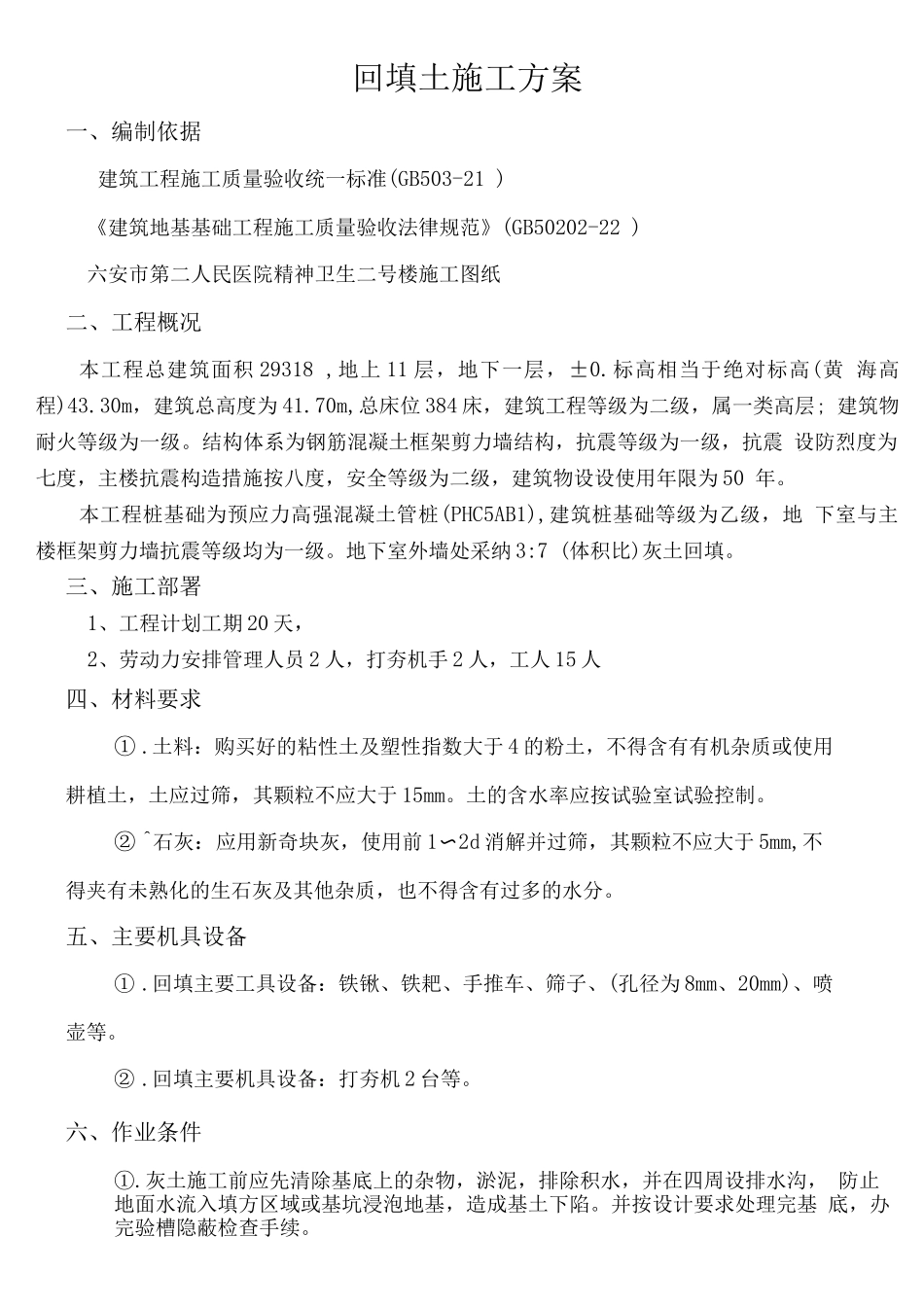

回填土施工方案一、编制依据建筑工程施工质量验收统一标准(GB503-21 )《建筑地基基础工程施工质量验收法律规范》(GB50202-22 )六安市第二人民医院精神卫生二号楼施工图纸二、工程概况本工程总建筑面积 29318 ,地上 11 层,地下一层,±0
标高相当于绝对标高(黄 海高程)43
30m,建筑总高度为 41
70m,总床位 384 床,建筑工程等级为二级,属一类高层; 建筑物耐火等级为一级
结构体系为钢筋混凝土框架剪力墙结构,抗震等级为一级,抗震 设防烈度为七度,主楼抗震构造措施按八度,安全等级为二级,建筑物设设使用年限为 50 年
本工程桩基础为预应力高强混凝土管桩(PHC5AB1),建筑桩基础等级为乙级,地 下室与主楼框架剪力墙抗震等级均为一级
地下室外墙处采纳 3:7 (体积比)灰土回填
三、施工部署1、工程计划工期 20 天,2、劳动力安排管理人员 2 人,打夯机手 2 人,工人 15 人四、材料要求①

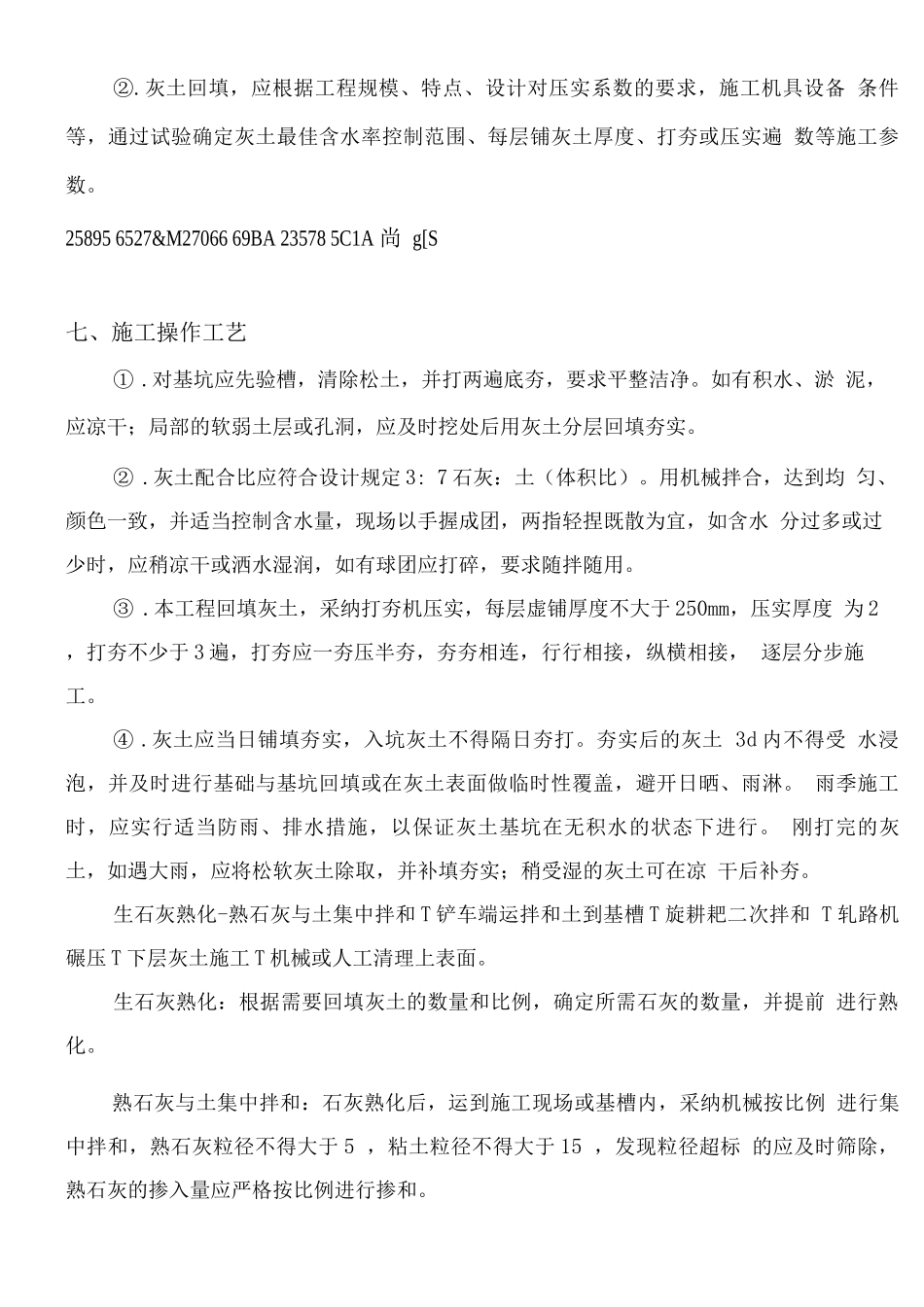

土料:购买好的粘性土及塑性指数大于 4 的粉土,不得含有有机杂质或使用耕植土,土应过筛,其颗粒不应大于 15mm
土的含水率应按试验室试验控制
② ^石灰:应用新奇块灰,使用前 1〜2d 消解并过筛,其颗粒不应大于 5mm,不得夹有未熟化的生石灰及其他杂质,也不得含有过多的水分
五、主要机具设备①
回填主要工具设备:铁锹、铁耙、手推车、筛子、(孔径为 8mm、20mm)、喷壶等
回填主要机具设备:打夯机 2 台等
六、作业条件①
灰土施工前应先清除基底上的杂物,淤泥,排除积水,并在四周设排水沟, 防止地面水流入填方区域或基坑浸泡地基,造成基土下陷
并按设计要求处理完基 底,办完验槽隐蔽检查手续
灰土回填,应根据工程规模、特点、设计对压实系数的要求,施工机具设备 条件等,通过试验确定灰土最佳含水率控制范围、每层铺灰土厚度、打夯或压实遍 数等
