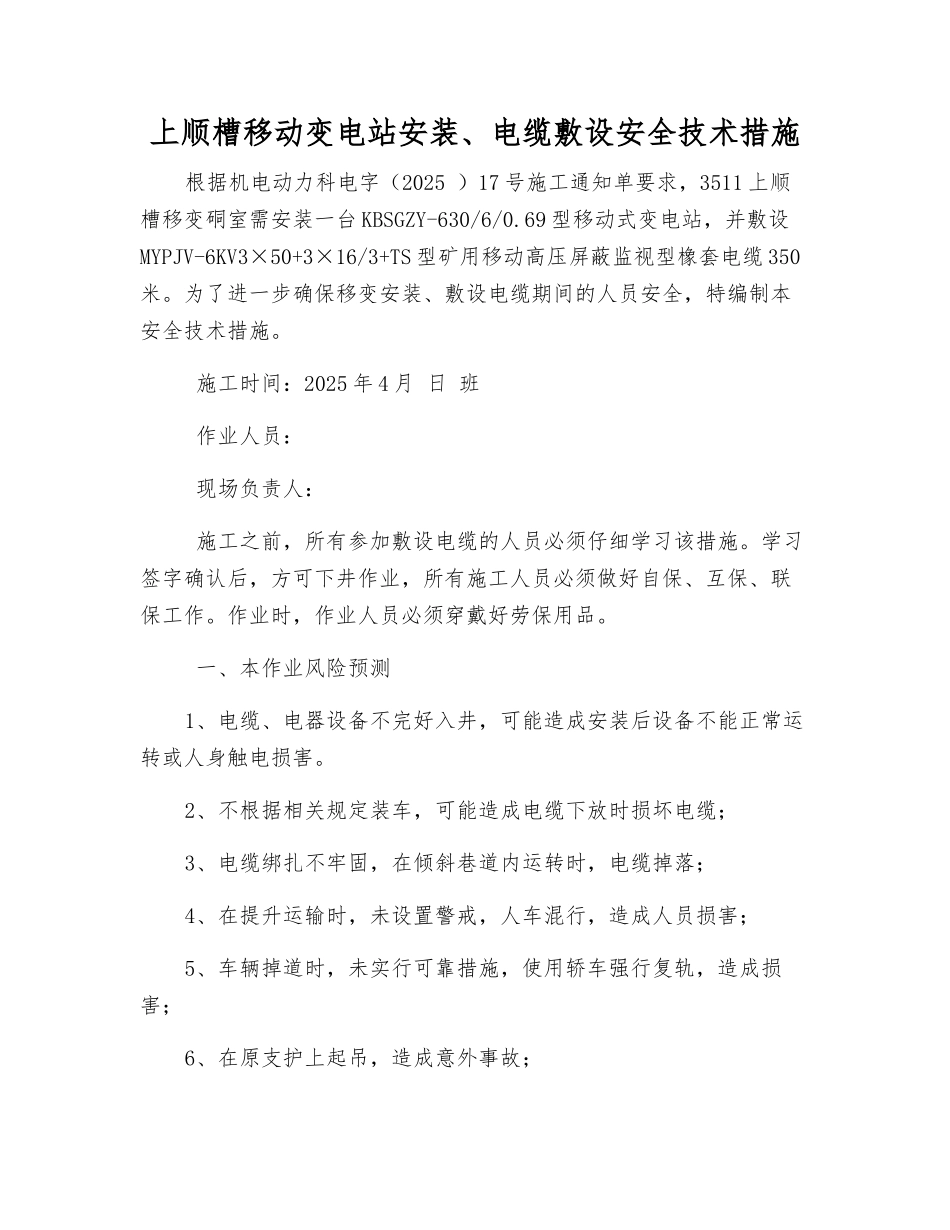

上顺槽移动变电站安装、电缆敷设安全技术措施根据机电动力科电字(2025 )17 号施工通知单要求,3511 上顺槽移变硐室需安装一台 KBSGZY-630/6/0
69 型移动式变电站,并敷设MYPJV-6KV3×50+3×16/3+TS 型矿用移动高压屏蔽监视型橡套电缆 350米
为了进一步确保移变安装、敷设电缆期间的人员安全,特编制本安全技术措施
施工时间:2025 年 4 月 日 班 作业人员: 现场负责人: 施工之前,所有参加敷设电缆的人员必须仔细学习该措施
学习签字确认后,方可下井作业,所有施工人员必须做好自保、互保、联保工作
作业时,作业人员必须穿戴好劳保用品
一、本作业风险预测1、电缆、电器设备不完好入井,可能造成安装后设备不能正常运转或人身触电损害
2、不根据相关规定装车,可能造成电缆下放时损坏电缆;3、电缆绑扎不牢固,在倾斜巷道内运转时,电缆掉落;4、在提升运输时,未设置警戒,人车混行,造成人员损害;5、车辆掉道时,未实行可靠措施,使用轿车强行复轨,造成损害;6、在原支护上起吊,造成意外事故;7、人员用肩抬运电缆时,人员分散在电缆两侧,电缆滑落伤人8、巷道内悬挂电缆时,不根据相关规定悬挂,造成设备损坏或人员损害;9、未能根据相关规定执行停送电工作票制度,未实行一对一监护,造成意外事故;10、未能根据相关规定验电、放电,造成意外事故;11、接线工艺不符合要求,出现失爆现象
二、电缆、移变、高压开关地面装车要求1、用于装载入井的车辆车身必须确保完好无损,车轮转动灵活,插销齐全,严禁用不完好的车辆装车
2、移变装车时,必须利用 Ф30mm 的螺栓将移变固定在车辆上,装车时必须注意重心,同时必须在移变高压接线箱和低压接线箱两端绑上枕木,防止碰坏接线箱,并使用双股 Ф6
5mm 钢筋进行绑扎牢固,经井口验收合格之后,方可入井

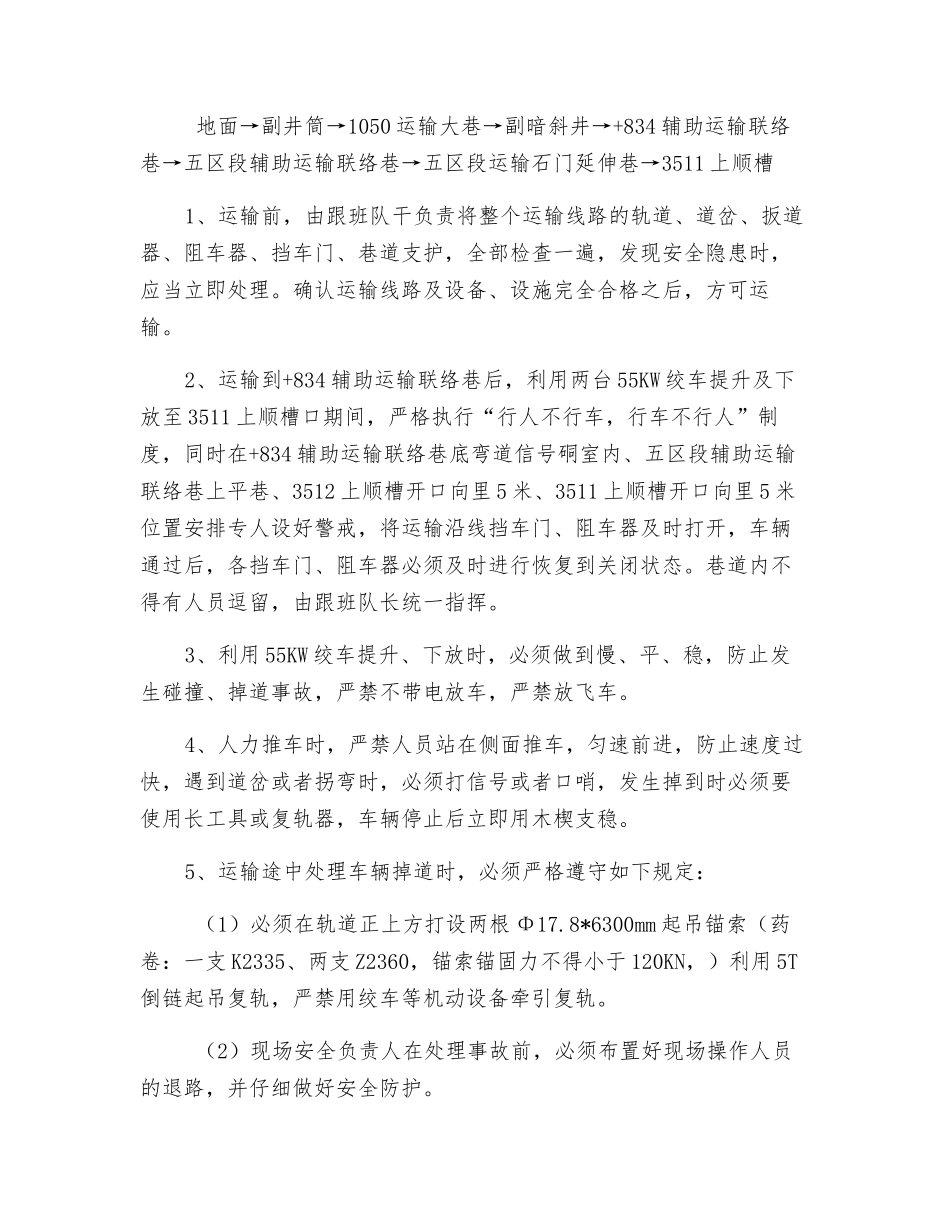

3、移变、高压开关入井前必须由机电
