1、给水系统从甲方提供的水源点,装表后分二路引入
一路引入施工现场供生产用水和消防用水,一路引入办公区,供生活用水和消防用水
给水系统采纳 PPR 管材,沿东面、南面、西面、北面围墙设置
主给水管管径为DN1,支管为 DE50、DE32、DE25
详见临时给排水施工总平面布置图
2、排水系统采纳雨水、污水分流系统
排水系统分明沟排水和埋管排水两种
明沟排水主要为雨水系统排水,埋管排水系统主要为污水排水
明沟排水主要采纳砖砌筑排水沟,截面尺寸为 3*4,沿基坑周边及场内道路布置,纵向坡度 i=0
2 明沟排水每 20 米设置一只集水井,且在转角处必须设置
集水井的规格为 7(宽)*10(深)*7(长)
雨水经沉淀后排入市政管网
现场设成品化粪池生活污水排水采纳 HDPE 双壁波纹管,规格为 DN250,纵向坡度 i=0
2 污水排入化粪池后经沉淀后定期进行制抽取,施工现场道路硬化,硬化的道路设置排水坡度,单边设置排水沟,每 25~30 米设置窨井一只
详见临时给排水施工总平面图
3、施工准备3
1、技术准备(1)熟悉、会审图纸,了解设计内容及设计意图,明确工程所采纳的设备和材料,明确图纸所提出的施工要求
(2)编制施工方案,根据设计文件和施工图纸的要求,结合施工现场的客观条件,编制施工进度计划和编制施工组织计划,做到合理有序的进行施工,并做好交底工作

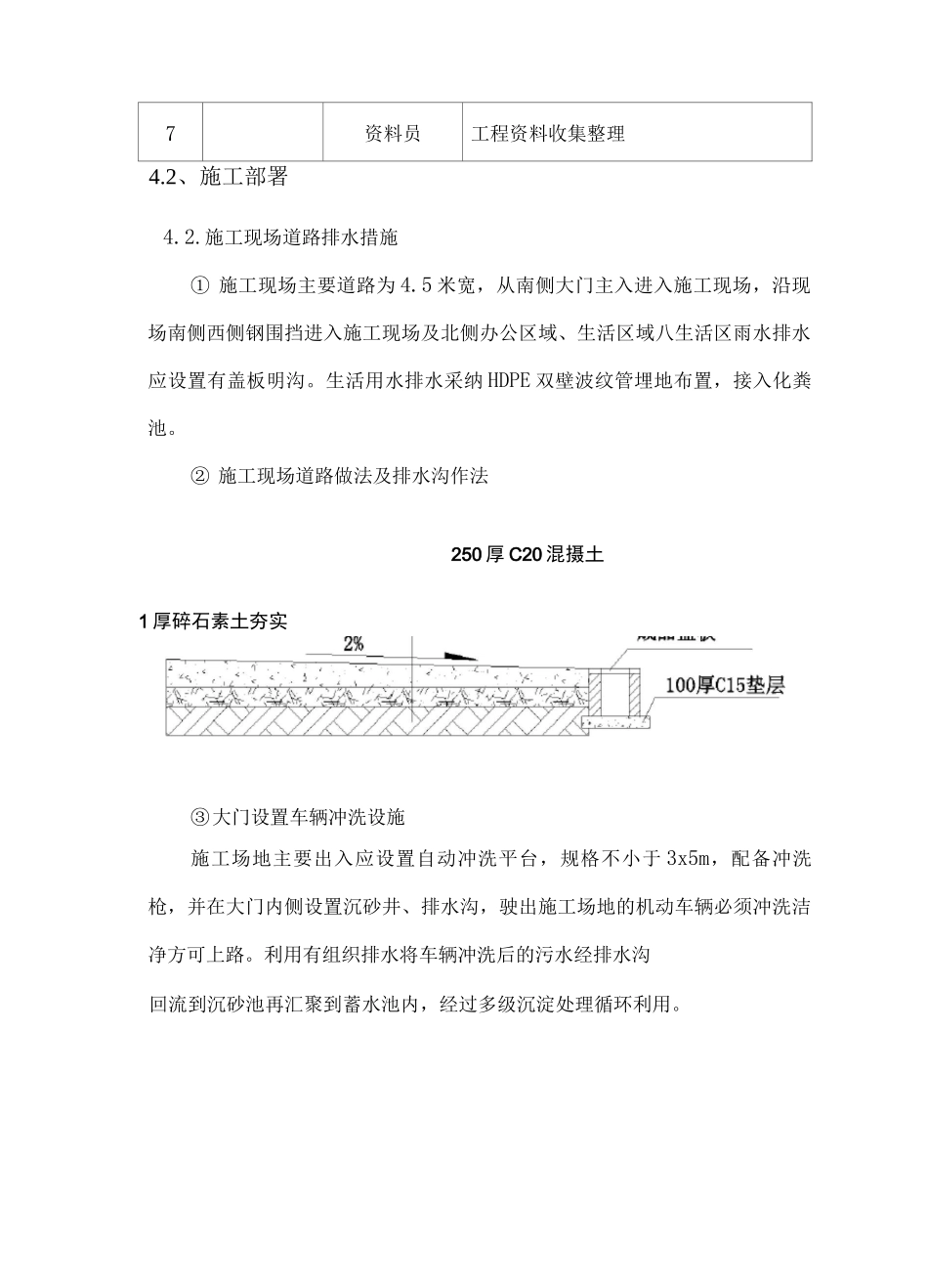

2、现场准备(1) 按设计或施工要求标高整平场地
(2) 设置就绪施工用的临时设施(3)材料、机械准备:根据相关的设计图纸和施工预算,编制详细的材料、机械设备需要量计划;组织材料按计划进场和保管(4)施工场外协调:由项目经理部与土方施工部共同对外协调交通、环卫、市容的关系,以及扰民、民扰处理的前期准备工作3
3、人员准备项目部结合施工进度计划,合理安排施工人员进场施工,保证在规定的工期内完成本阶段任务
4、施工部署1
