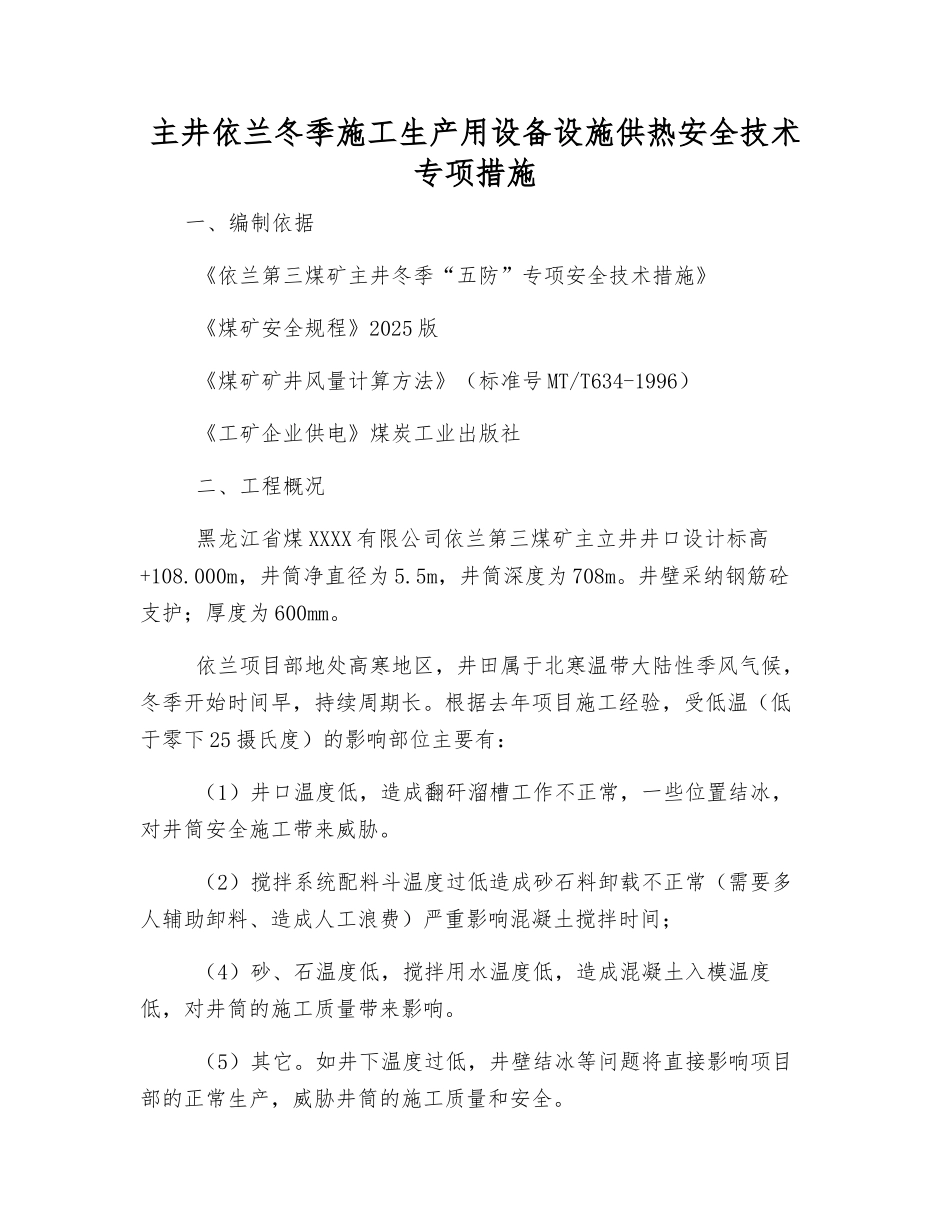

主井依兰冬季施工生产用设备设施供热安全技术专项措施一、编制依据 《依兰第三煤矿主井冬季“五防”专项安全技术措施》 《煤矿安全规程》2025 版 《煤矿矿井风量计算方法》(标准号 MT/T634-1996) 《工矿企业供电》煤炭工业出版社 二、工程概况 黑龙江省煤 XXXX 有限公司依兰第三煤矿主立井井口设计标高+108
000m,井筒净直径为 5
5m,井筒深度为 708m
井壁采纳钢筋砼支护;厚度为 600mm
依兰项目部地处高寒地区,井田属于北寒温带大陆性季风气候,冬季开始时间早,持续周期长
根据去年项目施工经验,受低温(低于零下 25 摄氏度)的影响部位主要有: (1)井口温度低,造成翻矸溜槽工作不正常,一些位置结冰,对井筒安全施工带来威胁
(2)搅拌系统配料斗温度过低造成砂石料卸载不正常(需要多人辅助卸料、造成人工浪费)严重影响混凝土搅拌时间; (4)砂、石温度低,搅拌用水温度低,造成混凝土入模温度低,对井筒的施工质量带来影响
如井下温度过低,井壁结冰等问题将直接影响项目部的正常生产,威胁井筒的施工质量和安全
为了进一步保证井筒施工质量和安全,改善井口主要施工区和井下作业区环境,项目部觉得实行以下供暖措施,改善上述不利施工条件
三、准备工作1、冬施重点工作放在保温防冻上,人员思想上一定要重视冬施工作,防止出现意外事故
2、组织学习冬施方案,掌握冬施的有关要求及具体方案,在施工中贯彻执行
3、切实加强施工管理,落实各级交底工作,定期检查冬施制度和措施,及时发现问题并及时进行妥善处理
4、冬施材料应按材料计划落实材料进场,保温材料应提前进场就绪

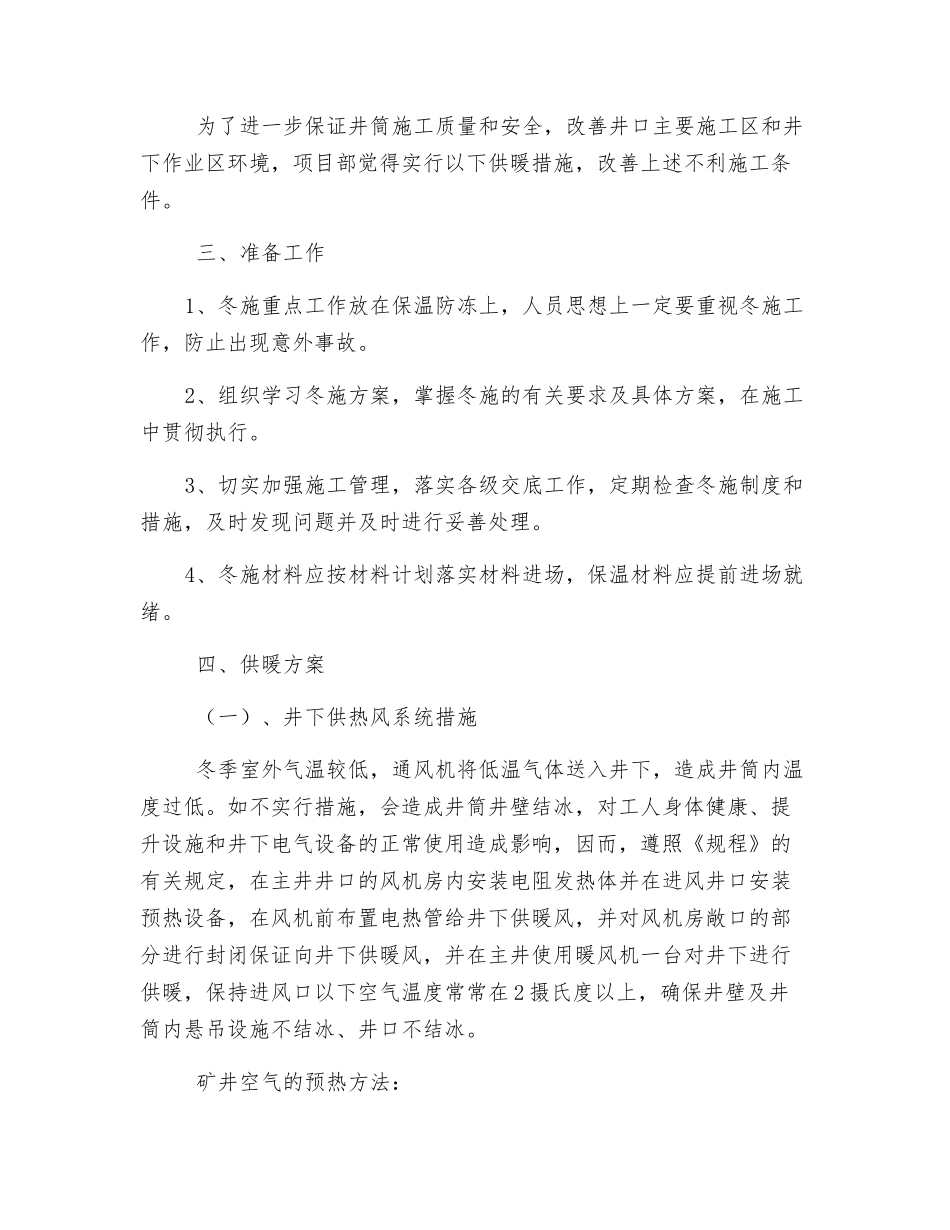

四、供暖方案 (一)、井下供热风系统措施 冬季室外气温较低,通风机将低温气体送入井下,造成井筒内温度过低

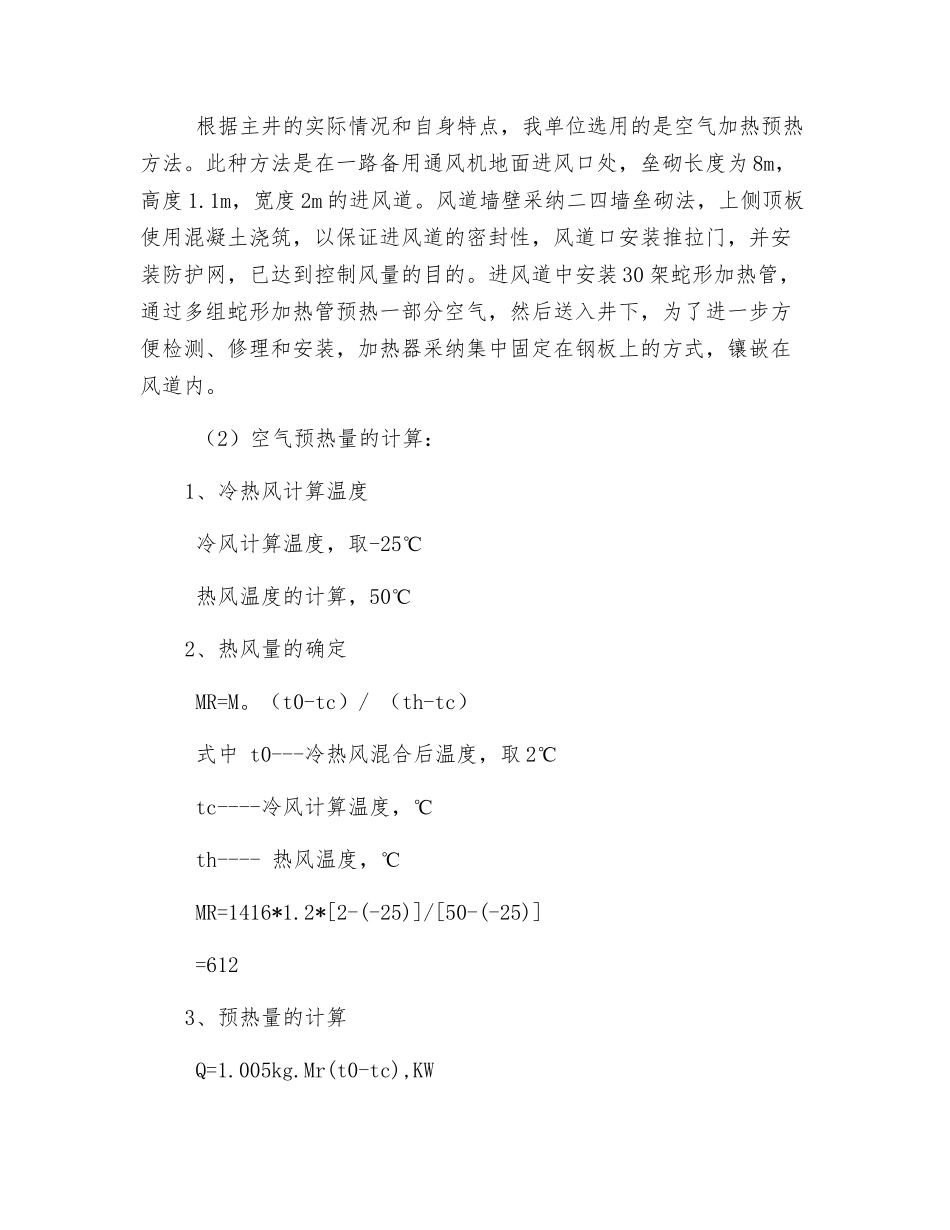

如不实行措施,会造成井筒井壁结冰,对工人身体健康、提升设施和井下电气设备的正常使用造成影响,因而,
