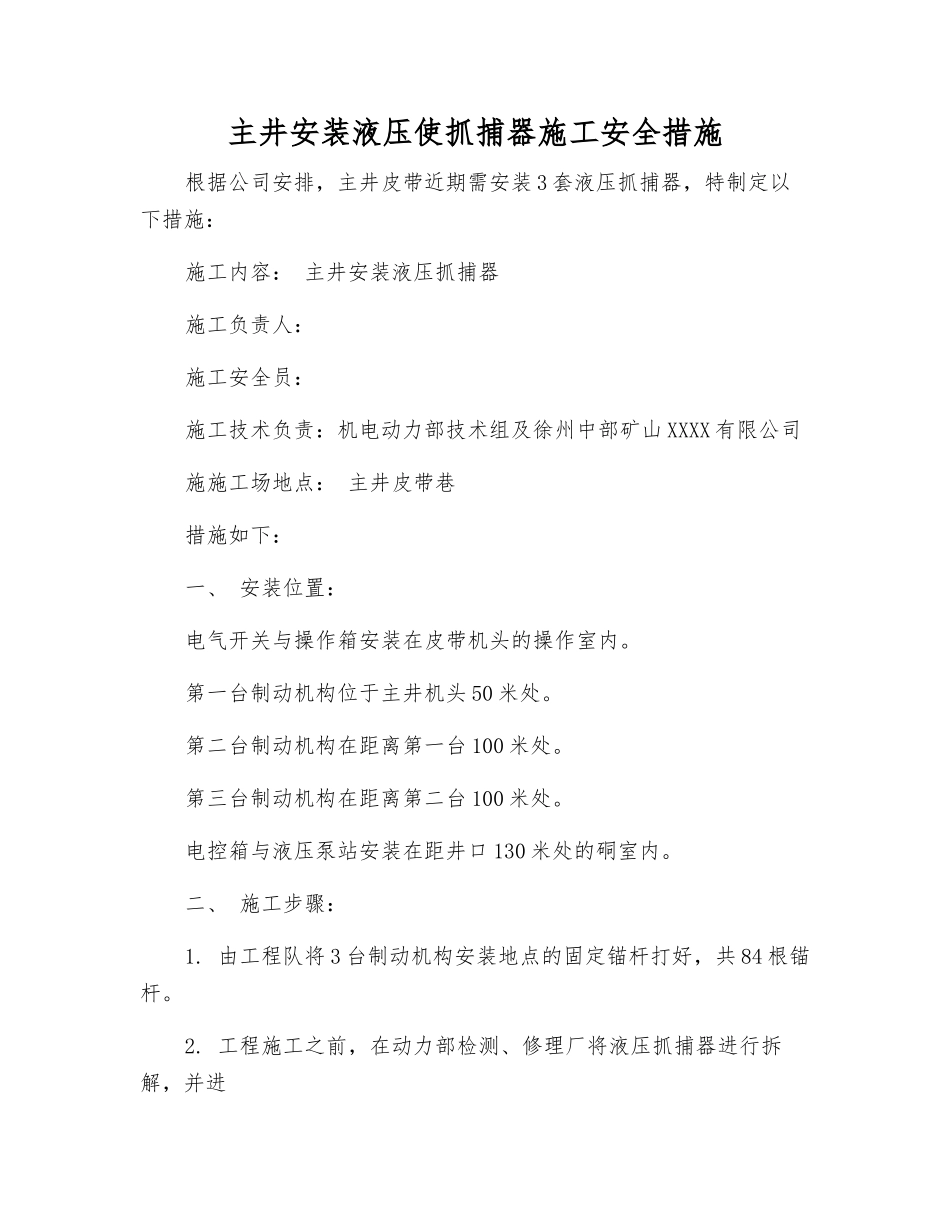

主井安装液压使抓捕器施工安全措施根据公司安排,主井皮带近期需安装 3 套液压抓捕器,特制定以下措施:施工内容: 主井安装液压抓捕器施工负责人:施工安全员:施工技术负责:机电动力部技术组及徐州中部矿山 XXXX 有限公司施施工场地点: 主井皮带巷措施如下:一、 安装位置:电气开关与操作箱安装在皮带机头的操作室内。第一台制动机构位于主井机头 50 米处。第二台制动机构在距离第一台 100 米处。第三台制动机构在距离第二台 100 米处。电控箱与液压泵站安装在距井口 130 米处的硐室内。二、 施工步骤:1. 由工程队将 3 台制动机构安装地点的固定锚杆打好,共 84 根锚杆。2. 工程施工之前,在动力部检测、修理厂将液压抓捕器进行拆解,并进行编号,便于运输各部件及组装。3. 拆除安装地点的皮带防护网及皮带 H 架,并及时运输上井。4. 运送抓捕器制动机构、液压制动系统及各零部件至安装地点。5. 安装固定制动机构底座,先将机架立柱与斜支撑梁固定好,之后再进行组装制动机构。6. 安装液压制动系统,连接各液压管路。最后安装电气系统,并调试电控程序。三、 施工安全措施:1. 在施工之前,由施工负责人对全体施工人员进行贯彻学习施工安全措施并进行签字。2. 本工程由机电动力部统一安排部署,每天施工时动力部必须指派 1 人进行现场指挥,皮带队负责安装工作,安全员和跟班队干必须在现场,厂方负责安装设备的技术指导。3. 厂方人员下井前必须到总调开入井证明,否则不得下井。下井时,必须佩带自救器、安全帽、矿灯等防护用品,必须严格遵守我司的规章管理制度。4. 施工时间为每天 4 点班 7:30----9:30,每天施工之前必须与 总调及运输部联系,在施工期间停止主井皮带、主井猴车运转。施工负责人要随身携带井下小灵通,方便与主井猴车和主井机房联系。5. 主井猴车与主井皮带停止运转后,必须由专职机电工闭锁开关并挂停电牌。主井皮带在对高压开关停电时,必须由专职机电工进行,并穿绝缘靴,带绝缘手套,严格根据《停送电操作章程》作业。6. 工程队要严格根据厂方规定完成制动机构固定锚杆,每根锚杆拉力不得小于 3T,完成后由厂方及安监部进行验收,验收合格之后方可进行安装。7. 当天拆除的皮带防护网及皮带 H 架,要先将其运输上井,不允许随意堆放在巷道内,否则不得进行施工。8. 制动机构零部件必须由人工进行搬运至施施工场地点。搬运制动机构槽钢时,必须由 2 人共同搬运,1 ...
