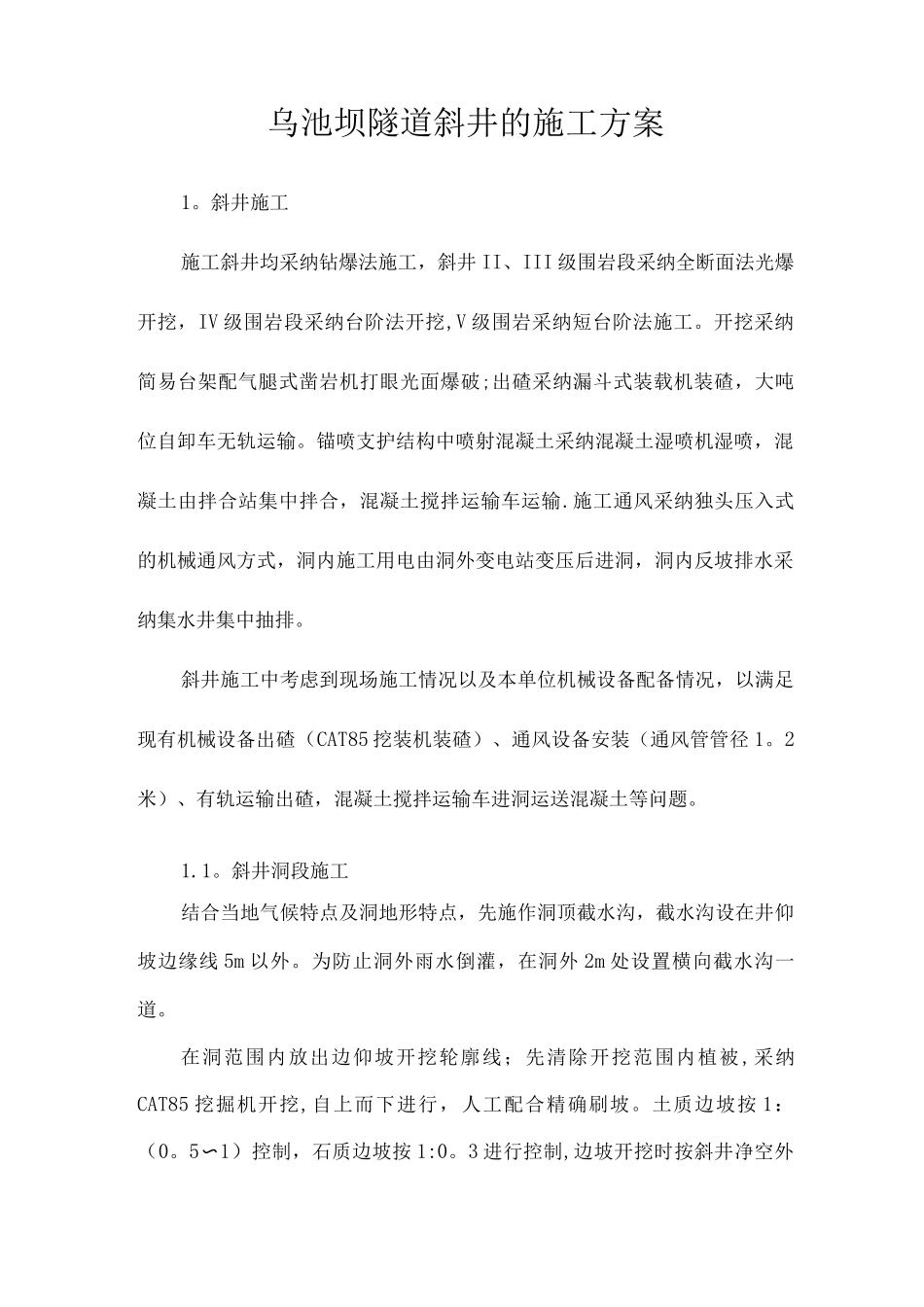

乌池坝隧道斜井的施工方案1
斜井施工施工斜井均采纳钻爆法施工,斜井 II、III 级围岩段采纳全断面法光爆开挖,IV 级围岩段采纳台阶法开挖,V 级围岩采纳短台阶法施工
开挖采纳简易台架配气腿式凿岩机打眼光面爆破;出碴采纳漏斗式装载机装碴,大吨位自卸车无轨运输
锚喷支护结构中喷射混凝土采纳混凝土湿喷机湿喷,混凝土由拌合站集中拌合,混凝土搅拌运输车运输
施工通风采纳独头压入式的机械通风方式,洞内施工用电由洞外变电站变压后进洞,洞内反坡排水采纳集水井集中抽排
斜井施工中考虑到现场施工情况以及本单位机械设备配备情况,以满足现有机械设备出碴(CAT85 挖装机装碴)、通风设备安装(通风管管径 1
2米)、有轨运输出碴,混凝土搅拌运输车进洞运送混凝土等问题
斜井洞段施工结合当地气候特点及洞地形特点,先施作洞顶截水沟,截水沟设在井仰坡边缘线 5m 以外
为防止洞外雨水倒灌,在洞外 2m 处设置横向截水沟一道
在洞范围内放出边仰坡开挖轮廓线;先清除开挖范围内植被 ,采纳CAT85 挖掘机开挖,自上而下进行,人工配合精确刷坡
土质边坡按 1: (0
5〜1)控制,石质边坡按 1:0
3 进行控制,边坡开挖时按斜井净空外1
1m 为坡脚控制;边仰坡防护按“分层、分段,自上而下边开挖、边防护”的原则施作
斜井进洞施工遵循“短开挖,强支护,衬砌紧跟”的原则,步步为营,稳扎稳打,以策安全
洞处 IV 级围岩段,首先将洞仰坡用喷射混凝土封闭,用 e22 砂浆锚杆加固边坡
进洞时采纳短台阶法开挖,挖掘机开挖上半断面,进尺 0
5m后,拱部喷射混凝土,施作径向系统中空注浆锚杆,架设 1 棉钢拱架,然后复喷至设计厚度,再由人工配合挖掘机开挖下半断面,喷射边墙仰拱混凝土,施工墙部锚杆,架设墙部钢支撑,并与拱部支撑连接为一个整体
然后尽快施工钢筋混凝土衬砌,保证洞稳定
斜井洞门施工进入
