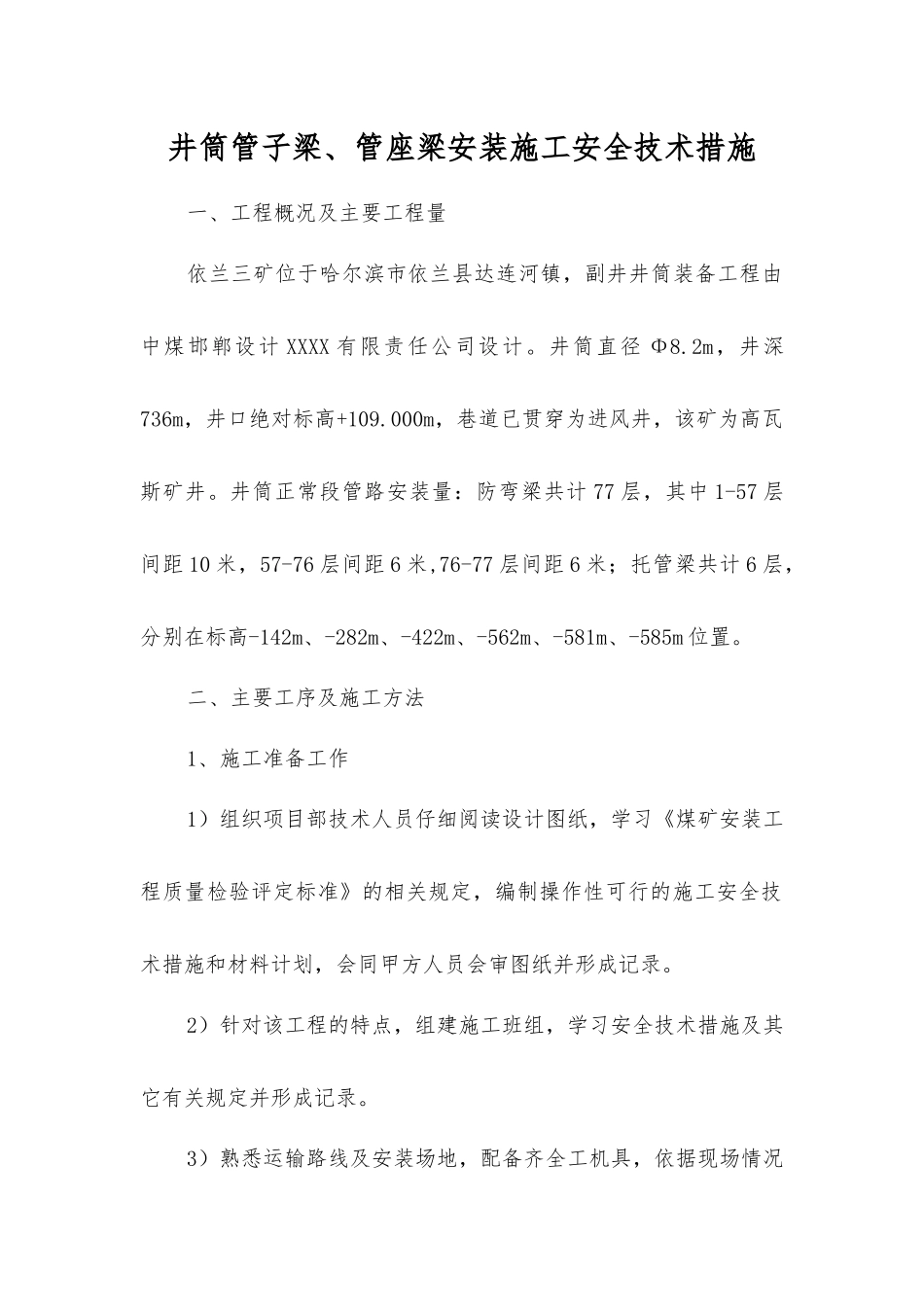

井筒管子梁、管座梁安装施工安全技术措施一、工程概况及主要工程量依兰三矿位于哈尔滨市依兰县达连河镇,副井井筒装备工程由中煤邯郸设计 XXXX 有限责任公司设计
井筒直径 Φ8
2m,井深736m,井口绝对标高+109
000m,巷道已贯穿为进风井,该矿为高瓦斯矿井
井筒正常段管路安装量:防弯梁共计 77 层,其中 1-57 层间距 10 米,57-76 层间距 6 米,76-77 层间距 6 米;托管梁共计 6 层,分别在标高-142m、-282m、-422m、-562m、-581m、-585m 位置
二、主要工序及施工方法1、施工准备工作1)组织项目部技术人员仔细阅读设计图纸,学习《煤矿安装工程质量检验评定标准》的相关规定,编制操作性可行的施工安全技术措施和材料计划,会同甲方人员会审图纸并形成记录
2)针对该工程的特点,组建施工班组,学习安全技术措施及其它有关规定并形成记录

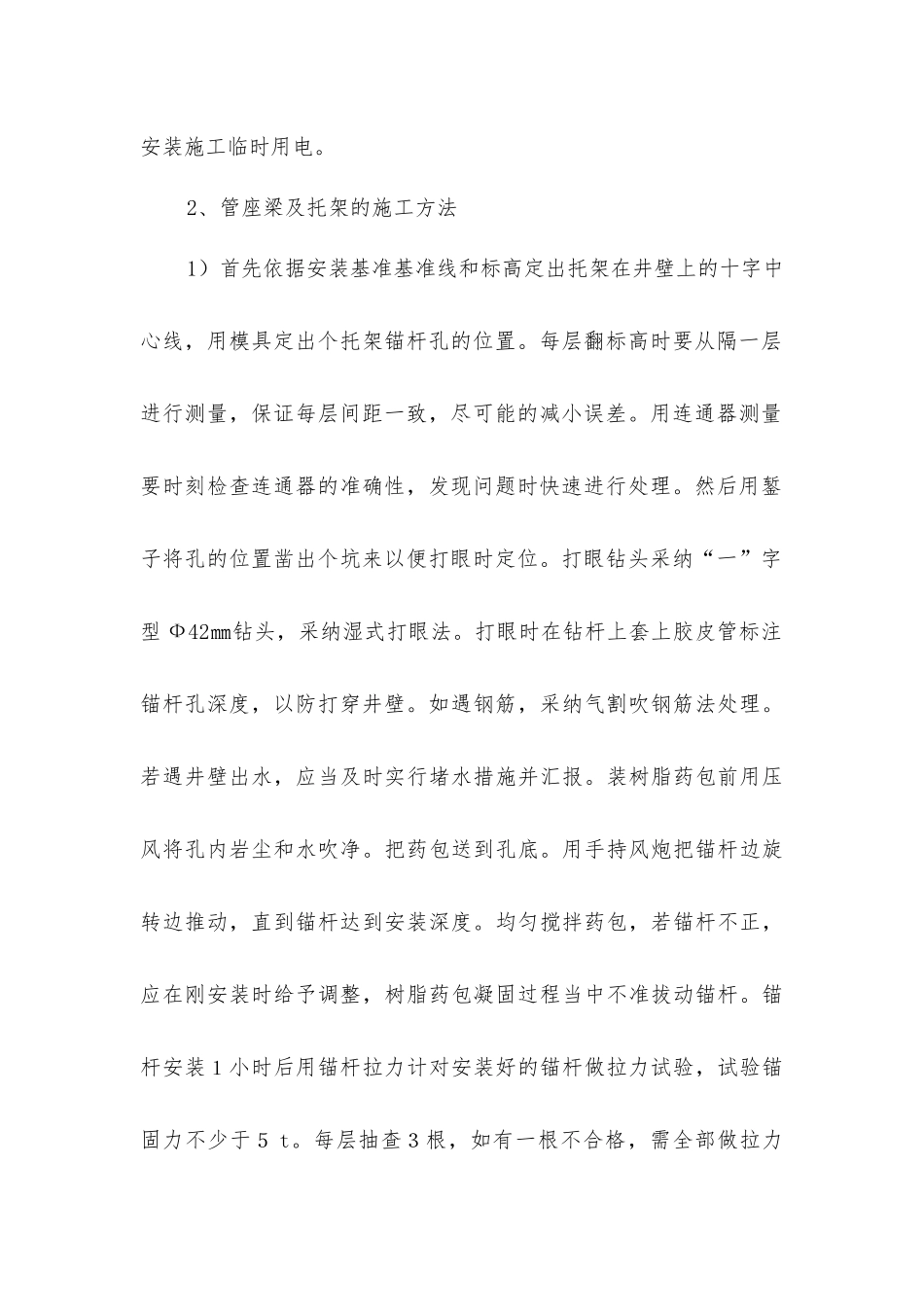

3)熟悉运输路线及安装场地,配备齐全工机具,依据现场情况安装施工临时用电
2、管座梁及托架的施工方法1)首先依据安装基准基准线和标高定出托架在井壁上的十字中心线,用模具定出个托架锚杆孔的位置
每层翻标高时要从隔一层进行测量,保证每层间距一致,尽可能的减小误差
用连通器测量要时刻检查连通器的准确性,发现问题时快速进行处理
然后用錾子将孔的位置凿出个坑来以便打眼时定位
打眼钻头采纳“一”字型 Ф42㎜钻头,采纳湿式打眼法
打眼时在钻杆上套上胶皮管标注锚杆孔深度,以防打穿井壁
如遇钢筋,采纳气割吹钢筋法处理
若遇井壁出水,应当及时实行堵水措施并汇报
装树脂药包前用压风将孔内岩尘和水吹净
把药包送到孔底
用手持风炮把锚杆边旋转边推动,直到锚杆达到安装深度
均匀搅拌药包,若锚杆不正,应在刚安装时给予调整,树脂药包凝固过程当中不准拔动锚杆

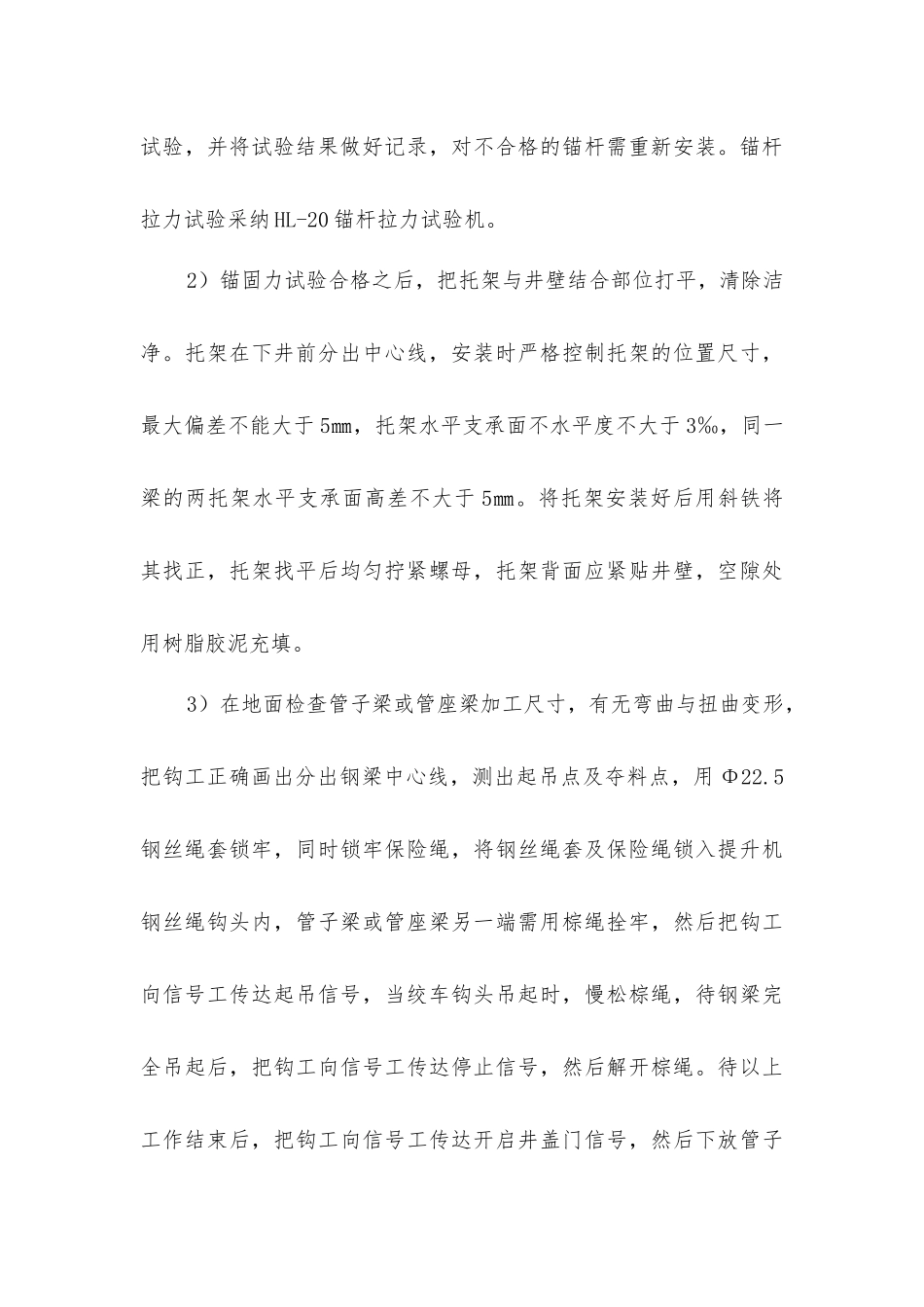

锚杆安装1小时后用锚杆拉力计对安装好的锚杆做拉力试验,试验锚固力不少于5 t
