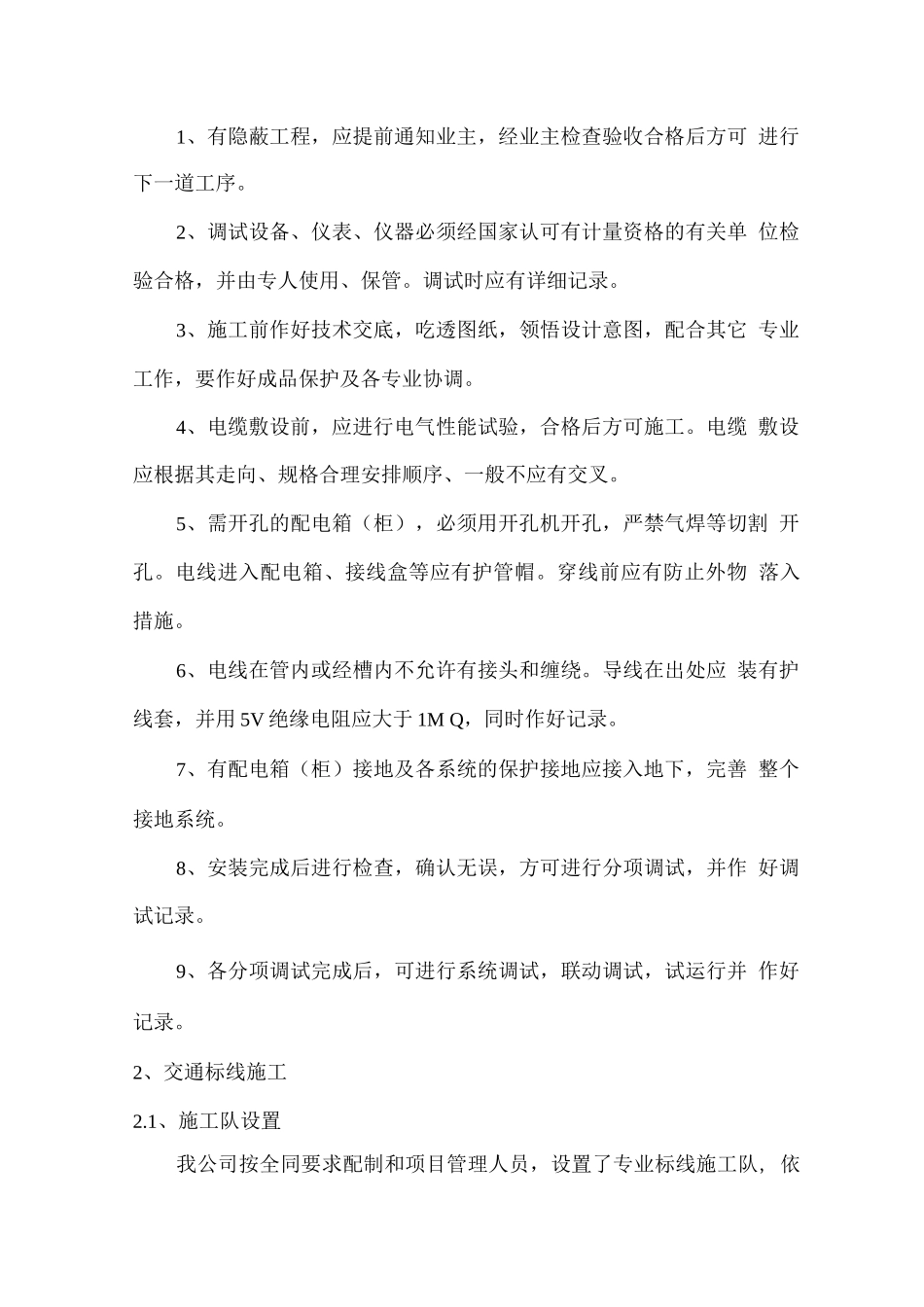

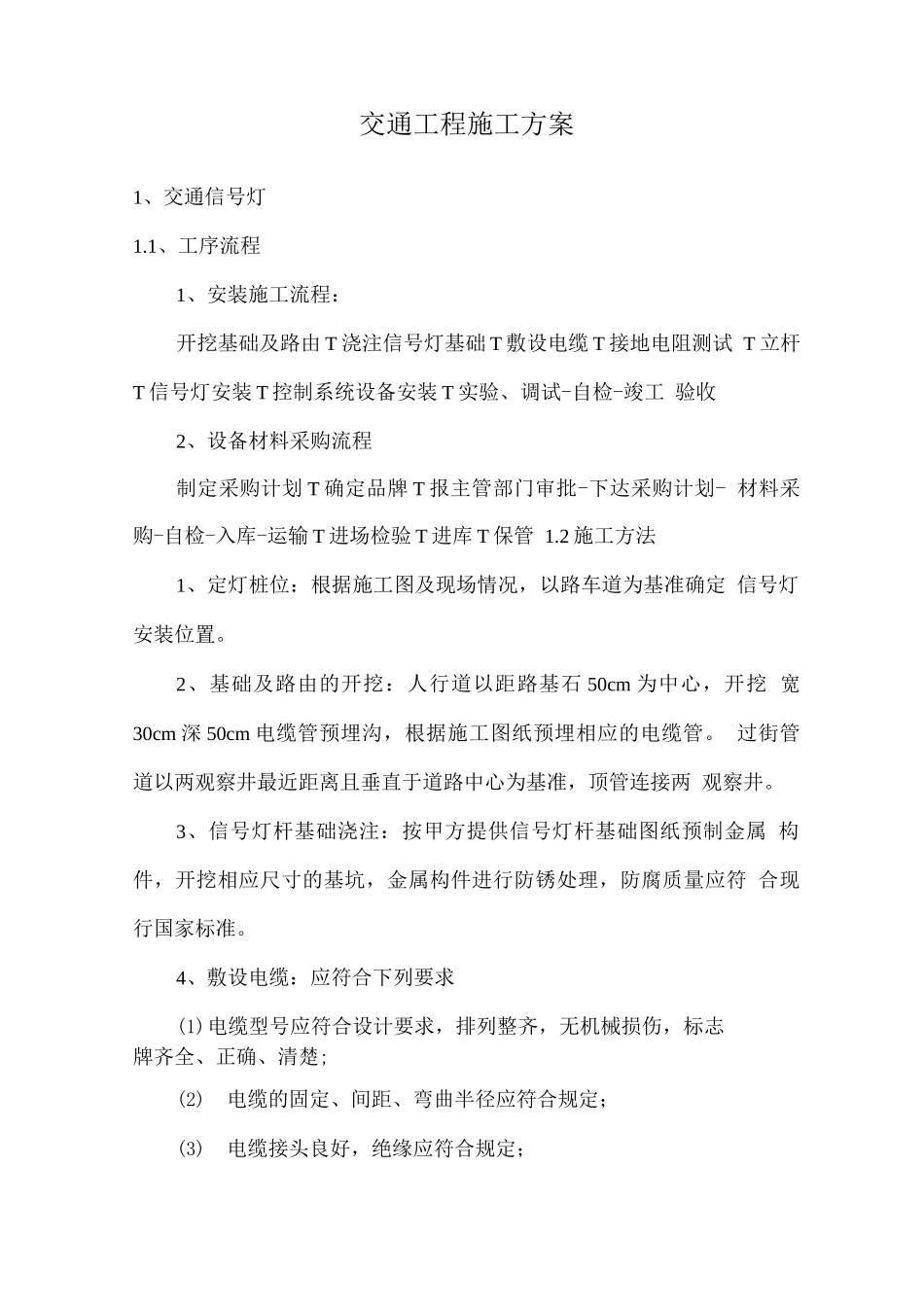

交通工程施工方案1、交通信号灯1
1、工序流程1、安装施工流程:开挖基础及路由 T 浇注信号灯基础 T 敷设电缆 T 接地电阻测试 T 立杆T 信号灯安装 T 控制系统设备安装 T 实验、调试-自检-竣工 验收2、设备材料采购流程制定采购计划 T 确定品牌 T 报主管部门审批-下达采购计划- 材料采购-自检-入库-运输 T 进场检验 T 进库 T 保管 1
2 施工方法1、定灯桩位:根据施工图及现场情况,以路车道为基准确定 信号灯安装位置
2、基础及路由的开挖:人行道以距路基石 50cm 为中心,开挖 宽30cm 深 50cm 电缆管预埋沟,根据施工图纸预埋相应的电缆管
过街管道以两观察井最近距离且垂直于道路中心为基准,顶管连接两 观察井
3、信号灯杆基础浇注:按甲方提供信号灯杆基础图纸预制金属 构件,开挖相应尺寸的基坑,金属构件进行防锈处理,防腐质量应符 合现行国家标准
4、敷设电缆:应符合下列要求(1)电缆型号应符合设计要求,排列整齐,无机械损伤,标志牌齐全、正确、清楚;(2)电缆的固定、间距、弯曲半径应符合规定;(3)电缆接头良好,绝缘应符合规定;(4)电缆沟应符合要求,沟内无杂物;(5)保护管的连接、防腐应符合规定;5、信号灯安装规定(1)信号灯的安装应符合国标《道路交通信号灯设置与安装规 范》(GB14886 —26)
(2)同一路的信号灯杆安装高度(从光源到地面)、仰角宜保 持一致
净空高度应不低于先相应的国家标准
(3)基础坑开挖尺寸应符合设计规定,基础混凝土采纳 C30, 基础内电缆护管从基础中心穿出并应超出基础平面 30〜50mm
浇制 混凝土基础前必须排除坑内积水
(4)信号灯杆安装应与地面垂直,紧固后目测应无歪斜
(5)信号灯固定牢靠,应按设计调整至正确位置,接线应符合 下列规定:在灯臂、灯盘、灯杆内穿线不得有接头,穿线孔或管 应光滑、无毛刺,并应采
