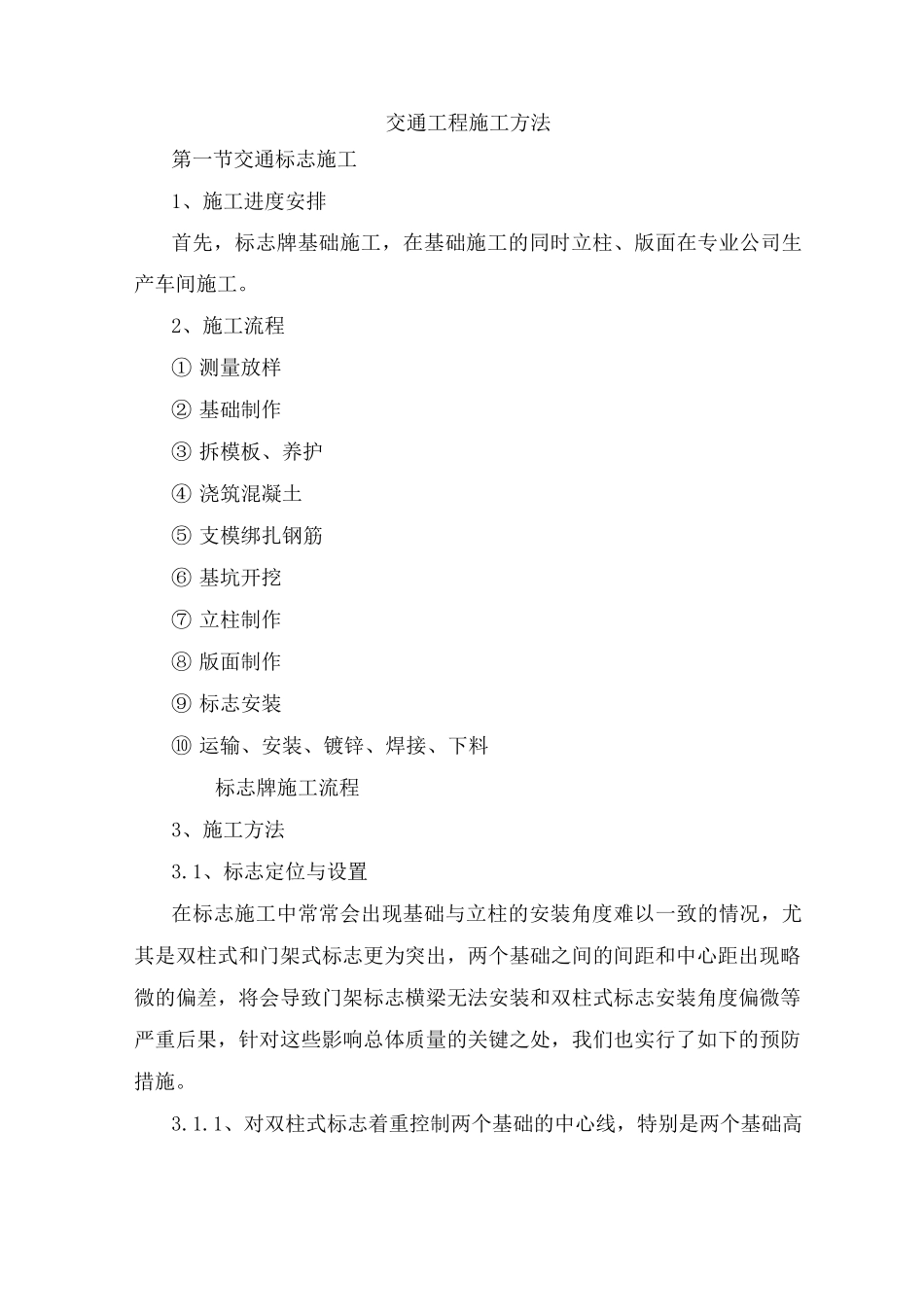

交通工程施工方法第一节交通标志施工1、施工进度安排首先,标志牌基础施工,在基础施工的同时立柱、版面在专业公司生产车间施工
2、施工流程① 测量放样② 基础制作③ 拆模板、养护④ 浇筑混凝土⑤ 支模绑扎钢筋⑥ 基坑开挖⑦ 立柱制作⑧ 版面制作⑨ 标志安装⑩ 运输、安装、镀锌、焊接、下料标志牌施工流程3、施工方法3
1、标志定位与设置在标志施工中常常会出现基础与立柱的安装角度难以一致的情况,尤其是双柱式和门架式标志更为突出,两个基础之间的间距和中心距出现略微的偏差,将会导致门架标志横梁无法安装和双柱式标志安装角度偏微等严重后果,针对这些影响总体质量的关键之处,我们也实行了如下的预防措施

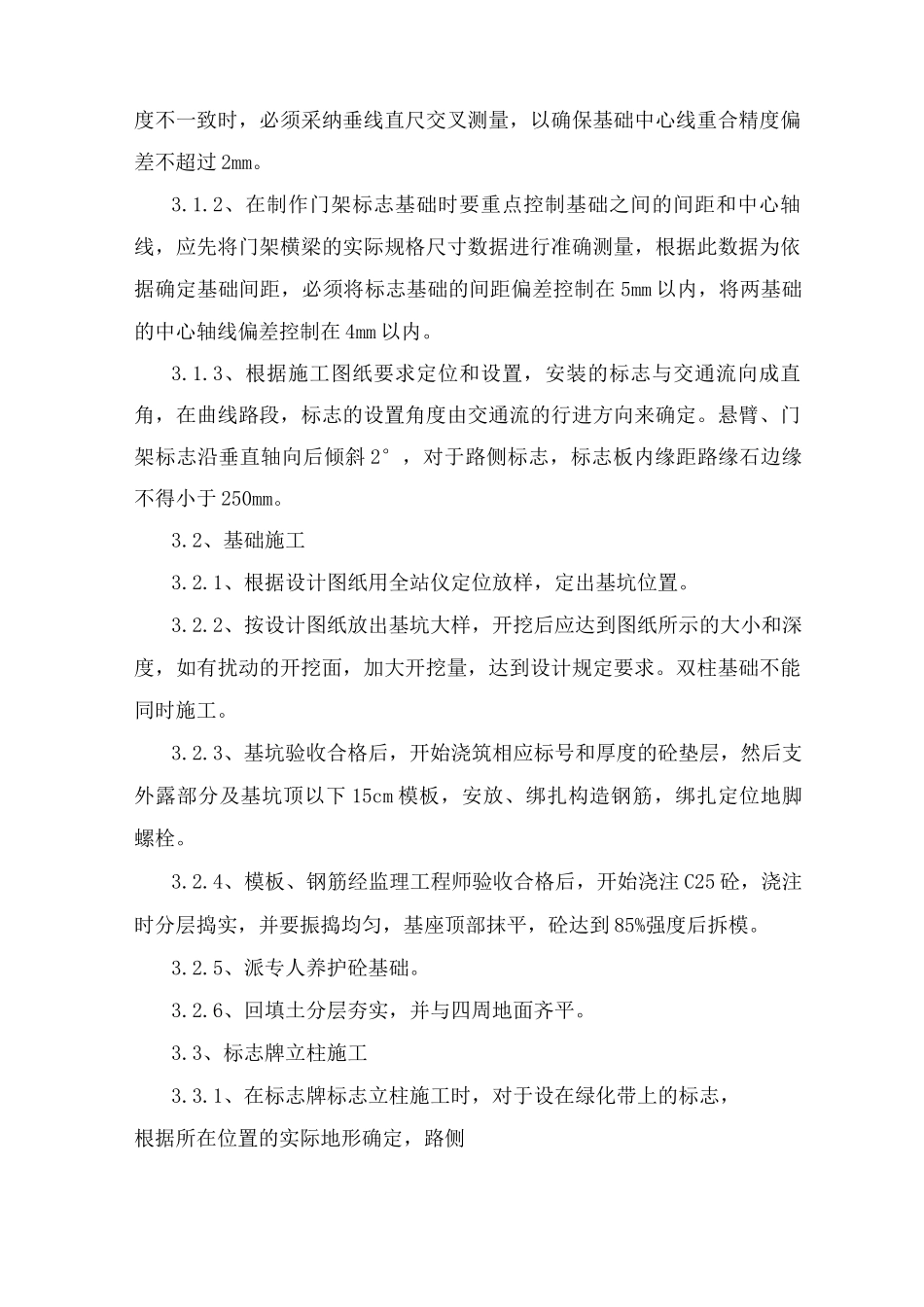

1、对双柱式标志着重控制两个基础的中心线,特别是两个基础高度不一致时,必须采纳垂线直尺交叉测量,以确保基础中心线重合精度偏差不超过 2mm

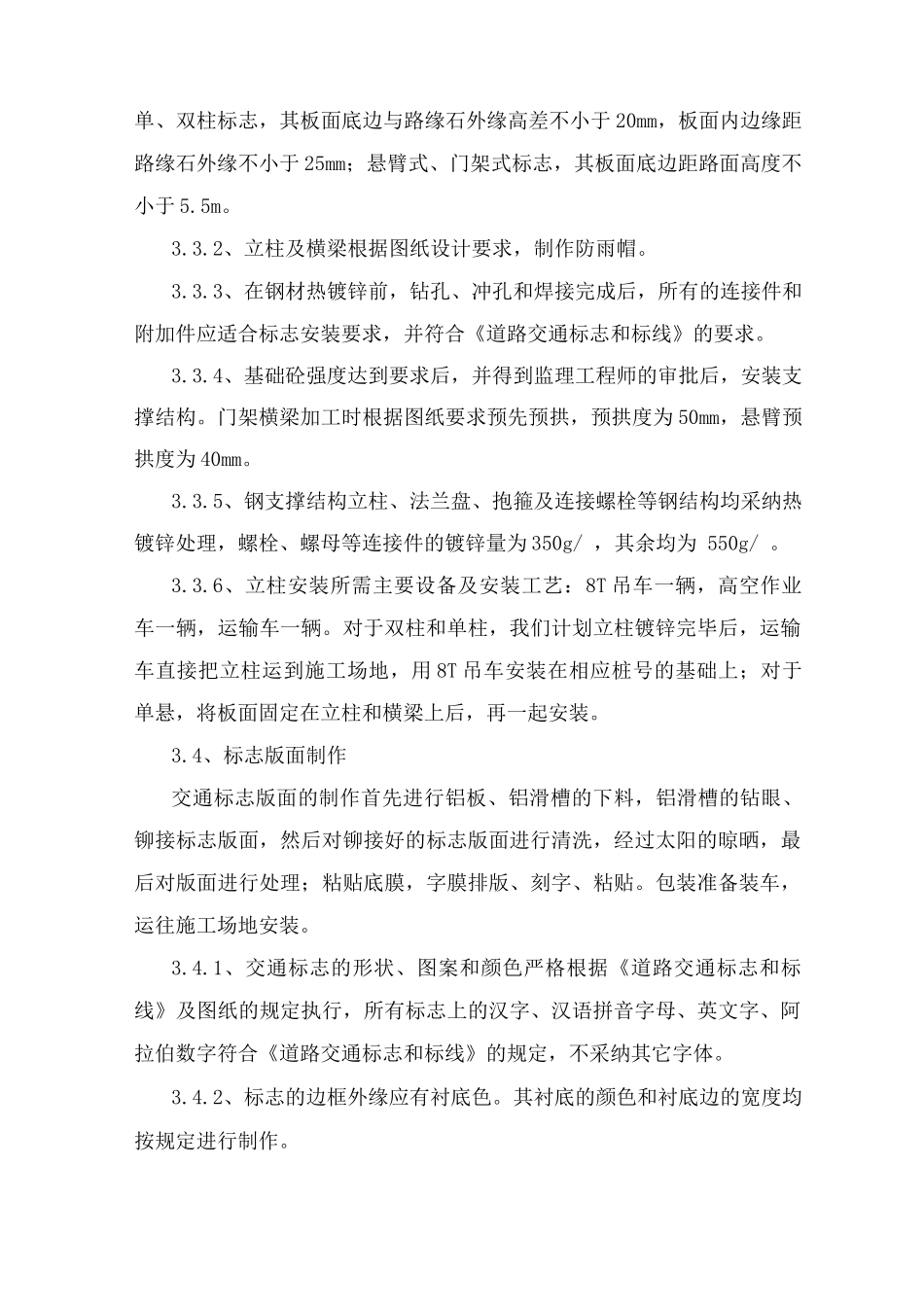

2、在制作门架标志基础时要重点控制基础之间的间距和中心轴线,应先将门架横梁的实际规格尺寸数据进行准确测量,根据此数据为依据确定基础间距,必须将标志基础的间距偏差控制在 5mm 以内,将两基础的中心轴线偏差控制在 4mm 以内
3、根据施工图纸要求定位和设置,安装的标志与交通流向成直角,在曲线路段,标志的设置角度由交通流的行进方向来确定
悬臂、门架标志沿垂直轴向后倾斜 2°,对于路侧标志,标志板内缘距路缘石边缘不得小于 250mm
2、基础施工3
1、根据设计图纸用全站仪定位放样,定出基坑位置
2、按设计图纸放出基坑大样,开挖后应达到图纸所示的大小和深度,如有扰动的开挖面,加大开挖量,达到设计规定要求
双柱基础不能同时施工
3、基坑验收合格后,开始浇筑相应标号和厚度的砼垫层,然后支外露部分及基坑顶以下 15cm 模板,安放、绑扎构造钢筋,绑扎定位地脚螺栓
4、模板、钢筋经监理工程师验收合格后,开始浇注 C
