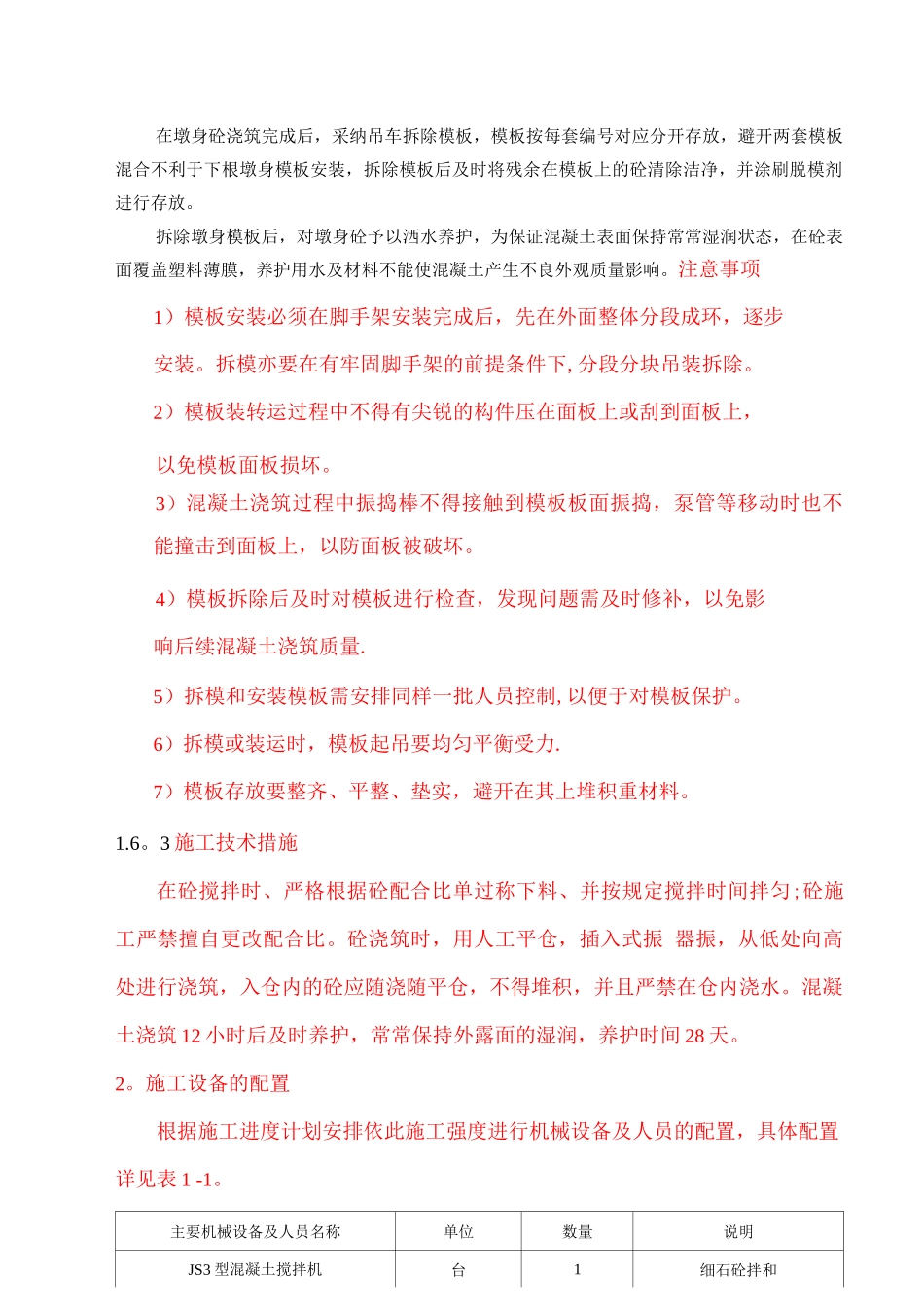

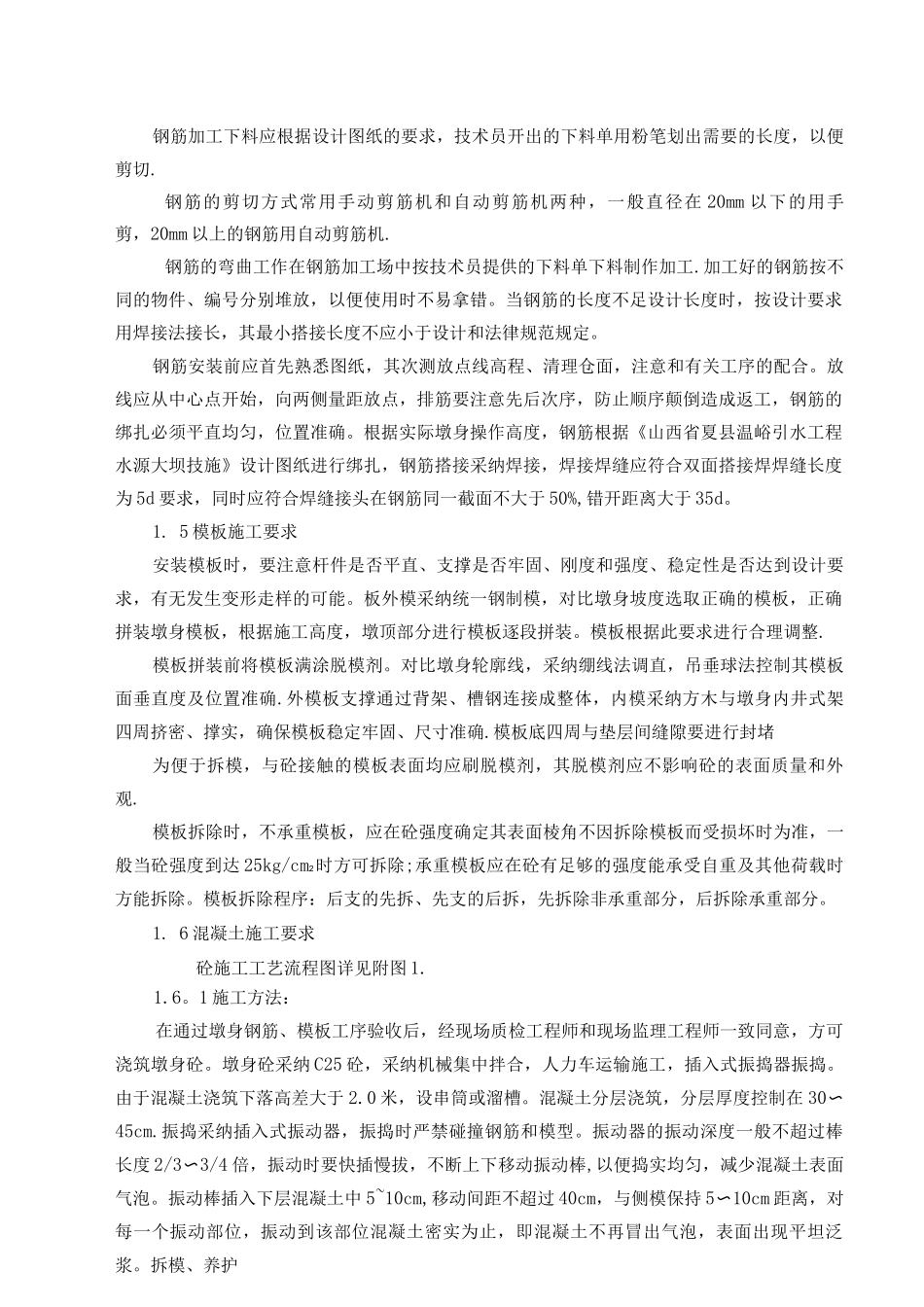

分部工程施工措施计划一、工程项目本分部主要为坝顶的交道桥桥宽 4。0m 桥长 112m.根据项目划分情况交道桥 0+0〜0+112 (XWY01-06 )为一个分部工程。二、施工措施计划1。交道桥施工总体方案交道桥由 T 型梁、钢筋混凝土桥墩、栏杆等组成,全长为 112m,宽为 4.0m。T 型梁在施工场地预制厂现浇预制完成,支护采纳小钢模板配合木模进行,现浇完成后养护 28 天后采纳吊机吊装到桥两跨的桥帽上在交通桥基础段搭建满堂红脚手架作为支撑,现浇 C25 混凝土,采纳 40 软轴振捣器振捣密实桥面铺设混凝土整面、压光1. 1 交道桥施工工程1. 1. 1 测量与放样交道桥施工前,由项目部测量组进行墩身轴线及墩身四周位置尺寸精确放样,工队根据放样成果用墨线或红油漆标出墩身轮廓位置,误差不得大于±11。1.2 施工工艺流程:测量放线 =— 复核砼配合比 —— 施工技术交底 - 砼入仓 —| 振捣 - 做试块 -| 砼养护 . 1. 2 混凝土运输(1)利用坝体左岸交通道路修筑上坝道路,上坝道路路宽不小于 4m,路面采纳砂砾石填筑路面。(2 )混凝土由人工装至小型机动翻斗车直接上坝面运输至施工部位。1。3、搭设操作台架从溢流坝反弧段的底部开始采纳① 50 钢管、碗扣搭设双排井字架,排架间距 0。5m,距墩身钢筋净距 1m 搭建脚手架到施工位置。为增强排架刚度,墩身中间设拉杆,水平间距 2。0m,竖向间距 3.0m,均与排架连接牢固。在脚手架的周围铺设防护网防止安全事件的发生。1. 4 钢筋施工要求运至施工场地的钢筋必须按不同型号分别堆放,使用前必须经监理在场一起按规定取样送检,合格后方能使用。钢筋加工下料应根据设计图纸的要求,技术员开出的下料单用粉笔划出需要的长度,以便剪切.钢筋的剪切方式常用手动剪筋机和自动剪筋机两种,一般直径在 20mm 以下的用手剪,20mm 以上的钢筋用自动剪筋机.钢筋的弯曲工作在钢筋加工场中按技术员提供的下料单下料制作加工.加工好的钢筋按不同的物件、编号分别堆放,以便使用时不易拿错。当钢筋的长度不足设计长度时,按设计要求用焊接法接长,其最小搭接长度不应小于设计和法律规范规定。钢筋安装前应首先熟悉图纸,其次测放点线高程、清理仓面,注意和有关工序的配合。放线应从中心点开始,向两侧量距放点,排筋要注意先后次序,防止顺序颠倒造成返工,钢筋的绑扎必须平直均匀,位置准确。根据实际墩身操作高度,钢筋根据《山西省夏县温峪引水工程水源大坝技施》设计图纸进行绑扎,...
